题干:某实施监理的工程建设项目,其网络计划如图5-1所示。在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作持续时间产生一定的影响,其结果见表5-1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作持续时间的变化,网络计划的实际工期为89天,如图5-2所示。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-003-003.jpg]
题目:确定网络计划图5-1及5-2的关键线路。

扫码下载亿题库
精准题库快速提分

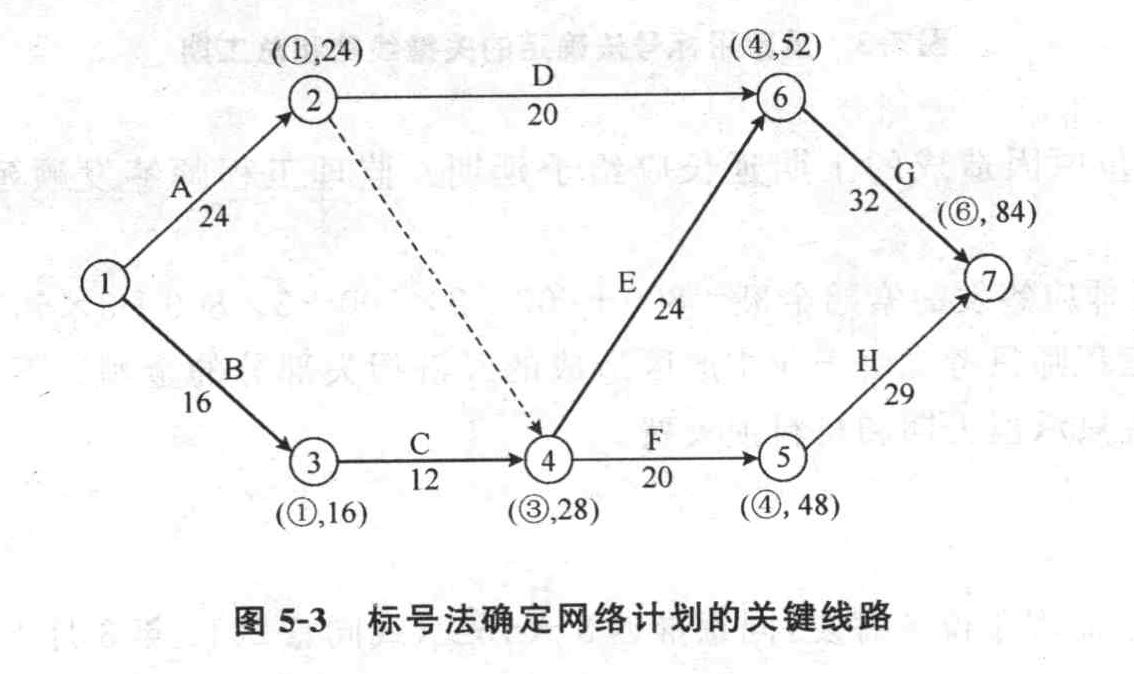

(1)用标号法确定网络计划图5-1的关键线路,如图5-3所示。关键线路见图中粗线,即B→C→E→G(或①→③→④→⑥→⑦)。

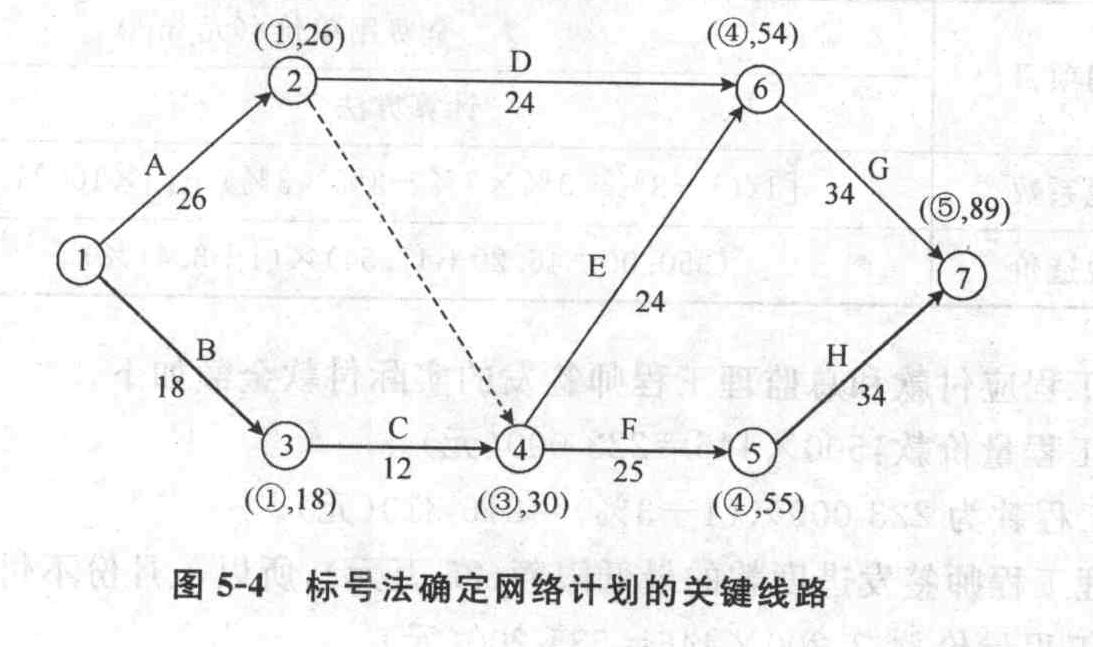

(2)用同样方法确定网络计划图5-2的关键线路,如图5-4所示。关键线路见图中粗线,即B→C→F→H(或①→③→④→⑤→⑦)。

- 1 【简答题】指出该网络计划的关键线路,并指出由哪些关键工作组成。
- 2 【简答题】
确定网络计划的关键线路。
- 3 【多选题】在下图所示的双代号网络计划中,()等是关键工作。
- A 、工作A
- B 、工作B
- C 、工作D
- D 、工作E
- E 、工作H
- 4 【简答题】按图5-1所示的网络进度计划,按顺序完成B→E→K→I工作,施工机械在现场的闲置时间为多少天?
- 5 【单选题】在工程网络计划中,关键线路是指()的线路。
- A 、单代号网络计划中由关键工作组成
- B 、双代号网络计划中无虚箭线
- C 、双代号时标网络计划中无波形线
- D 、单代号搭接网络计划中时距总和最小
- 6 【多选题】在工程网络计划中,关键工作是指()的工作。
- A 、双代号时标网络计划中无波形线
- B 、最迟开始时间与最早开始时间的差值最小
- C 、单代号搭接网络计划中时间间隔为零
- D 、最迟完成时间与最早完成时间的差值最小
- E 、双代号网络计划中完成节点为关键节点
- 7 【单选题】在某工程单代号搭接网络计划中,关键线路是指()的线路。
- A 、相邻两项工作之间的时距之和最大
- B 、相邻两项工作之间时间间隔全部为零
- C 、工作的持续时间总和最大
- D 、相邻两项工作之间的时距全部为零
- 8 【单选题】在双代号时标网络计划中,关键线路是指()
- A 、没有虚工作的线路
- B 、由关键节点组成的线路持续时
- C 、没有波形线的线路
- D 、持续时间最长工作所在的线路
- 9 【简答题】确定网络计划的关键线路。
- 10 【案例分析题】该网络计划的关键线路由哪些工作组成?
