造价工程师
报考指南 考试报名 准考证打印 成绩查询 考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页 造价工程师 题库 正文
  • 造价师案例题
    题干:某工程网络双代号计划图已经业主与承包商双方认定,如图2-8所示。[zjgcs/gczjalfx/ggbzzj/2/image/img-02-075-11.jpg]图中箭线代表工序,箭线下方括号外数字表示工时(单位为月),括号内数字表示工期压缩1个月的直接费用变动值(单位:万元)。
    题目: 在问题2的前提下,施工过程中由于设计变更,C工作增加3个月;由于乙方施工出现重大质量事故,D工作完成后决定返修增加用工2个月;在K、J工作完成后M工作开始前增加工作0,工期1个月,费用变动率为3万元,谠明关键路线是否发生变化,共用设备在场时间是否发生变化。

扫码下载亿题库

精准题库快速提分

参考答案

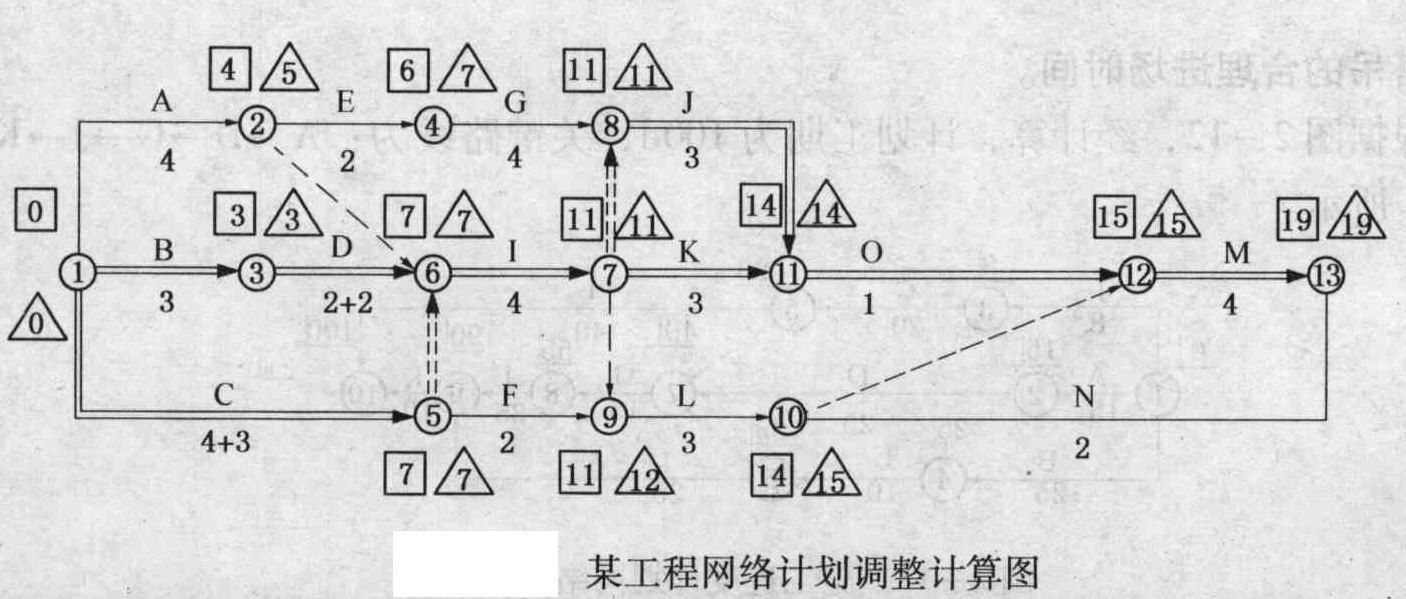

关键路线发生了变化,共产生四条关键路线,即:B→D→I→K→O→M、B→D→I→J→O→M、C→I→K→O→M和C→I→J→O→M。A工序TES=0,J工序TEF=14,所以设备在场时间为14个月,增加1个月。(该工程网络计划调整计算图见图)

您可能感兴趣的试题
热门试题 换一换

亿题库—让考试变得更简单

已有600万用户下载
