- 建造师案例题
题干:某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:[006-001-010-000-9787811339727-image/006-001-010-000-9787811339727-004-008.jpg]工程进展到第25周5层结构时,公司各职能部门联合对该项目进行突击综合大检查。检查成本时发现:C工作,实际完成预算费用960万元,计划完成预算费用为910万元,实际成本855万元,计划成本801万元。检查现场时发现:(1)塔吊与临时生活设施共用一个配电箱:无配电箱检查记录。(2)塔吊由木工班长指挥。(3)现场单行消防通道上乱堆材料,仅剩1m宽左右通道,端头20m×20m场地堆满大模板。(4)脚手架和楼板模板拆除后乱堆乱放,无交底记录。工程进展到第28周4层结构拆模后,劳务分包方作业人员直接从窗口向外乱抛垃圾造成施工扬尘,工程周围居民因受扬尘影响,有的找到项目经理要求停止施工,有的向有关部门投诉。
题目:计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(计算结果保留小数点后两位)。
扫码下载亿题库
精准题库快速提分
参考答案

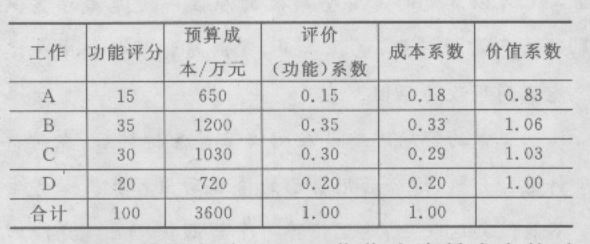

各工作评价系数、成本系数和价值系数计算见下表:
(1)建议记住中文公式。
(2)对价值系数的判断。
(3)本案例中
V>1,性价比高(功能高、成本低)。
V=1,适中。
V<1,性价比低(功能低、成本高)。
您可能感兴趣的试题
- 1 【单选题】已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第17天、第20天、第23天和第25天。如果该工作的持续时间为4天,则其最迟开始时间为第( )天。
- A 、21
- B 、19
- C 、13
- D 、16
- 2 【单选题】渗透系数K的计算公式为:K=QL/AH,式中L表示()
- A 、通过渗流的土样面积
- B 、通过渗流的土样高度
- C 、实测的水头损失
- D 、实验水压
- 3 【单选题】已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第17天、第20天、第23天和第25天。如果该工作的持续时间为4天,则其最迟开始时间为第( )天。
- A 、21
- B 、19
- C 、13
- D 、16
- 4 【建造师案例题】请计算四家施工企业的投标报价得分,并填入表中。
- 5 【单选题】已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第18天、第20天、第21天和第23天。如果该工作的持续时间为6天,则其最迟开始时间为()。
- A 、12天
- B 、14天
- C 、15天
- D 、17天
- 6 【建造师案例题】计算下表中A、B、C、D四项工作的评价系数、成本系数和价值系数(将此表复制到答题卡上,计算结果保留小数点后两位)。
- 7 【单选题】渗透系数k的计算公式为:,式中L表示()。
- A 、通过渗流的土样面积
- B 、通过渗流的土样高度
- C 、实测的水头损失
- D 、实验水压
- 8 【单选题】渗透系数k的计算公式为:式中A表示()。
- A 、通过渗流的土样横断面面积
- B 、通过渗流的土样纵断面面积
- C 、实测的水头损失
- D 、实验水压
- 9 【建造师案例题】计算事件四中竣工验收的分数并判断等级。
- 10 【多选题】下列是价差预备费的计算基数的项目包括( )。
- A 、建筑安装工程费
- B 、基本预备费
- C 、工程建设其他费
- D 、价格上涨指数
- E 、建设期
热门试题换一换
- ( )不计入与项目建设有关的其他费用。
- 在进行电气工程的通电试运行前,计划、方案等技术文件应已获批准,并应经( )确认。
- 关于立井普通机械化施工配套作业线的特点,说法不正确的是()。
- 建筑外墙金属窗、塑料窗复试内容有()。
- 某化工建设项目设计年生产能力5万吨,预计年固定总成本为800万元,产品销售价格1 500元/吨,产品销售税金及附加为销售收入的10%,产品变动成本1 150元/吨,则该项目用生产能力利用率表示的盈亏平衡点是()。
- 在进行混凝土预制桩施工过程中,吊桩喂桩和校正时桩身的垂直度偏差不得大于()。
- 法人进行民事活动的物质基础是()。
- 预应力钢筋在室外存放时,时间不宜超过( )个月。
- 下列关于沥青路面用料要求的说法不正确的是( )。
- 以下属于让渡资产使用权收入的项目有( )。
亿题库—让考试变得更简单
已有600万用户下载
