- 单选题合同约定的工期,是指在()中写明的时间与施工过程中遇到合同约定,经过工程师确认应给予承包人顺延工期之和。
- A 、协议书
- B 、通用条款
- C 、专用条款
- D 、附件

扫码下载亿题库
精准题库快速提分

【正确答案:A】
本题考核的知识点为合同约定的工期。合同约定的工期指协议书中写明的时间与施工过程中遇到合同约定可以顺延工期条件情况后,经过工程师确认应给予承包人顺延工期之和。

- 1 【单选题】施工合同中约定了延期竣工的违约金,承包人没有按照约定期限完成施工任务,承包人应当支付延期竣工的违约金,发包人( )。
- A 、无权要求承包人继续履行
- B 、有权要求承包人继续施工
- C 、应支付延期施工的补偿费
- D 、无需支付所欠承包人工程款
- 2 【不定项】某工程项目,建设单位未按合同约定的时间支付监理酬金。监理单位在应当获得监理酬金之日起30 d内未收到支付单据,且建设单位又未提出任何书面解释,监理单位按合同规定保护自己合法权益可以采取的措施是( )。
- A 、发出终止合同的通知,通知送达建设单位后,合同即行终止
- B 、发出终止合同的通知,通知发出后14 d内仍未获得支付酬金,合同即行终止
- C 、发出终止合同的通知,通知发出后14 d内未得到答复,可进一步发出终止合同的通知,第二份通知到达建设单位后,合同即行终止
- D 、发出终止合同的通知,通知发出后14 d内未得到答复,可进一步发出通知,第二份通知发出后42 d内仍未得到答复,合同即行终止
- 3 【单选题】某工程项目,建设单位未按合同约定的时间支付监理酬金。监理单位在应当获得监理酬金之日起30日内未收到支付单据,且建设单位又未提出任何书面解释,监理单位按合同规定保护自己合法权益可以采取的措施是 ( )
- A 、发出终止合同的通知,通知送达建设单位后,合同即行终止
- B 、发出终止合同的通知,通知发出后14日内仍未获得支付酬金,合同即行终止
- C 、发出终止合同的通知,通知发出后14日内未得到答复,可进一步发出终止合同的通知,第二份通知到达建设单位后,合同即行终止
- D 、发出终止合同的通知,通知发出后14日内未得到答复,可进一步发出通知,第二份通知发出后42日内仍未得到答复,合同即行终止
- 4 【单选题】在签订施工合同时,要同时约定保修条款。防水工程的保修期限应不低于 ( )
- A 、1年
- B 、2年
- C 、5年
- D 、工程设计年限

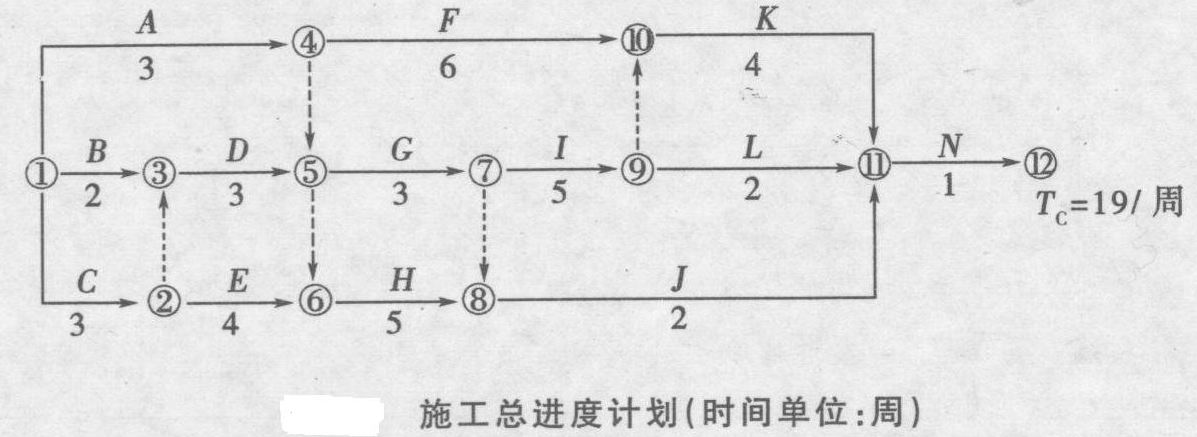

- 5 【简答题】某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、J工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4 200 立方米增加到7 000 立方米,C工作工程量由原来的3 600 立方米减少到2 400 立方米。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率如表所示。
事件3:调试工作结果如表所示。
事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的赶工费用最少是多少?
- 6 【简答题】某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图所示。
其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础土程,D、E、F、H、,作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中发生如下事件。事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米增加到7000立方米,C工作工程量由原来的3600立方米减到2400立方米。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表。
事件3:调试工作结果见表。
事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
- 7 【简答题】某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/立方米。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200立方米 增加到7000立方米,C工作工程量由原来的3600立方米,减少到2400立方米。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可缩短的时间与其赶工费率见表。
事件3:调试工作结果见表。
事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少?
- 8 【单选题】建设工程施工合同中,()是指在约定的风险范围内价款不再调整的合同。
- A 、固定价格合同
- B 、可调价格合同
- C 、成本加酬金合同
- D 、组合计价合同
- 9 【单选题】某工程项目,建设单位未按合同约定的时间支付监理酬金。监理单位在应当获得监理酬金之日起30日内未收到支付单据,且建设单位又未提出任何书面解释,监理单位按合同规定保护自己合法权益可以采取的措施是 ()。
- A 、发出终止合同的通知,通知送达建设单位后,合同即行终止
- B 、发出终止合同的通知,通知发出后14日内仍未获得支付酬金,合同即行终止
- C 、发出终止合同的通知,通知发出后14日内未得到答复,可进一步发出终止合同的通知,第二份通知到达建设单位后,合同即行终止
- D 、发出终止合同的通知,通知发出后14日内未得到答复,可进一步发出通知,第二份通知发出后42日内仍未得到答复,合同即行终止
- 10 【单选题】委托人未能按合同约定的时间支付相应酬金超过( )天,应按专用条件约定支付逾期付款利息。
- A 、7
- B 、14
- C 、28
- D 、30
热门试题换一换
- 工程文件立卷排列时不能分开的是( )。
- 投标人现场考察后,以书面形式提出质疑,招标人给予了书面解答。当解答与招标文件的规定不一致时 ( )
- 与总分包模式相比,建设工程平行承发包模式的优点是 ( )
- 某工程,建设单位通过招标方式选择监理单位。工程实施过程中发生下列事件。事件1:在监理招标文件中,列出的监理目标控制工作如下。投资控制:(1)组织协调设计方案优化;(2)处理费用索赔;(3)审查工程概算;(4)处理工程价款变更;(5)进行工程计量。进度控制:(1)审查施工进度计划;(2)主持召开进度协调会;(3)跟踪检查施工进度;(4)检查工程投入物的质量;(5)审批工程延期。质量控制:(1)审查分包单位资质;(2)原材料见证取样;(3)确定设计质量标准;(4)审查施工组织设计;(5)审核工程结算书。事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:(1)主持编制项目监理规划;(2)审批项目监理实施细则;(3)审查和处理工程变更;(4)调解合同争议;(5)调换不称职监理人员。事件3:该项目监理规划内容包括:(1)工程项目概况;(2)监理工作范围;(3)监理单位的经营目标;(4)监理工作依据;(5)项目监理机构人员岗位职责;(6)监理单位的权利和义务;(7)监理工作方法及措施;(8)监理工作制度;(9)监理工作程序;(10)工程项目实施的组织;(11)监理设施;(12)施工单位需配合监理工作的事宜。事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。指出事件3中项目监理规划内容中的不妥之处。根据《建设工程监理规范》,写出该项目监理规划还应包括哪些内容。
- 菜市政工程,项目的合同工期为38周。经总监理工程师批准的施工总进度计划如图所示,各工作可缩短的时间及其增加的赶工费见表,其中H、L分别为道路的路基、路面工程。H工程施工的第一周,监理人员检查发现路基工程分层填土厚度超过规范规定,为保证工程质量,总监理工程师签发了工程暂停令,停止了该部位工程施工。总监理工程师的做法是否正确?总监理工程师在什么情况下可签发工程暂停令?
- 指出事件4中专业监理工程师做法的不妥之处,说明理由。
- 现行施工组织设计和施工质量计划相同点在()。
- 监理工程师应在承包单位质检合格的基础上,对隐蔽工程进行()
- 下列选项中不属于投标保证金形式的是( )。
- 指出事件4中建设单位做法的不妥之处,写出正确做法。
