    题干:某住宅小区工程共有12幢高层剪力墙结构住宅楼,每幢有2个单元,各单元结构基本相同。每幢高层住宅楼的基础工程施工过程包括挖土、铺垫层、钢筋混凝土基础、回填土4个施工过程,其工作持续时间分别是挖土为8d,铺垫层为4d,钢筋混凝土基础为12d,回填土为4d。
    题目:如果每四幢划分为一个施工段组织成倍节拍流水施工,其工期应为多少天?并绘制其流水施工横道计划。

扫码下载亿题库

精准题库快速提分

参考答案

如果每四栋划分为一个施工段组织成倍节拍流水施工,其工期计算如下:
施工过程数目:n=4
施工段数目:m=12/4 = 3
流水节拍:
挖土:
铺垫层:
钢筋混凝土基础:
回填土:
流水步距:K=最大公约数{32,16, 48,16} = 16d
施工队数目:
挖土: 铺垫层:
钢筋混凝土基础:

回填土:
施工队总数目:
流水施工工期:

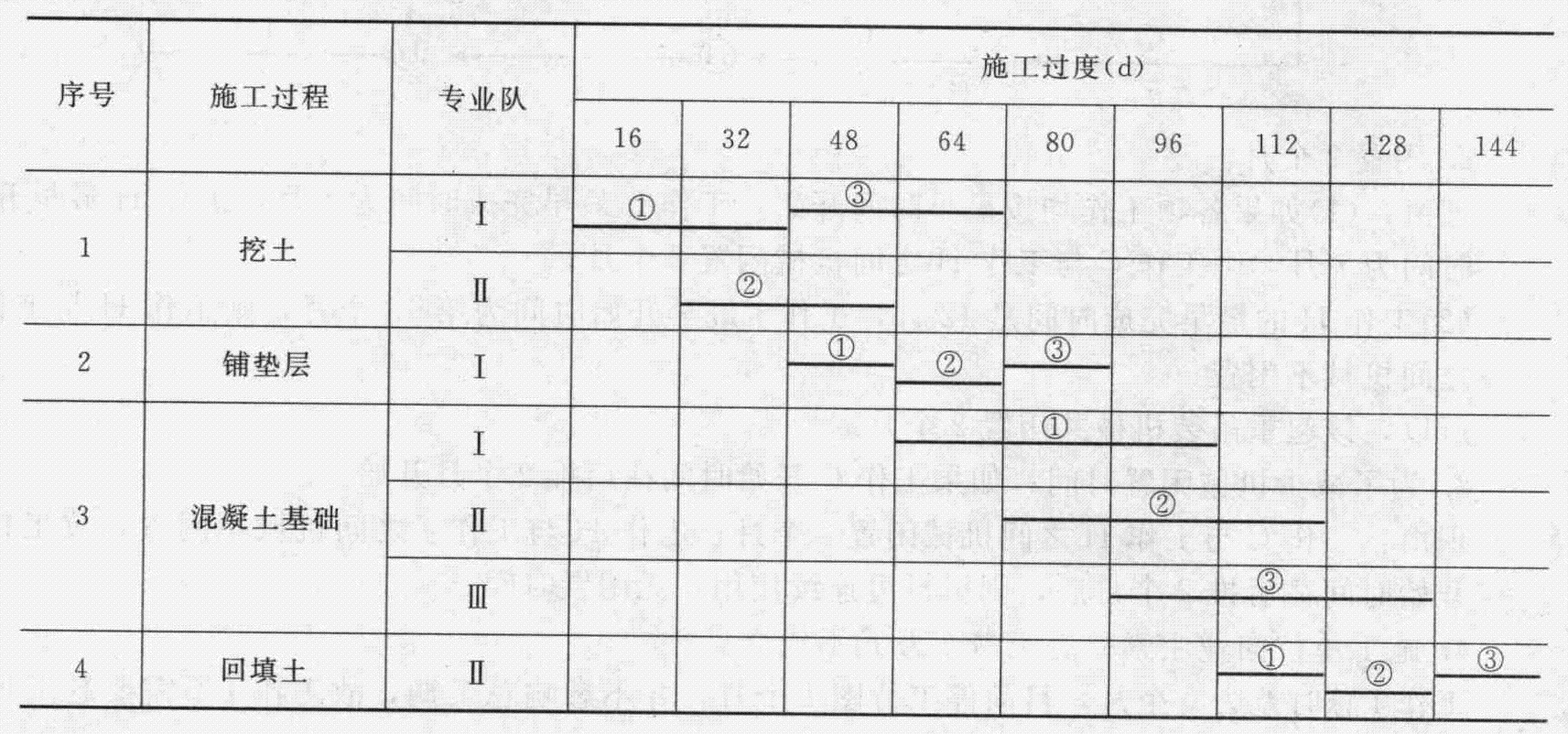

该工程的成倍节拍流水施工横道计划如下图所示。
