题干:某工程已经监理工程师批准的双代号网络计划如下图所示(单位:月)。[006-001-003-000-9787560848440-image/006-001-003-000-9787560848440-001-005.jpg]该工程施工中,G工作因材料供应问题,未能及时开工将造成总工期延误1个月,为保证工期,施工单位决定压缩相关工作持续时间,已知压缩D,E,G,H工作将相应分别增加费用1万元、2万元、3万元、4万元。

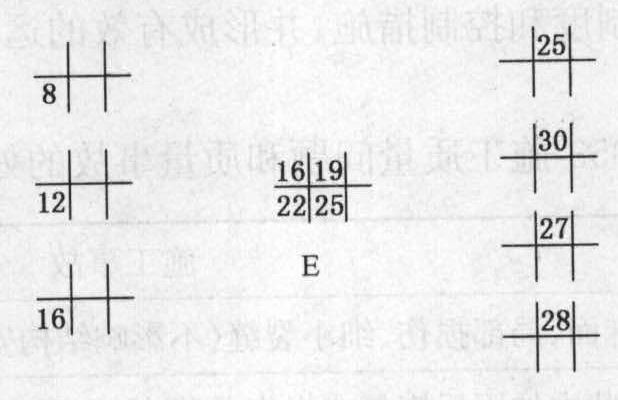

题目:已知双单号网络计划中,E工作持续时候为6天,E工作有3项紧前工作,其最早完成时间为8天、12天、16天;E工作有4项紧后工作,其最迟开始时间分别为25天、30天、27天和28天,则E工作最早完成时间和最迟开始时间分别是()。 - A 、22天、19天
- B 、21天、24天
- C 、25天、16天
- D 、16天、25天
![](/pcHtml/static/appDown/images/app_down_erm.png)
扫码下载亿题库
精准题库快速提分
![](/pcHtml/static/tiku/images/huizhang.png)
【正确答案:A】
本题考核的是1Z203033工程网络计划有关时间参数的计算。最早开始时间等于各紧前工作的最早完成时间EF的最大值,最迟完成时间等于各紧后工作最迟开始时间LS的最小值。
![](/pcHtml/static/tiku/images/xin.png)
- 1 【单选题】已知下列单代号网络计划中各工作之间的时间间隔,则工作B的总时差为( )。
- A 、0
- B 、2
- C 、7
- D 、9
- 2 【单选题】单代号网络中,已知两工作A,B,A工作持续时间为4天,B工作持续时间为5天,且FTFab=4天,则AB工作的STSab为( )天。
- A 、5
- B 、4
- C 、3
- D 、2
- 3 【单选题】在某工程双代号网络计划中,工作M的持续时间及开始节点和完成节点的最早时间与最迟时间,如下图所示,则工作M的总时差为()
- A 、1
- B 、2
- C 、3
- D 、4
- 4 【单选题】已知某工程双代号网络计划的计划工期等于计算工期,且工作M的开始节点和完成节点均为关键节点,下列关于工作M说法正确的是()。
- A 、为关键工作
- B 、总时差等于自由时差
- C 、自由时差为零
- D 、总时差大于自由时差
- 5 【单选题】已知某工程双代号网络计划的计划工期等于计算工期,且工作M的开始节点和完成节点均为关键节点,下列关于工作M说法正确的是()。
- A 、为关键工作
- B 、总时差等于自由时差
- C 、自由时差为零
- D 、总时差大于自由时差
- 6 【单选题】 某双代号网络计划中,已知 A、B 工作的紧后工作为C、D,其持续时间分别为 3 天、4天、2 天、5天,A 工作和 B 工作的最早开始时间为第 6 天、4天,则 D 工作的最早完成时间为第( )。
- A 、9 天
- B 、11 天
- C 、13天
- D 、14天
- 7 【单选题】某工程双代号网络计划中,A工作的持续时间为5天,总时差为7天,自由时差为3天,如果A工作实际进度拖延10天,则会影响工程计划工期( )。
- A 、3天
- B 、5天
- C 、7天
- D 、9天
- 8 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是()。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
- 9 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
- 10 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
