二级建造师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页二级建造师题库正文
  • 建造师案例题

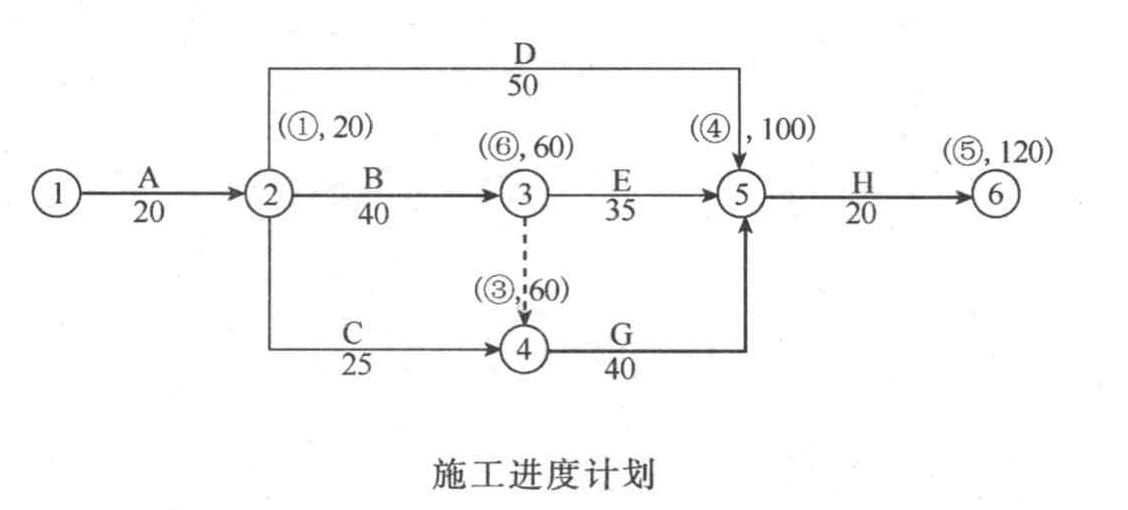

    题干:某建设单位和施工单位签订了某市政公用工程施工合同,合同中约定:建筑材料由建设单位提供;由于非施工单位原因造成的停工,机械补偿费为200元/台班,人工补偿费为50元/工日;总工期为120d;竣工时间提前奖励为3000元/天,误期损失赔偿费为5000元/天。经项目监理机构批准的施工进度计划如下图所示。[006-002-007-000-9787560976129-image/006-002-007-000-9787560976129-002-002.jpg]施工过程中发生如下事件:事件1:工程进行中,建设单位要求施工单位对某一构件做破坏性试验,以验证设计参数的正确性。该试验需修建两间临时试验用房,施工单位提出建设单位应该支付该项试验费用和试验用房修建费用。建设单位认为,该试验费属建筑安装工程检验试验费,试验用房修建费属建筑安装工程措施费中的临时设施费,该两项费用已包含在施工合同价中。事件2:建设单位提供的建筑材料经施工单位清点入库后,在专业监理工程师的见证下进行了检验,检验结果合格。其后,施工单位提出,建设单位应支付建筑材料的保管费和检验费;由于建筑材料需要进行二次搬运,建设单位还应支付该批材料的二次搬运费。事件3:①由于建设单位要求对B工作的施工图纸进行修改,致使B工作停工3d(每停1d影响30工日、10台班);②由于机械租赁单位调度的原因,施工机械未能按时进场,使C工作的施工暂停5d(每停1d影响40工日、10台班);③由于建设单位负责供应的材料未能按计划到场,E工作停工6d(每停1d影响20工日、5台班)。施工单位就上述三种情况按正常的程序向项目监理机构提出了延长工期和补偿停工损失的要求。事件4:在工程竣工验收时,为了鉴定某个关键构件的质量,总监理工程师建议采用试验方法进行检验,施工单位要求建设单位承担该项试验的费用。该工程的实际工期为122d。
    题目:逐项说明事件3中项目监理机构是否应批准施工单位提出的索赔,说明理由并给出审批结果(写出计算过程)。

扫码下载亿题库

精准题库快速提分

参考答案

如下图所示,粗实线表示关键线路;经分析可知,E工作有5d总时差。
(1)B工作停工3d,应批准工期延长3d,因属建设单位原因(或因属非施工单位原因)且工作处于关键线路上;费用可以索赔。
应补偿停工损失=3×30×50+3×10X200=10 500(元)。
(2)C工作停工5d,工期索赔不予批准,停工损失不予补偿,因属施工单位原因。
(3)E工作停工6d,应批准工期延长1d,该停工虽属建设单位原因,但E工作有5d总时差,停工使总工期延长1d;费用可以索赔。
应补偿停工损失=6×20×50+6×5×200=12 000(元)。

您可能感兴趣的试题
热门试题换一换

亿题库—让考试变得更简单

已有600万用户下载
