题干:某工程,施工单位向项目监理机构提交了项目施工总进度计划(见图5-1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分(见图5-2)和风险分析表(见表5-1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-007-002.jpg]施工单位为了保证工期,决定对B分部工程施工进度计划横道图(见图5—3)进行调整,组织加快的成倍节拍流水施工。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-007-003.jpg]
题目:找出项目施工总进度计划(见图5-1)的关键线路。

扫码下载亿题库
精准题库快速提分

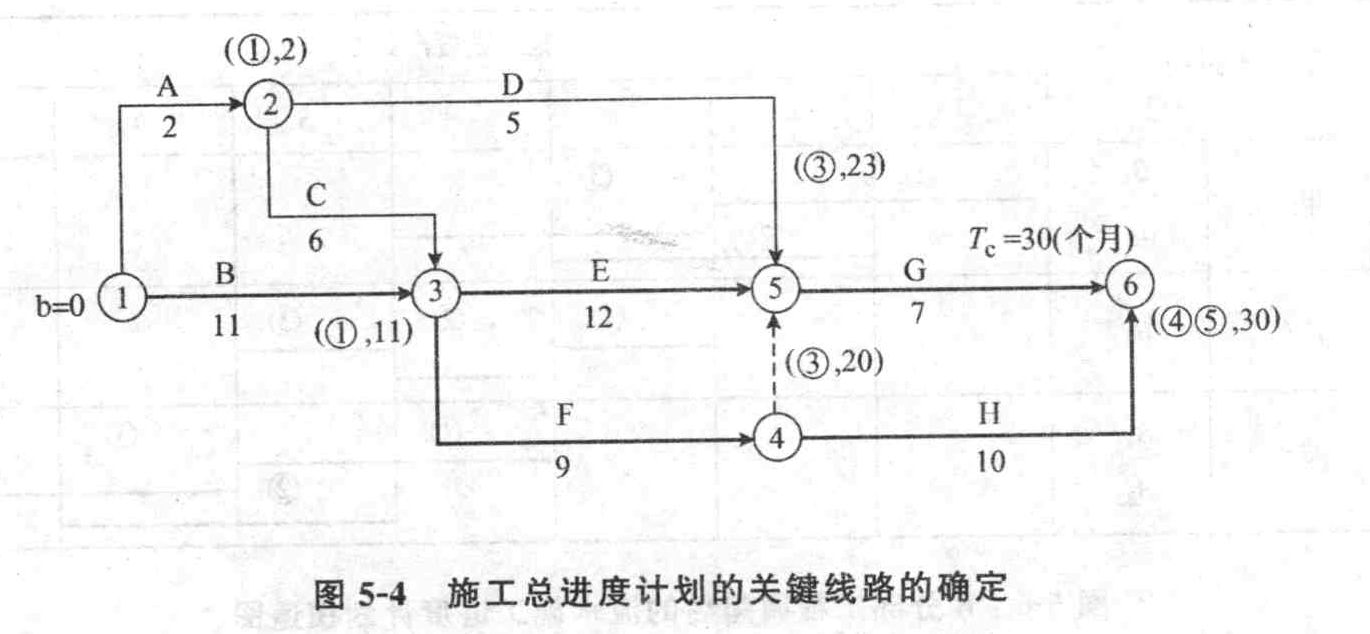

如图5-4所示,关键线路有:B→E→G(或①→③→⑤→⑥);B→F→H(或①→③→④→⑥)。

- 1 【简答题】
找出项目施工总进度计划(图)的关键线路。
- 2 【简答题】
对图项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 3 【简答题】
找出项目施工总进度计划(图)的关键线路。
- 4 【简答题】
对图6—1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 5 【简答题】请绘出调整后的网络进度计划图。
- 6 【简答题】找出项目施工总进度计划图的关键线路。
- 7 【简答题】对项目施工总进度计划图项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 8 【简答题】在该建设项目初始施工进度计划中,工作C和工作E的总时差分别是多少?
- 9 【简答题】对图5-3项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
- 10 【案例分析题】请画出调整后的网络进度计划图。
热门试题换一换
- 监理工程师要具备( )等素质。
- 《建筑法》规定,从事建筑活动的专业技术人员,应当依法取得( )的范围内从事建筑活动。
- 《建设工程安全生产条例》中所称的建设工程是指( )。
- 投标人现场考察后,以书面形式提出质疑,招标人给予了书面解答。当解答与招标文件的规定不一致时,( )。
- 将施工索赔分为合同中明示的索赔和合同中默示的索赔,是按照( )进行的分类。
- 工程开工前,总监理工程师应审查承包单位现场项目管理机构的 ( )
- 作为被代理人或者代理人的法人终止会导致()关系的终止。
- 监理单位应核查施工单位提交的施工起重机械、整体提升脚手架、模板等自升式架设设施和安全设施等验收记录,并由()签收备案。
- 实施监理的建设工程,关键检验批的质量验收记录由施工项目质检员填写,由()组织验收。

亿题库—让考试变得更简单
已有600万用户下载
