  • 建造师案例题

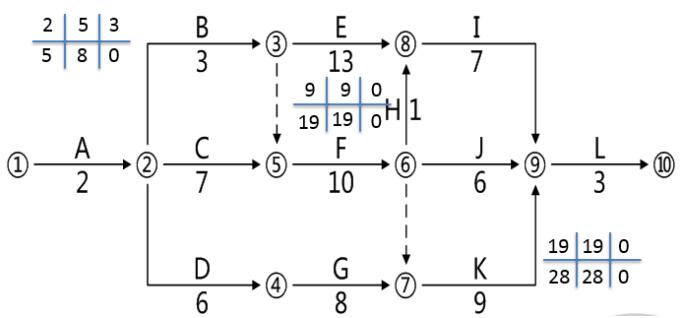

    题干:某洁净厂房工程,施工方编制施工进度计划如下图所示。因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺序施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。
    题目:根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?
  • A 、null

扫码下载亿题库

精准题库快速提分

参考答案

【正确答案:null】

(1)按最早开始时间考虑,特种设备计取租赁费用的时长为:3+4+10+9=26(周)。
(2)优化工序的起止时间后,应在第6周初进场。
(3)优化后特种设备计取费用时长为3+1+10+9=23(周)。
