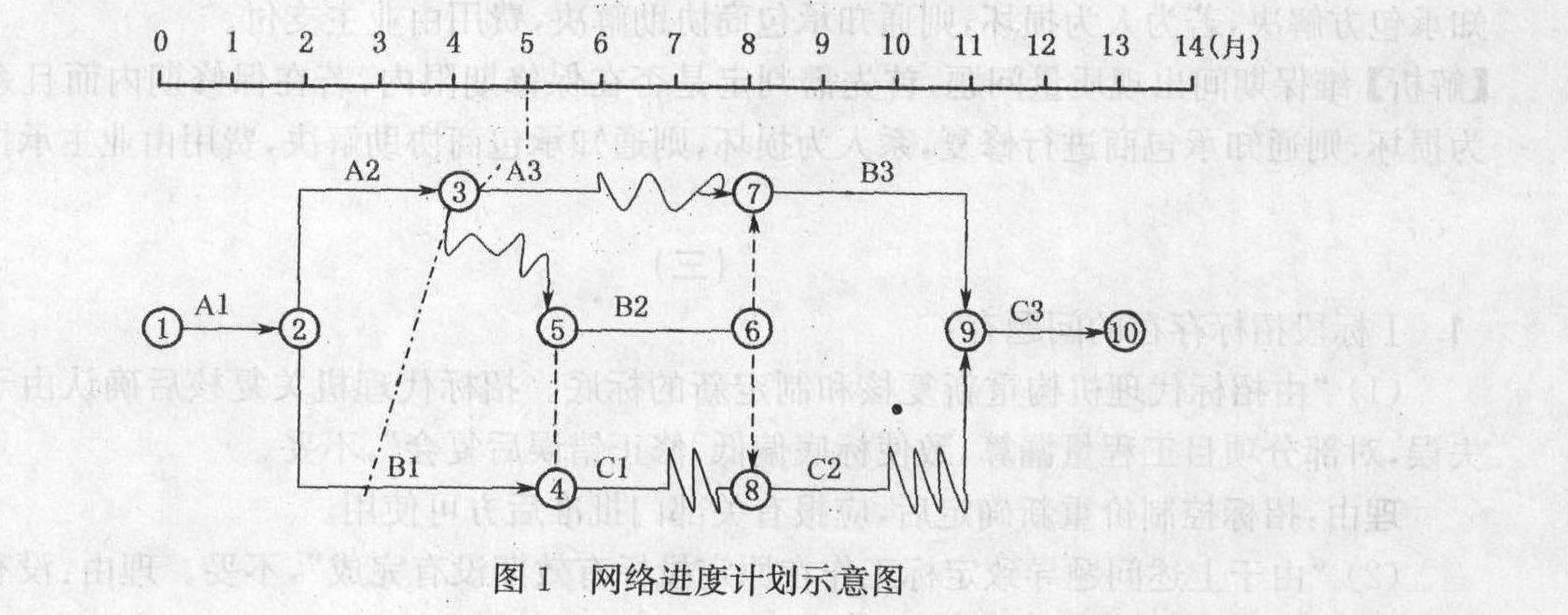

  • 建造师案例题 某承包商承建了一基础设施项目,网络图如图1所示。工程实施到第5个月,检查工作发现A2工作刚好完成,B1工作已进行了1个月了。施工过程中发生了如下事件:事件一:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出如下索赔:设计变更A1工作施工时间增加1个月故要求将原合同工期延长1个月。事件二:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:(1)部分已建工程遭受不同程度破坏,费用损失30万元。(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元。(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元。(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元。(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月。(6)灾后清理施工现场,恢复施工需要费用3万元。事件三:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)。问题:1.不考虑施工过程中发生各事件的影响,在图1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?2.事件一中承包商的索赔是否成立并说明理由。3.事件二中承包商的索赔是否成立?4.事件三中承包商的索赔是否成立?

扫码下载亿题库

精准题库快速提分

参考答案

1.前锋线如下图所示:后续工作按原计划执行,总工期为15个月。
2.事件一:索赔成立。原因:业主提供资料不准确,业主原因,同时A1工作是关键工作。
3.事件二:为不可抗力。
(1)部分已建工程遭受不同程度破坏,费用损失30万元,索赔成立;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元,索赔不成立;用于工程上待安装设备(承包商供应)损坏,造成损失1万元,索赔成立;
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元,索赔不成立;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元,索赔不成立;业主使用的临时用房破坏,修复费用1万元,索赔成立;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月,索赔成立;
(6)灾后清理施工现场,恢复施工需要费用3万元,索赔成立。
4.事件三:费用索赔成立,工期索赔不成立。
