监理工程师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页监理工程师题库正文
  • 简答题
    题干:某实施监理的工程,业主在招标文件中规定:工期T(周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟订了三个方案进行比选。方案一的费用为[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-015-005.jpg]=100+4T;方案二的费用为[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-015-006.jpg]=150+3T;方案三的费用为[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-015-007.jpg]=250+2T。这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压缩的时间及相应增加的费用见表6-1。假定所有关键工作压缩后不改变关键线路。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-015-008.jpg]
    题目:该施工单位应采用哪种技术措施方案投标?为什么?

扫码下载亿题库

精准题库快速提分

参考答案

法一:,即100+4T=150+3T,解得T=50周。
当工期小于50周时,应采用方案一;当工期大于50周时,应采用方案二。
由于招标文件规定工期在60~80周之间,因此,应采用方案二。
再令。,即150+3T=250+27,解得T=100周。
当工期小于100周时,应采用方案二;当工期大于100周时,应采用方案三。
因此,根据招标文件对工期的要求,施工单位应采用方案二的技术措施投标。

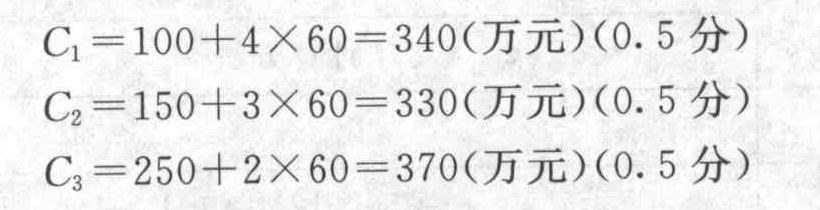

解法二:当T=60周,则
此时,方案二为最优方案。

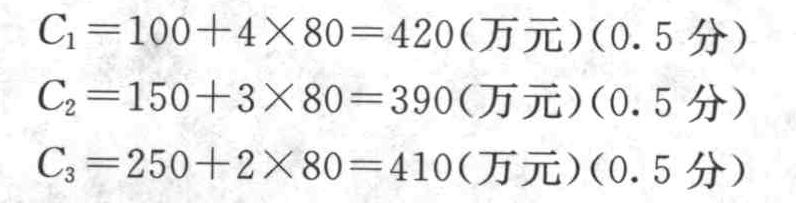

当T=80周,则
此时,方案二为最优方案。
所以施工单位应采用方案二的技术措施投标。
(说明:如果采用其他类似表达,定量分析正确且结论正确,得5分;如果仅用文字说明方案二费用最低,故应采用方案二投标,得3分。)

您可能感兴趣的试题
