    题干:某实施监理的工程项目,业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期为4个月,开工时间为2012年4月1日。该项目的主要价款信息及合同付款条款如下。(1)承包商各月计划完成的分部分项工程费、措施费,见表4-1。[006-008-004-000-9787553719252-image/006-008-004-000-9787553719252-002-001.jpg](2)项目措施费为160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元,计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额等与工程进度款同期支付。(6)业主按承包商每次应结算款项的90%支付。(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。(8)规费综合费率为3.55%,税金率为3.41%。施工过程中,各月实际完成工程情况如下。(1)各月均按计划完成计划工程量。(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。(4)6月由于业主设计变更,新增工程量清单中没有的分部分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程施工持续时间延长1天(不影响工期)。检验表明该分项工程质量合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。
    题目:每月完成的分部分项工程量价款是多少?承包商应得工程价款是多少?

扫码下载亿题库

精准题库快速提分

参考答案

4月完成的分部分项工程量价款:55×(1+3.55%)×(1+3.41%)=58.89(万元)。
4月承包商应得工程价款:(55+16/2)×(1+3.55%)×(1+3.41%)×90%=60.71(万元)。
5月完成的分部分项工程量价款:75×(1+3.55%)×(1+3.41%)=80.31(万元)。
5月承包商应得工程价款:(75+16/2+35×0.012)×(1+3.55%)×(1+3.41%)×90%=80.39(万元)。

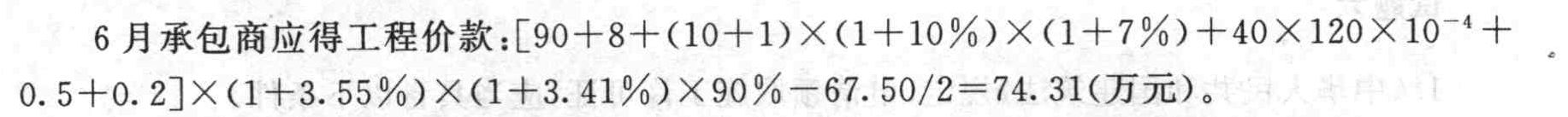

6月完成的分部分项工程量价款:[90+10×(1+10%)×(1+7%)]×(1+3.55%)×(1+3.41%)=108.98(万元)。
7月完成的分部分项工程量价款:60×(1+3.55%)×(1+3.41%)=64.25(万元)。
7月承包商应得工程价款:(60+7)×(1+3.55%)×(1+3.41%)×90%-67.50/2=30.82(万元)。
