题干:某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。根据投标书附件规定,船机租赁费2000元/d台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。施工进度计划如下图所示。[006-001-004-000-9787112165902-image/006-001-004-000-9787112165902-004-005.jpg]
题目:在施工过程中,由于不利的现场条件,引起人工费材料费施工机械费增加

扫码下载亿题库
精准题库快速提分

现场管理费索赔额由以下两个部分组成:
1)由于不利的现场条件引起的现场管理费索赔额:(1.5 + 3.8 + 2)×5% = 0.365万元;

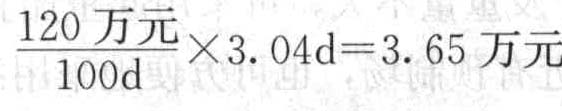

2)由于设计变更引起的现场管理费索赔额:新增工程款相当于原合同1.96d的工作量,而新增工程款既包括直接费,也包括了现场管理费等其他取费,因此尽管因此引起工期延误5d,但仅应考虑3.04d(5 - 1.96 = 3.04d)工期延误引起的现场管理费,即为:
;
3)现场管理费索赔额总额为:0.365+3.65=4.015万元。

- 1 【单选题】对于施工现场不具备校准条件的仪表,可对检定( )的有效性进行验证。
- A 、产地证明
- B 、合格证明
- C 、技术文件
- D 、型号规格
- 2 【单选题】工程实施过程中出现不可抗力事件导致的费用,关于发、承包双方承担的原则,以下各项说法中不正确的是( )。
- A 、工程修复费用由发包人承包,工程清理费用由承包人承担
- B 、发包人、承包人人员的伤亡由其所在单位负责,并承担相应费用
- C 、承包人的施工机械设备损坏及停工损失,由承包人承担
- D 、停工期间。承包人应发包人要求留在施工现场的必要管理人员及保卫人员的费用,由发包人承担
- 3 【建造师案例题】在施工过程中,由于不利的现场条件,引起人工费材料费施工机械费增加
- 4 【单选题】对于施工现场不具备校准条件的仪表,可对检定()的有效性进行验证。
- A 、产地证明
- B 、合格证明
- C 、技术文件
- D 、型号规格
- 5 【单选题】工程实施过程中出现不可抗力事件导致的费用,关于发、承包双方承担的说法,错误的是()。
- A 、工程修复费用由发包人承担,工程清理费用由承包人承担
- B 、发包人、承包人人员的伤亡由其所在单位负责,并承担相应费用
- C 、承包人的施工机械设备损坏及停工损失,由承包人承担
- D 、停工期间承包人应发包人要求留在施工现场的必要管理人员及保卫人员的费用,由发包人承担
- 6 【单选题】在施工过程中,某施工企业的安全生产条件不符合国家规定,致使多人重伤和死亡,该施工企业的行为构成()。
- A 、重大责任事故罪
- B 、强令违章冒险作业罪
- C 、重大劳动安全事故罪
- D 、工程重大安全事故罪
- 7 【单选题】工程实施过程中出现不可抗力事件导致的费用,关于发、承包双方承担的说法,错误的是()。
- A 、工程修复费用由发包人承担,工程清理费用由承包人承担
- B 、发包人、承包人人员的伤亡由其所在单位负责,并承担相应费用
- C 、承包人的施工机械设备损坏及停工损失,由承包人承担
- D 、停工期间承包人应发包人要求留在施工现场的必要管理人员及保卫人员的费用,由发包人承担
- 8 【单选题】在工程施工过程中,由于水源、电源中断引起的停工时间属于()。
- A 、非施工本身造成的停工时间,定额中则应给予合理的考虑
- B 、施工本身造成的停工时间,定额中则不应予以考虑
- C 、多余工作的工时损失,定额中则不应予以考虑
- D 、劳动组织不合理引起的,属于损失时间,不能计入定额时间
- 9 【单选题】在工程施工过程中,由于水源、电源中断引起的停工时间属于()。
- A 、非施工本身造成的停工时间,定额中则应给予合理的考虑
- B 、施工本身造成的停工时间,定额中则不应予以考虑
- C 、多余工作的工时损失,定额中则不应予以考虑
- D 、劳动组织不合理引起的,属于损失时间,不能计入定额时间
- 10 【单选题】在施工过程中,某施工企业的安全生产条件不符合国家规定,致使多人重伤、死亡。该施工企业的行为构成()。
- A 、重大责任事故罪
- B 、重大劳动安全事故罪
- C 、强令违章冒险作业罪
- D 、工程重大安全事故罪
热门试题换一换
- 航道整治工程中( )分部工程划分有抛石面层分项工程。
- 下列选项中属于有机胶凝材料的是( )。
- 重大质量与安全事故发生后,应当由( )迅速组建重大质量与安全事故现场应急处置指挥机构,负责事故现场应急救援和处置的统一领导与指挥。
- 施工成本管理的主要任务中,建立施工项目成本管理责任制、开展成本控制和核算的基础是( ),并且也是该项目降低成本的指导文件,是设立目标成本的依据。
- 当事人向人民法院申请证据保全,不得迟于()届满前的7日。
- 应用钢绞线的后张法预应力张拉,其张拉控制应力设计值应为预应力钢绞线抗拉强度标准值的( )。
- 项目结构编码的依据是( )。
- 建立项目质量控制体系的过程包括:①分析质量控制界面;②建立系统质量控制网络;③制定质量控制制度;④编制质量控制计划。其正确的工作步骤是( )。

亿题库—让考试变得更简单
已有600万用户下载
