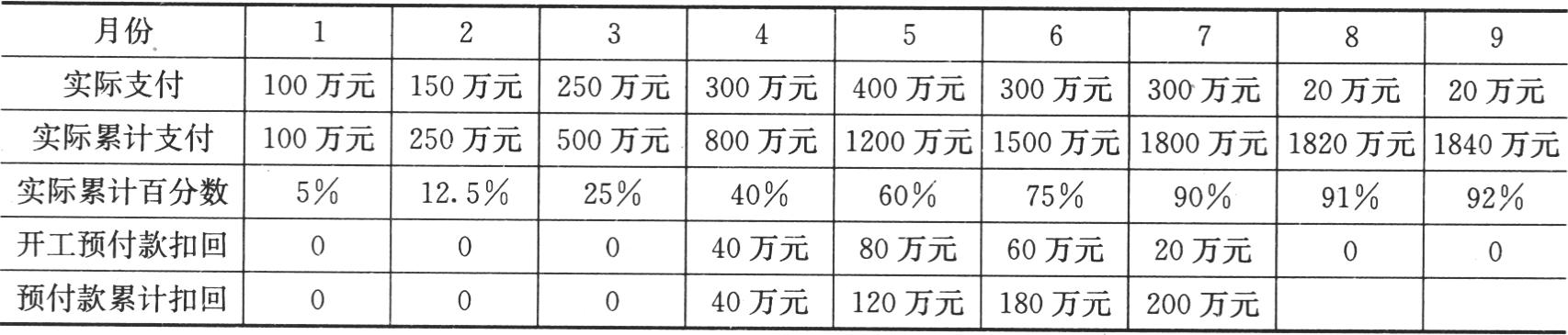

- 建造师案例题某工程合同总价为2000万元,开工预付款为合同总价的10%。下表是承包人每个月实际支付的工程进度款。根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。”扣回相应的开工预付款。
计算从起扣月开始每个月应扣回的金额。

扫码下载亿题库
精准题库快速提分

计算从起扣月开始每个月应扣回的金额。
第4个月的开工预付款扣回=[(800-600)/2000]×2×200=40万元,累计40%
第5个月的开工预付款扣回=(400/2000)×2×200=80万元,累计60%
第6个月的开工预付款扣回=(300/2000)×2×200=60万元,累计75%
到第7个月的累计支付=1800万元,累计90%>80%
第7个月的开工预付款扣回=200-40-80-60=20万元
计算过程也可参考以下计算表:

- 1 【单选题】某工程合同总价3500万元,工程预付款700万元,主要材料、构件所占比重为75%,问起扣点为( )万元。
- A 、875
- B 、933
- C 、2625
- D 、2567
- 2 【单选题】某工程项目合同价为2000万元,合同工期为20个月,后因增建该项目的附属配套工程需增加工程费用160万元,则承包商可提出的工期索赔为( )个月。
- A 、0.8
- B 、1.2
- C 、1.6
- D 、1.8
- 3 【建造师案例题】某引桥工程合同总价款2000万元,工程总工期为12个月,工程施工进行中,业主决定修改设计,增加了额外的工程量100万元,由于工程量的增加,承包商延长了工程竣工的时间,承包商的实际工期延长了1个月。承包商提工期索赔一个月,可否?为什么?
- 4 【单选题】某工程合同总额为2000万元,工程预付款400万元,主要材料、构件所占比重为50%,则起扣点为( )万元。
- A 、1200
- B 、600
- C 、1800
- D 、1600
- 5 【单选题】某工程合同总价300万元,工程预付款为合同总额的20%,主要材料构件占合同总额的50%,则工程预付款的起扣点为()万元。
- A 、200
- B 、150
- C 、180
- D 、140
- 6 【单选题】某工程合同总价3500万元,工程预付款700万元,主要材料、构件所占比重为75%,问起扣点为( )万元。
- A 、875
- B 、933
- C 、2625
- D 、2567
- 7 【单选题】某工程项目合同价为2000万元,合同工期为20个月,后因增建该项目的附属配套工程需增加工程费用160万元,则承包商可提出的工期索赔为( )个月。
- A 、0.8
- B 、1.2
- C 、1.6
- D 、1.8
- 8 【单选题】某工程合同总价2 000万元,工程预付款240万元,主要材料和构件所占比重为60%,工程预付款起扣点为()万元。
- A 、240
- B 、1 200
- C 、800
- D 、1 600
- 9 【单选题】某基础工程合同价为2000万元,合同总工期为20个月,施工过程中因设计变更,导致增加额外工程400万元,业主同意工期顺延。则承包商按造价比例法可索赔工期()个月
- A 、8
- B 、6
- C 、4
- D 、2
- 10 【单选题】某基础工程合同价为2000万元,合同总工期为20个月,施工过程中因设计变更,导致增加额外工程400万元,业主同意工期顺延。则承包商按造价比例法可索赔工期()个月
- A 、8
- B 、6
- C 、4
- D 、2
热门试题换一换
- 会计核算的处理分为()。
- 每一组垫铁的数量不宜超过()块。
- 专业施工方应与谁签订分包合同?
- 在SDH网中,()结构中各节点主要采用DXC,一般用于业务量很大的一级长途干线。
- 某幕墙分包单位没有按照审批方案搭设外围脚手架,总承包单位安全人员发现后及时予以制止,并要求整改,但分包仍一意孤行拒不改正,最终导致脚手架失稳而发生坍塌事故致两人死亡,对该安全事故应由()。
- 领导者确立本组织统一的宗旨和方向,并营造和保持使员工充分参与实现组织目标的内部环境。这体现了质量管理原则中的( )。
- 钢丝绳在使用时主要考虑的因素有()。
- 在正常维护的条件下,结构不致因混凝土的老化、腐蚀或钢筋的锈蚀等而影响结构的使用寿命,此项功能属于结构的()。
- 关于表见代理的说法,正确的是()。

亿题库—让考试变得更简单
已有600万用户下载
