题干:背景资料:某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:[up/201611/58c9e61014b04be38e5828923853ccf1.jpg]为编制工程施工进度计划,施工技术人员进行了:研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。
题目:根据工作的逻辑关系绘制该项目进度计划的双代号网络图。

扫码下载亿题库
精准题库快速提分

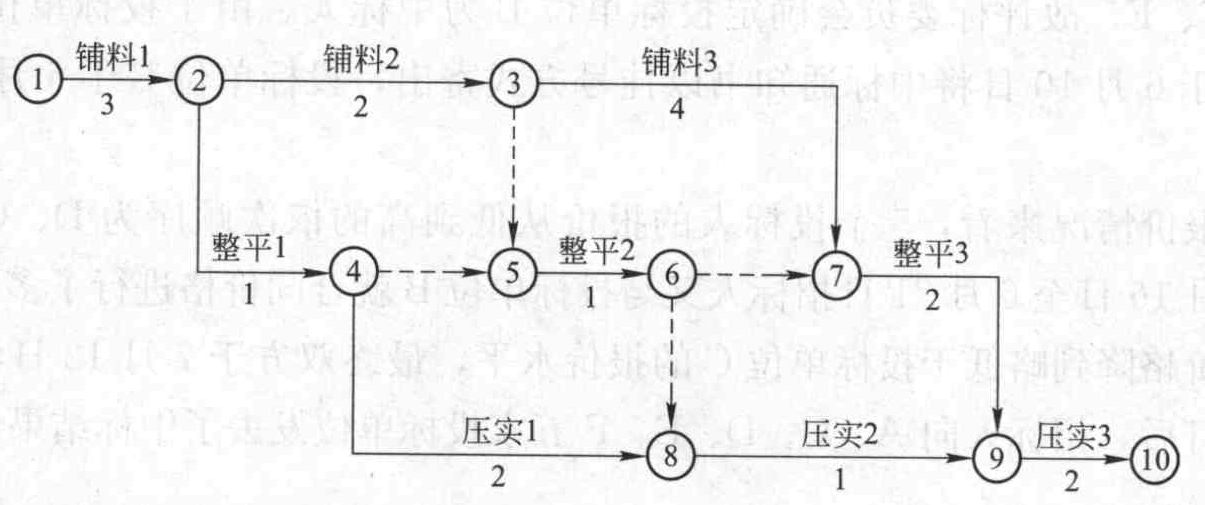

参考答案双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。该项目的双代号网络计划如下:
您可能感兴趣的试题- 1 【单选题】根据下表给定的逻辑关系绘制某分部工程双代号网络计划如下图所示,其作图错误的是( )。

- A 、有多个起点节点
- B 、有多个终点节点
- C 、节点编号不对
- D 、逻辑关系不对
- 2 【单选题】 根据表中给出的逻辑关系绘制的双代号网络图如下所示: 工作名称 A B C D E F 紧前工作 - - A、B A、B B C、D、E 工作名称ABCDEF紧前工作--A、BA、BBC、D、E上图中绘图错误的是( )。
- A 、逻辑关系表达不正确
- B 、节点编号有错误
- C 、出现了相同代号的工作
- D 、有多余的虚工作
- 3 【单选题】 根据表中给出的逻辑关系绘制的双代号网络图如下所示: 工作名称 A B C D E F 紧前工作 - - A、B A、B B C、D、E 工作名称ABCDEF紧前工作--A、BA、BBC、D、E双代号网络图中引入虚工作2-3是为了表示( )。
- A 、对A、B两项工作的代号加以区分
- B 、A、B两项工作的不能同时结束
- C 、工作A完成后,工作B才能开始
- D 、A、B两项工作必须同时结束
- 4 【建造师案例题】根据事件二表中给出的逻辑关系,绘制双代号网络计划图、并计算该网络计划图的工期。
- 5 【单选题】根据下表给定的逻辑关系绘制某分部工程双代号网络计划如下图所示,其作图错误的是( )。

- A 、有多个起点节点
- B 、有多个终点节点
- C 、节点编号不对
- D 、逻辑关系不对
- 6 【建造师案例题】根据事件二表中给出的逻辑关系,绘制双代号网络计划图,并计算该网络计划图的工期。
- 7 【建造师案例题】根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
- 8 【单选题】根据下表逻辑关系绘制的双代号网络图如下,存在的绘图错误是()。
- A 、节点编号不对
- B 、逻辑关系不对
- C 、有多个终点节点
- D 、有多个起点节点
- 9 【建造师案例题】根据事件二表中给出的逻辑关系,绘制双代号网络计划图、并计算该网络计划图的工期。
- 10 【单选题】根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是( )。
- A 、节点编号不对
- B 、逻辑关系不对
- C 、有多个终点节点
- D 、有多个起点节点
热门试题换一换
- 煤粉仓仓内焊接工作存在哪些安全隐患?为什么?应采取哪些解决措施?
- 生产工人李某经单位同意,回家探亲一个月,此间他的工资属于( )。
- 根据施工安全技术措施计划的实施要求,下列各项中不属于安全技术交底主要内容的有( )。
- 生产经营单位的安全生产管理人员应当根据本单位的生产经营特点,对安全生产状况进行( )检查。
- 泡沫液储罐的安装位置和高度应符合设计要求,当设计无规定时,泡沫液储罐四周应留有宽度不小于( )的通道。
- 根据《产品质量法》的规定,限期使用的产品,应当在显著位置清晰标明()
- 井点降水的优点是()。
- 露天矿开采中,土石方与施工设备配套的主要原则有()。
- 影响土方路基质量最关键的因素是填料和压实,该工程的施工方法对此是否有效控制?为什么?
- 下列行为中,属于招标人违法行为的有( )。
- 机电工程项目部应编制什么类型的施工组织设计?编制完成后应由谁审批?施工组织设计的主要内容是什么?
亿题库—让考试变得更简单
已有600万用户下载
Pq20b
