- 简答题
题干:某建设项目施工合同2月1日签订,合同总价6000万元,合同工期为6个月,双方约定3月1日正式开工。合同中规定:(1)预付款为合同总价的30%,工程预付款应从未施工工程尚需主要材料及构配件价值相当于工程预付款数额时起扣,每月以抵充工程款方式陆续收回(主要材料及设备费比重为60%)。(2)质量保修金为合同总价的3%,从每月承包商取得工程款中按3%比例扣留。保修期满后,剩余部分退还承包商。(3)当月承包商实际完成工程量少于计划工程量10%以上,则当月实际工程款的5%扣留不予支取,待竣工清算时还回工程款,计算规则不变。(4)当月承包商实际完成工程量超出计划工程量10%以上的,超出部分按原约定价格的90%计算。(5)每月实际完成工程款少于900万元时,业主方不予支付,转至累计数超出时再予支付。(6)当物价指数超出2月份物价指数5%以上时,当月应结工程款应采用动态调值公式:P=P0x(0.25+0.15A/A0+0.60B/B0)式中,P0为按2月份物价水平测定的当月实际工程款;0.15为人工费在合同总价中所占比重;0.60为材料费在合同总价中比重。人工费、材料费上涨均超过5%时调值。(7)工期延误1d或提前1d应支付赶工费或误工费1万元。施工过程中出现如下事件(下列事件发生部位均为关键工序):事件1:预付款延期支付1个月(银行贷款利率为每年12%);事件2:4月份施工单位采取防雨措施增加费用3万元。月中施工机械故障延误工期1d,费用损失1万元;事件3:5月份外部供水管道断裂停水2d,施工停止,造成损失3万元;事件4:6月份施工单位为赶在雨季到来之前完工,经甲方同意采取措施加快进度,增加赶工措施费6万元;事件5:3~4月每月施工方均使用甲方提供的特殊材料20万元;事件6:7月份业主方提出施工中必须采用乙方的特殊专利技术施工以保证工程质量,发生费用10万元。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-006-024.jpg]注:2月份人工费指数与材料费指数为:100。
题目:根据上述背景材料按月份写出各月份的实际结算过程。

扫码下载亿题库
精准题库快速提分
参考答案预付款=合同总价×预付款比例=6000×30%=1800(万元);
起扣点=合同总价-预付款数额/主材比重=6000-1800/0.6=3000(万元)。

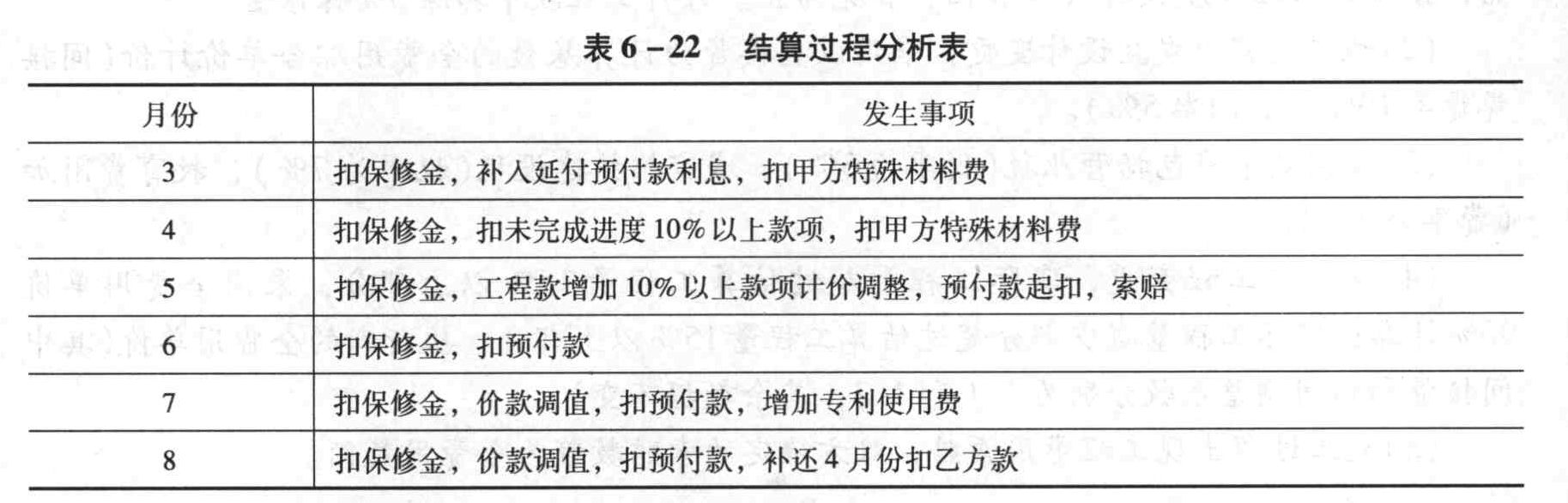

即累计工程款超过3000万元时起扣预付款,由于3、4、5三个月累计工程款达到3400万元,故从5月份起扣。如表6-22所示。
工程预付款延付属甲方责任,应向乙方支付延付利息。4月份施工机械故障属乙方责任,防雨措施费属乙方可预见事件,6月份增加赶工措施费为乙方施工组织设计中应预见的费用不能索赔。5月份外部供水中断属甲方责任,应予索赔,7月份特殊专利技术施工增加费用应由甲方负担。
各月应签证工程款分别为:
(1)3月份应签证工程款=1000×(1-3%)+6000×30%×(12%÷12)-20=968(万元)。
(2)4月份应签证工程款=800×(1-3%-5%)-20=716(万元),按照合同规定(716<900),该月工程款转为五月份支付。
(3)5月份扣预付款=(3400-3000)×60%=240(万元);
工程款计价调整=1200×(1+10%)+(1600-1200×1.1)×0.9=1572(万元);
停水事件造成延误工期2d,每天补偿1万元,其他损失补偿3万元;
应签证工程款=716+(1572+5)×(1-3%)-240=2005.69(万元)。
(4)6月份人工费、材料费指数增加3%、4%,未超过5%不予调值。
扣除预付款=1200×60%=720(万元);
应签证工程款=1200×(1-3%)-720=444(万元)。
因少于900万元,当月不予支付。
(5)7月份扣除预付款=900×60%=540(万元);
工程款计价调整=800×(1+10%)+(900-800×1.1)×0.9=898(万元);
应签证工程款=[898×(0.25+0.15×1.15+0.60×1.3)+10]×(1-3%)-540+444=961.15(万元)。
(6)8月份扣除预付款=1800-(240+720+540)=300(万元);
应签证工程款=[580×(0.25+0.15×1.2+0.6×1.3)]×(1-3%)-300+800×5%=420.75(万元)。
您可能感兴趣的试题- 1 【简答题】按照背景条件2给出的管道工程量和图3-3中所列的阀门数量,及图3-3中规定的管道安装技术要求,在分部分项工程量清单及计价表中,编制管道、阀门分部分项工程量清单与计价表。
- 2 【简答题】根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程: (1)计算制作安装每台设备筒体制作时的钢板材料损耗率、需用平直后的钢板数量、需用标准成卷钢板数量、每台设备制作安装所需的材料费。 (2)计算每台该设备制作安装的时间定额(即基本用工),每台设备制作安装的预算定额工日消耗量及人工费。 (3)计算出该设备制作安装工程量清单项目的综合单价及合价。
- 3 【简答题】根据背景中的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程: (1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。 (2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗工日数量、人工费用。 (3)计算出该设备制作安装的工程量清单综合单价。
- 4 【造价师案例题】根据背景材料,确定总承包商在基坑开挖施工中机械配比以费用最小化为目标的方案。
- 5 【造价师案例题】根据背景材料,按照工程量清单计价规范要求,确定施工企业A所估算的工程费用。
- 6 【造价师案例题】根据背景材料,计算配套工程土建工程清单计价总费用。
- 7 【造价师案例题】结合文化中心招标过程的背景材料,对下述三点内容给予说明:(1)分别指出招标人对投标有关时限的规定是否正确,说明理由。(2)按联合体的编号,判别各联合体的投标是否有效?若无效,说明原因。(3)指出上述联合体协议内容中的错误之处,说明理由或写出正确做法。
- 8 【造价师案例题】根据背景材料中施工进度计划绘制主体工程施工双代号时标网络图,在图中按照主体施工中出现的相关事件标人第4周结束时的实际进度前锋线,并说明事件发生对总工期的影响。说明关键线路的位置。
- 9 【造价师案例题】根据背景材料,列表计算各单项工程计划投资,实际投资。
- 10 【造价师案例题】根据背景2的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:(1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。(2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗工日数量、人工费用。(3)计算出该设备制作安装的工程量清单综合单价。(计算结果均保留2位小数)
热门试题换一换
- 若不考虑资金的时间价值,应选哪家单位中标?
- 列式计算8月末的投资偏差和进度偏差(用投资额表示)。
- 高级、高层民用建筑室内给水系统中,对于DN≤150mm的冷水管,宜采用的管材为( )。
- 目前最常用的热源是()。
- 下列项目中,不计算建筑面积的是()。
- 室内变压器安装时,必须实现可靠接地的部件包括()。
- 下列建设工程项目目标控制措施中,属于被动控制措施的是()。
- 轻型井点降水的特点有()。
- 按设计图示尺寸以面积计算,门窗、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内的项目有()。
- 在建设项目决策阶段,技术方案影响着工程造价,因此,选择技术方案应坚持的基本原则是( )。
亿题库—让考试变得更简单
已有600万用户下载
P0aRY
