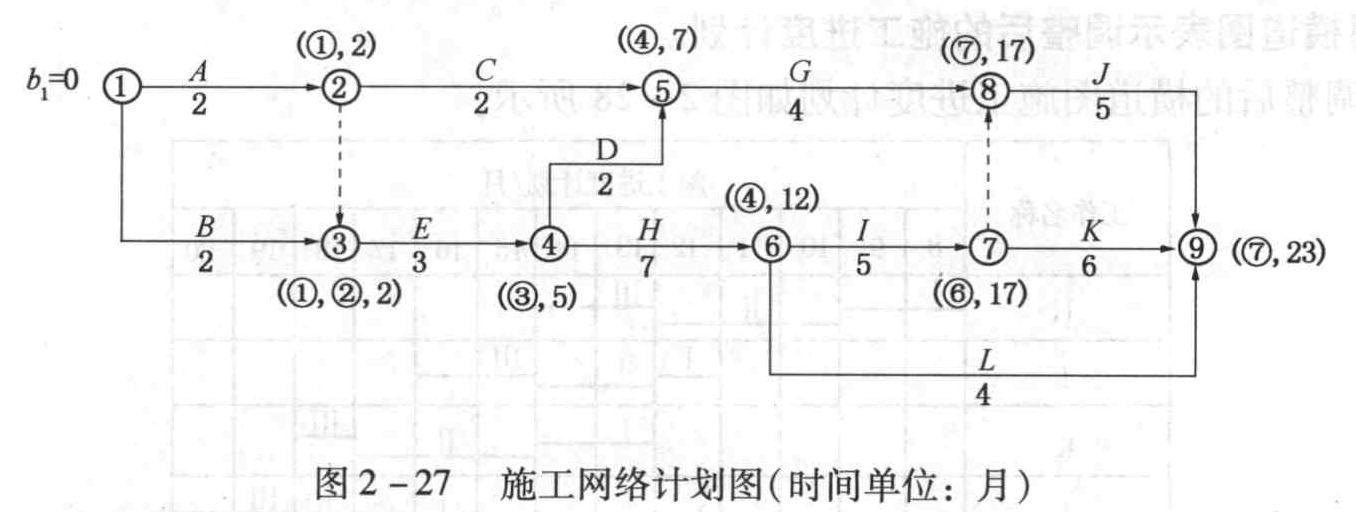

题干:图2-26为经监理工程师批准的某建设工程双代号施工网络计划,其合同工期为23个月。[006-007-005-000-9787511421685-image/006-007-005-000-9787511421685-002-122.jpg]
题目:该施工网络计划的计算工期是多少?为确保能按期完工,哪些工作应作为重点控制对象?为什么?

扫码下载亿题库
精准题库快速提分

(1)用标号法计算工期,如图2-27所示。
由此得其计算工期为23个月。
(2)由图2-27可得,关键线路为①—③—④—⑥—⑦—⑨或①—②—③—④—⑥—⑦—⑨,关键线路上的工作是关键工作,关键工作为:B、E、H、I、K或A、E、H、I、K,它们应作为重点控制对象,其总时差为零(见图2-27)。

- 1 【造价师案例题】
在原计划网络图的条件下,计算计划工期关键路线,并说明如果先E后G工作使用塔吊,塔吊的合理进场时间。
- 2 【造价师案例题】
指出该网络图的计划工期。
- 3 【单选题】网络计划的计划工期,是指( )。
- A 、根据时间参数估算得到的最初工期
- B 、根据初始网络图计算得到的工期
- C 、按要求工期和计算工期确定的作为实施目标的工期
- D 、在不影响整个任务按期完成的前提下,工作必需的完成时间
- 4 【单选题】已知某工程双代号网络计划的计算工期为130天,如果计划工期为135天,则关键线路上( )。
- A 、相邻工作之间时间间隔为零
- B 、工作的自由时差为零
- C 、工作的总时差为零
- D 、节点最早时间等于最迟时间
- 5 【单选题】已知某工程网络计划的计算工期等于计划工期,且工作N的紧后工作均为关键工作,则工作N( )。
- A 、自由时差等于总时差
- B 、总时差为零
- C 、自由时差为零
- D 、自由时差小于总时差
- 6 【多选题】当双代号网络计划的计算工期等于计划工期时,以关键节点为完成节点的工作的( )。
- A 、总时差最小
- B 、自由时差为零
- C 、自由时差等于总时差
- D 、时间间隔最小
- 7 【单选题】已知某工程网络计划的计算工期等于计划工期,且工作N的紧后工作均为关键工作,则工作N的()。
- A 、自由时差等于总时差
- B 、总时差为零
- C 、自由时差为零
- D 、自由时差小于总时差
- 8 【单选题】已知某工程双代号网络计划的计算工期为130天,如果计划工期为135天,则关键线路上()。
- A 、相邻工作之间时间间隔为零
- B 、工作的自由时差为零
- C 、工作的总时差为零
- D 、节点最早时间等于最迟时间
- 9 【简答题】在原计划网络图的条件下,计算计划工期关键路线,并说明如果先E后G工作使用塔吊,塔吊的合理进场时间。
- 10 【简答题】调整后的网络进度计划总工期为多少天?关键工作有哪些?(计算结果均保留两位小数)
