- 建造师案例题
题干:某高校新建宿舍楼工程,地下1层,地上5层,钢筋混凝土框架结构。采用悬臂式钻孔灌注桩排桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了检测预警值。施工过程中,发生了如下事件:事件一:项目经理安排安全员制作了安全警示标志牌,并设置于存在风险的重要位置,监理工程师在巡查施工现场时,发现仅设置了警告类标志,要求补充齐全其他类型警示标志牌。事件二:土方开挖时,在支护桩顶设置了900mm高的基坑临边安全防护栏杆;在紧靠栏杆的地面上堆放了砌块、钢筋等建筑材料。挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁增设锚杆以控制桩顶位移。事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生了重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。事件四:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工总承包单位对此做法提出异议。
题目:事件四中,施工总承包单位提出异议是否合理?说明理由。根据《民用建筑工程室内环境污染控制规范》(GB 50325),室内环境污染物浓度检测应包括哪些检测项目?

扫码下载亿题库
精准题库快速提分
参考答案事件四中,施工总承包单位提出的异议合理。
理由:根据规范规定,民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7 d以后、工程交付使用前进行。

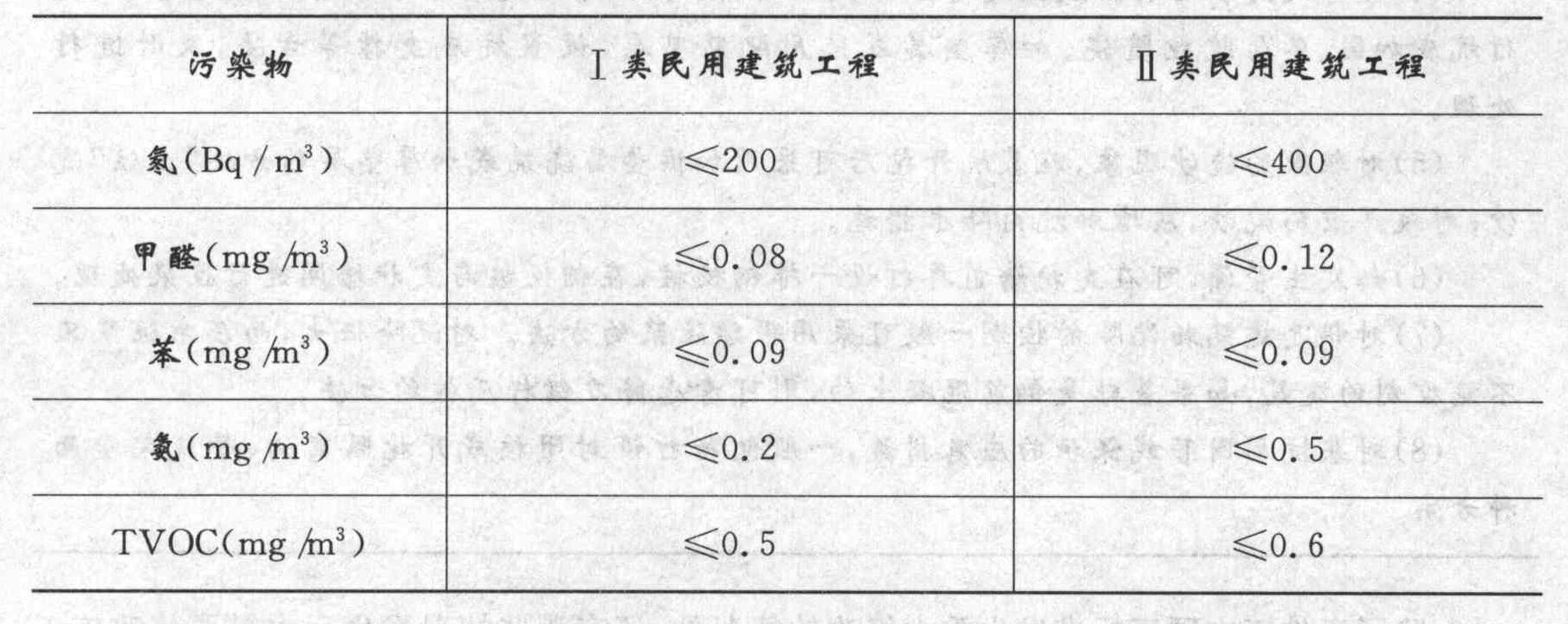

根据《民用建筑工程室内环境污染控制规范》(GB 50325),室内环境污染物浓度检测项目应包括:氡、甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度等五个检测项目。
您可能感兴趣的试题- 1 【建造师案例题】事件四中,施工单位对竣工日期提出异议是否合理?说明理由,写出本工程合理的竣工日期。
- 2 【建造师案例题】事件四中,施工单位对竣工日期提出异议是否合理?说明理由,写出本工程合理的竣工日期。
- 3 【建造师案例题】事件四中,施工单位对竣工日期提出异议是否合理?说明理由,写出本工程合理的竣工日期。
- 4 【建造师案例题】事件四中,施工总承包单位提出的工期索赔天数是否成立?
- 5 【建造师案例题】事件四中,施工总承包单位提出的工期索赔天数是否成立?
- 6 【建造师案例题】事件中五,施工总承包单位提出异议是否合理?并说明理由。根据《民用建筑工程室内环境污染控制规范》(GB50325),室内环境污染物溶度检测应包括哪些检测项目?
- 7 【建造师案例题】事件四中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。
- 8 【建造师案例题】事件四中,施工总承包单位提出异议是否合理?并说明理由。根据 民用建筑工程室内环境污染控制规范,室内环境污染物浓度检测应包括那些检测项目?
- 9 【建造师案例题】事件四中,施工总承包单位提出的工期索赔天数是否成立?
- 10 【建造师案例题】事件四中,施工总承包单位提出的工期索赔天数是否成立?
热门试题换一换
- 特种设备安全监督管理部门对该公司安装过程进行的验证性检验,属于()检验。
- 下列有关隐蔽工程与重新检验提法中正确的是( )。
- 工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的,有权( )。
- 圆锥沉入深度越大,砂浆的()越大。
- 管道安装,管口对接应符合的规定有()。
- 当事人收到仲裁委员会的( )后,应约定仲裁庭的组成形式,并在仲裁规则规定的期间内加以确定。
- 根据《混凝土结构耐久性设计规范》GB/T 50476-2008规定,一般环境系指()。
- 民用建筑工程验收时,关于环境污染物浓度现场检测的方法,错误的是()。
- 合同分析的内容中,关于合同价格的内容还应包括计价方法和()。
亿题库—让考试变得更简单
已有600万用户下载
LxAjV
