    题干:背景资料:某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:[up/201611/58c9e61014b04be38e5828923853ccf1.jpg]为编制工程施工进度计划,施工技术人员进行了:研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。
    题目:根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。

扫码下载亿题库

精准题库快速提分

参考答案

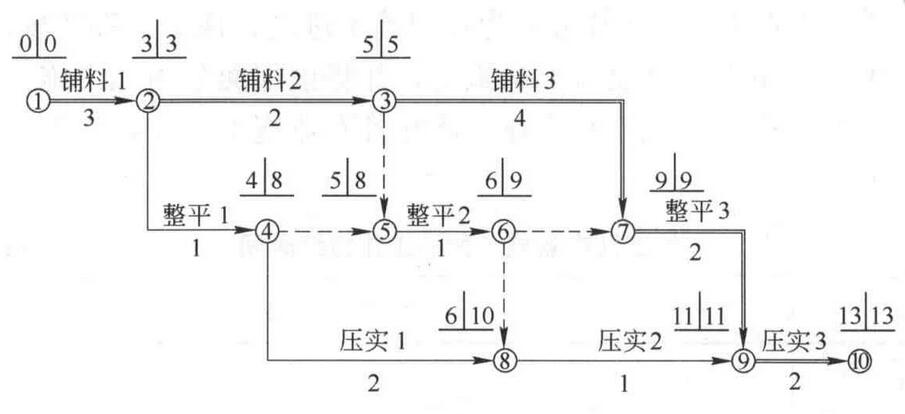

网络图的计算工期:13d。

网络图的关键线路为:①→②→③→⑦→⑨→⑩。

关键线路在网络图如下图所示中用双箭线或粗实线来表示。
