造价工程师
报考指南考试报名准考证打印成绩查询考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页造价工程师题库正文
  • 造价师案例题
    题干:某工程项目采用单价合同,施工过程发生了以下事件:事件1:原定于5月10日前由甲方负责供应的材料因材料生产厂所在地区出现沙尘暴,材料5月15日运至施工现场,致使施工单位停工。影响人工100个工日,机械台班5个,乙方据此提出索赔。事件2:5月12日至5月20日,乙方施工机械出现故障无法修复,5月21日起乙方租赁的设备开始施工,影响人工200个工日,机械台班9个,乙方据此提出索赔。事件3:5月18日至5月22日,按甲方改变工程设计的图纸施工,增加人工150个工日,机械台班10个,乙方据此提出索赔。事件4:5月21日至5月25日,施工现场所在地区出现山体滑坡致使工程停工,影响人工140个工日,机械台班8个,乙方据此提出索赔。事件5:该工程钢筋混凝土基础上面安装设备,项目甲方分别与乙方和另一个设备安装单位签订了基础与安装施工合同。设备基础施工完毕,设备安装单位将设备运至施工现场准备安装,经检测1/3的基础预埋螺栓位置偏移过大无法安装,需返工处理,设备安装公司直接向承包基础的乙方提出索赔费用2万元的要求。
    题目:对事件1至事件4确定乙方索赔要求是否合理,合同中规定人工费工日标准为60元,机械台班费标准为400元,降效系数为0.4,按照上述条款确定索赔结论。

扫码下载亿题库

精准题库快速提分

参考答案

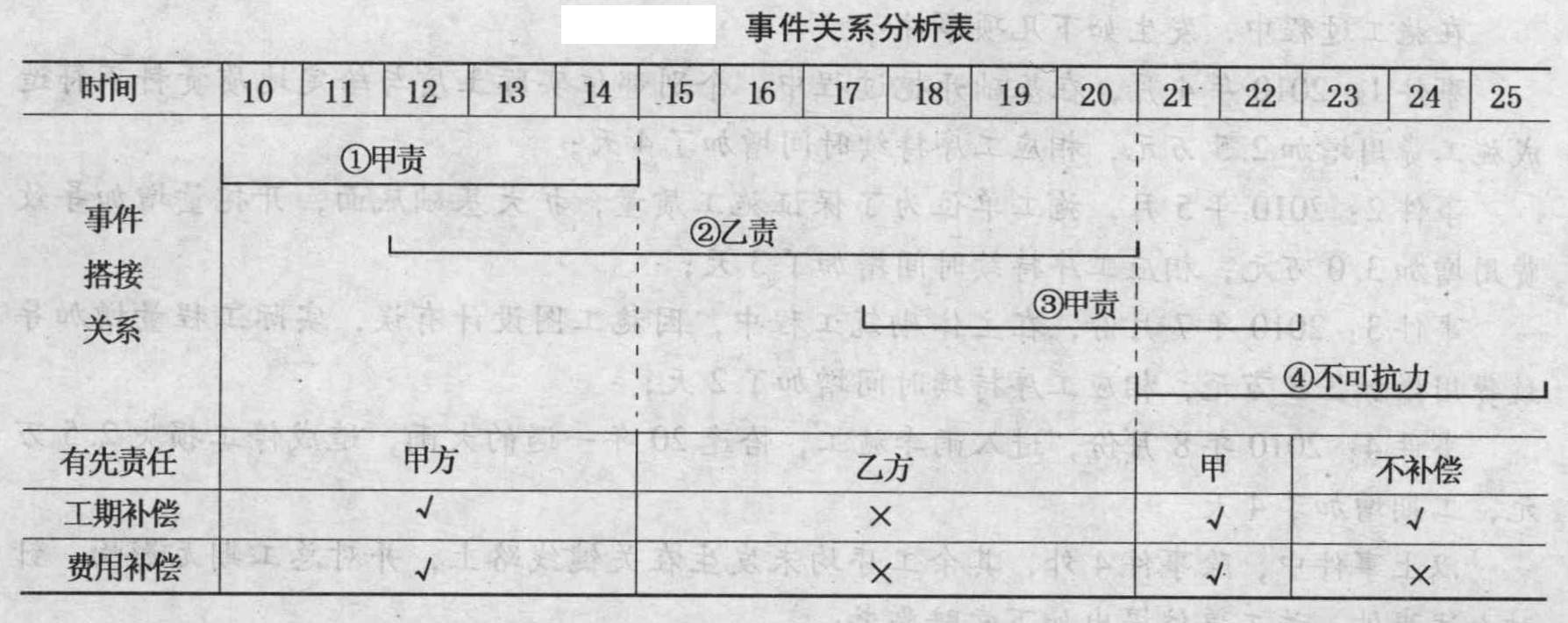

事件1至事件4属共同发生事件的类型,应采用优先责任原则进行分析,分析过程如表所示。事件1:费用补偿按窝工处理,补偿费用=(60×100+400×5)×0.4=3200(元),合同工期顺延5d;事件2:不补偿,属乙方责任;事件3:费用正常补偿,补偿费用=(150×60+400×10)×2/5=5200(元),合同工期顺延2d;事件4:不可抗力事件,只进行工期补偿,合同工期顺延3d。共计补偿费用8400元,合同工期顺延10d。

您可能感兴趣的试题
热门试题换一换

亿题库—让考试变得更简单

已有600万用户下载
