  • 建造师案例题某工程项目总承包单位上报了如下施工进度计划网络图(时间单位:月).并经总监理工程师和业主确认。 经仔细研究后,拟进行如下调整: 调整1:将D工作施工时间延长了2个月 调整2:将H工作施工时间缩减至7个月。 再经过调整2后,找出其所有关键线路,并列式计算工作C、工作E的总时差、自由时差,以及最终总工期。

扫码下载亿题库

精准题库快速提分

参考答案

再经过调整2后,关键线路为:A—B—D—G总工期为25个月。

(1)计算各工作的ES、EF:

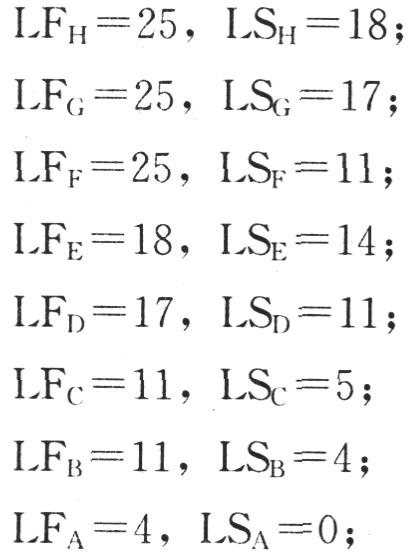

(2)计算各工作的LS、LF:
(3) C工作总时差
C工作自由时差
(4)E工作总时差
E工作自由时差
