    题干:某企业承建的高速公路工程项目,路线长20km,水泥稳定混凝土基层为双层结构,总厚38cm,面积为505000平方米,项目将拌合站设于路线第5km,距离主线400m处,根据施工计划必须每日完成单幅约600m。为此,项目部投入了一台450t/h水泥稳定土拌和站,同时,投入了载重15t的翻斗车,为了文明施工,规定载重车行驶速度重载时30km/h,空载时40km/h。
    题目:如果按每车料摊铺时间5min,2车待铺考虑,试计算项目部应该投入翻斗车的数量。

扫码下载亿题库

精准题库快速提分

参考答案

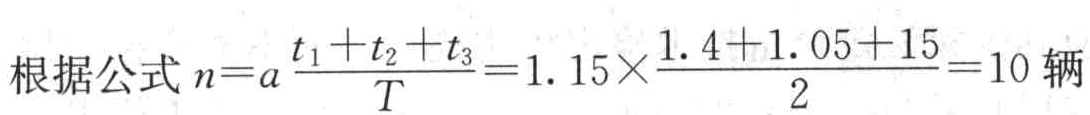

1)施工拌和站最近的第一个600m施工段时,车辆平均运距为700m。
重载动程时间=0.7 ÷ 30×60 = 1.4min
空载动程时间 =0.7÷40×60= 1.05min
在工地卸料和等待的总时间 =5 + 2×5 = 15min。
拌制一车混合料所需的时间T= 60 ×15 ÷ 450 = 2min。
2)施工拌和站最远的最后一个600m施工段时,车辆平均运距为15100m。
重载动程时间=15.1÷30×60=30.2min
空载动程时间=15.1÷40×60=22.65min
在工地卸料和等待的总时间=5+2×5=15min
拌制一车混合料所需的时间T=60×15÷450=2min
所以因根据施工进展安排运输车辆,最近时最少可以配置10辆,最后一个施工段落应配置39辆。
