  • 造价师案例题
    题干:按照《建设工程工程量清单计价规范》GB50500-2013规定计算下列问题:
    题目:(1)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为287元,该工程投标报价下浮率为6%,综合单价是否调整?(2)某工程项目招标控制价的综合单价为350元,投标报价的综合单价为406元,工程变更后的综合单价如何调整?(3)某工程项目招标工程量清单数量为1520立方米,施工中由于设计变更调整为1824立方米,增加20%,该项目招标控制综合单价为350元,投标报价为406元,应如何调整?(4)某工程项目招标工程量清单数量为1520立方米,施工中由于设计变更调整为1216立方米,减少20%,该项招标控制综合单价为350元,投标报价为287元,应如何调整?

扫码下载亿题库

精准题库快速提分

参考答案

(1)287÷350=82%,偏差为18%;
350×(1-6%)×(1-15%)=279.65(元)
由于287元大于279.65元,所以该项目变更后的综合单价可不予调整。
(2)406÷350=1.16,偏差为16%;
350×(1+15%)=402.50(元)
由于406元大于402.50元,该项目变更后的综合单价应调整为402.50元。
(3)综合单价应调整为402.50元;
S=1.15×1520×406+(1824-1.15×1520)×402.50=709688+76×402.50=740278(元)
(4)综合单价可不调整;
S=1216×287=348992(元)
《建设工程工程量清单计价规范》GB 50500-2013对这部分的规定如下:
(1)合同履行期间,当予以计算的实际工程量与招标工程量清单出现偏差,且符合下述两条规定的,发承包双方应调整合同价款。
(2)对于任一招标工程量清单项目,如果因工程量偏差和工程变更等原因导致工程量偏差超过15%时,可进行调整。当工程量增加15%以上时,增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
(3)如果工程量出现超过15%的变化,且该变化引起相关措施项目相应发生变化时,按系数或单一总价方式计价的,工程量增加的措施项目费调增,工程量减少的措施项目费调减。

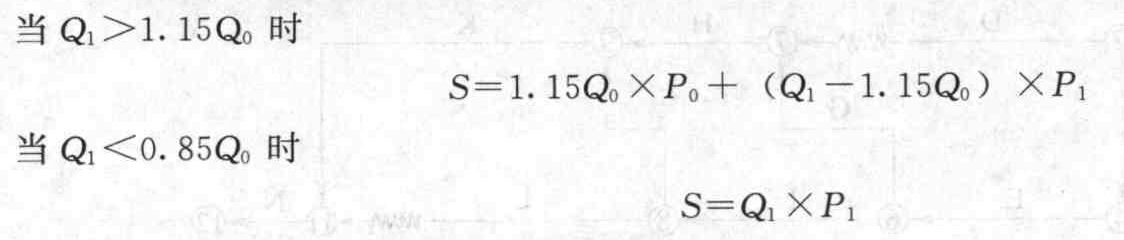

上述规定中,工程量偏差超过15%时的调整方法,可参照如下公式:

式中 S——调整后的某一分部分项工程费结算价;
——最终完成的工程量;
——招标工程量清单列出的工程量;
——按照最终完成工程量重新调整后的综合单价;
——承包人在工程量清单中填报的综合单价。

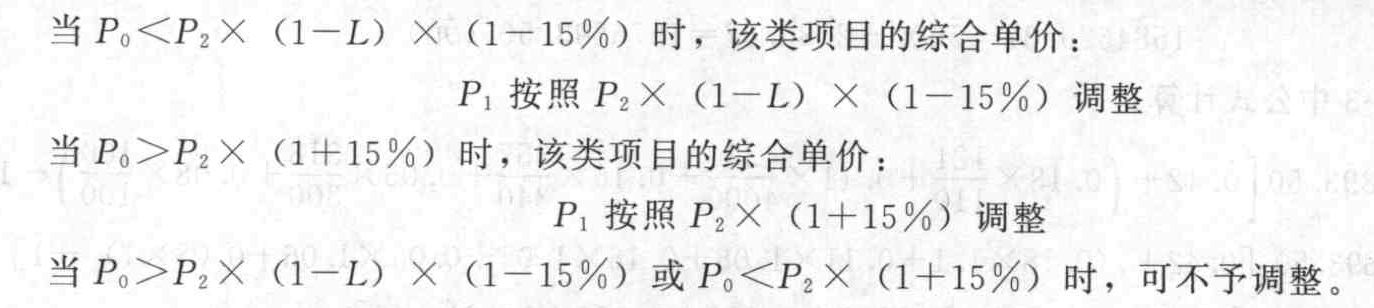

采用上述两式的关键是确定新的综合单价,即。确定的方法,一是承发包双方协商确定,二是与招标控制价相联系,当工程量偏差项目出现承包人在工程量清单中填报的综合单价与发包人招标控制价相应清单项目的综合单价偏差超过15%时,工程量偏差项目综合单价的调整可参考以下公式:

式中——承包人在工程量清单中填报的综合单价;
——发包人在招标控制价相应项目的综合单价;
L——计价规范中定义的承包人报价浮动率。
