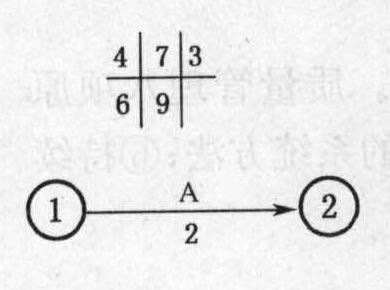

- 单选题已知某网络计划中某工作ES=4天,EF=6天,LS=7天,LF=9天,则该工作的总时差为( )天。
- A 、2
- B 、3
- C 、4
- D 、6
扫码下载亿题库
精准题库快速提分
参考答案
【正确答案:B】
本题考核的是1Z203035时差的运用。
您可能感兴趣的试题
- 1 【单选题】已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第17天、第20天、第23天和第25天。如果该工作的持续时间为4天,则其最迟开始时间为第( )天。
- A 、21
- B 、19
- C 、13
- D 、16
- 2 【单选题】已知某工程网络计划中工作F的自由时差为3d,总时差为5d。监理工程师在检查进度时发现该工作的实际进度拖延,且影响工程总工期1d。在其他工作均正常的前提下,工作F的实际进度比计划进度拖延了( )d。
- A 、3
- B 、4
- C 、5
- D 、6
- 3 【多选题】在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了 2d,而其他工作正常进展,则此时工作 F()。
- A 、不会使总工期延长
- B 、不影响其后续工作的正常进行
- C 、总时差和自由时差各减少2d
- D 、自由时差不变,总时差减少2d
- E 、总时差不变,自由时差减少2d
- 4 【单选题】 某双代号网络计划中,已知 A、B 工作的紧后工作为C、D,其持续时间分别为 3 天、4天、2 天、5天,A 工作和 B 工作的最早开始时间为第 6 天、4天,则 D 工作的最早完成时间为第( )。
- A 、9 天
- B 、11 天
- C 、13天
- D 、14天
- 5 【单选题】 某时标网络计划中,已知 P 工作的紧后工作是 M 和 N, M 工作的最迟开始时间是第 13 天,最早开始时间是第10 天,N工作的最迟完成时间是第 16 天,最早完成时间是第 14 天,P 工作的自由时差是 8 天,则 P 工作的总时差为( )。
- A 、0
- B 、5
- C 、9
- D 、10
- 6 【单选题】已知某建设工程网络计划中A工作的自由时差为5天,总时差为7天,监理工程师在检查施工进度时发现只有该工作实际进度拖延,且影响总工期3天,则该工作实际进度比计划进度拖延()天。
- A 、3
- B 、5
- C 、8
- D 、10
- 7 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是()。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
- 8 【单选题】双代号网络计划中,工作M的总时差为4天,自由时差为1天;在计划执行情况的检查中,发现只有工作M的实际进度拖后了4天。则关于工作M实际进度的说法,正确的是( )。
- A 、使总工期拖后1天,使后续工作最早开始时间拖后1天
- B 、不影响总工期,但使后续工作最早开始时间拖后3天
- C 、使总工期拖后1天,但不影响后续工作的正常进行
- D 、不影响总工期,也不影响后续工作的正常进行
- 9 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
- 10 【单选题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。
- A 、既不影响总工期,也不影响其紧后工作的正常进行
- B 、不影响总工期,但是其紧后工作的最早开始时间推迟2天
- C 、使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天
- D 、使其紧后工作的最早开始时间推迟1天,并使总工期延长3天
热门试题换一换
- 工程项目施工成本管理步骤是什么?
- 某项目经理部承接到147km的本地网架空光缆线路工程。此工程由施工单位承包除光缆、接头盒及尾纤以外的其他材料,合同额是定额价格的5.2折。施工单位根据本企业的管理文件要求,将合同额的75%核算给项目经理部,作为本工程的开支。为了完成此项目,施工单位给项目经理部配备了2套熔接机和2台OTDR。项目经理部认为核算的费用比较低,项目经理考虑减少现场开支额度,其所采取的措施如下:(1)减少现场技术人员、安全员等管理人员的数量。(2)在施工现场的沿线招收临时施工人员,降低人工费的开支水平,减调遣费和临时设施的开支。(3)在施工现场附近采购电杆、钢绞线及其他铁件,适当降低材料的等级。(4)限额领料,随领随用。(5)在施工现场租用拖拉机和农用运输车。在施工过程中,由于现场作业人员的操作水平有限,多处工作存在质量问题须返工;因租用的农用车行驶速度过快,发生一起交通事故,导致一名施工人员腿部骨折。项目经理降低现场开支的措施是否合适?为什么?
- 疏浚工程的纵断面测点间距不应大于( )。
- 质量保证计划应由施工项目负责人主持编制,()按企业规定和项目分工负责编制。
- 混凝土或抹灰层涂刷溶剂型涂料时,含水率不得大于( )。
- 面板堆石坝混凝土面板的养护方法包括()。
- 工程合理使用年限是指( )。
- 图中A、B分别代表什么?说明基础底板以上施工缝应设置位置。
