题干:某工程独立基础见图1-6-1,共18个。已知:土壤类别为三类土;基础垫层为C10混凝土,独立基础及上部结构柱为C20混凝土;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。[9787518204212-image/9787518204212-007-020.jpg]
题目:某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,边坡系数为0.33,工作面300mm;余土用翻斗车外运200m。试计算土方开挖、余土外运、基础回填土的施工工程量(均按自然方计算)。

扫码下载亿题库
精准题库快速提分

(1)挖基础土方:

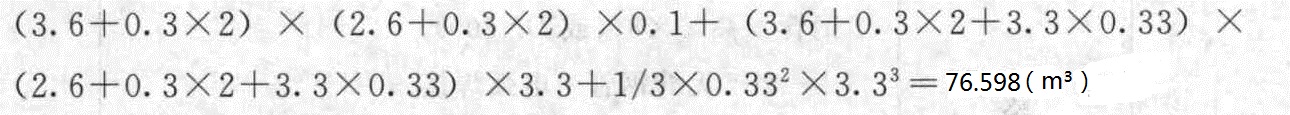

(2)余土外运:5.824立方米
(3)基础回填土:76.598-5.824=70.774(立方米)

- 1 【造价师案例题】某承包商拟投标一厂房工程,经过计算成本后,对于E、F两个分项工程按常规平衡报价时工程量清单报价如表所示。
承包商经过分析后,拟对E、F分项工程进行不平衡报价对单价进行调整,调整后总价保持不变。假设调整幅度为±25%,请将调整后的报价填入表4-28中,并列出计算过程。
- 2 【多选题】工程计量是发承包双方根据( ),对承包人已经完成的质量合格的工程实体数量进行测量与计算,并以物理计量单位或自然计量单位进行表示、确认的过程。
- A 、施工计量规则
- B 、施工合同约定的计量方式和计算方法
- C 、技术规范
- D 、工程计划书
- E 、设计图纸
- 3 【单选题】根据FIDIC合同,承包商向工程师提交竣工决算报告的时间是在承包商收到工程接收证书后( )天内。
- A 、28
- B 、42
- C 、56
- D 、84
- 4 【简答题】某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490立方米;余土用翻斗车外运200m。 该承包商使用的消耗量定额如下:挖1立方米土方,用工0.48工日(已包括基底扦探用工);装运(外运200m)1立方米土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。 计算承包商挖独立基础土方的人工费、材料费、机械费合价。
- 5 【简答题】某承包商拟参加投标,确定该基础工程为人工开挖,工作面每边留30cm,自垫层混凝土下表面开始放坡,放坡系数为0.33,槽边可堆土105.00立方米,余土用翻斗车外运,运距为500m。该承包商的企业定额中的人工材料机械消耗量如下: 挖1立方米沟槽用工0.52工日(包括槽底钎探用工),装运(外运500m)1立方米土方,用工0.15工日,翻斗车0.080台班,已知人工单价为26元/工日,翻斗车台班单价为78.69元/台班。 计算承包商挖基础土方的人工费、机械费合计。
- 6 【单选题】工程总承包的投标文件中应该包含的内容是( )。
- A 、地下管线资料、气象和水文观测资料
- B 、定位放线的基准点和基准标高
- C 、经审批的规划许可证
- D 、承包人建议书
- 7 【多选题】在工程总承包投标报价分析中,工程总承包项目的成本费用按阶段可以分解成( )。
- A 、勘察费用
- B 、设计费用
- C 、采购费用
- D 、施工费用
- E 、其他费用
- 8 【单选题】根据《标准设计施工总承包招标文件》中的规定,发包人在价格清单中给定暂估价的材料、工程设备和专业工程属于依法必须招标的范围并达到规定的规模标准的,由发包人和承包人以招标的方式选择供应商或分包人,列入合同价格的应是( )。
- A 、经监理人确认的材料、工程设备的价格与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- B 、经估价的专业工程与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- C 、中标金额与工程量清单中所列的暂估价的金额差以及相应的税金等其他费用
- D 、中标金额
- 9 【多选题】在工程总承包投标报价分析中,工程总承包项目的标高金包括( )。
- A 、管理费
- B 、利润
- C 、规费
- D 、风险管理费
- E 、其他费用
- 10 【单选题】根据FIDIC合同条件,承包商按工程师规定的格式提交竣工报表是在收到工程接收证书后的( )。
- A 、91天内
- B 、84天内
- C 、56天内
- D 、28天内
