一级建造师
考试报名准考证打印成绩查询报考指南考试题库

重置密码成功

请谨慎保管和记忆你的密码,以免泄露和丢失

注册成功

请谨慎保管和记忆你的密码,以免泄露和丢失

首页一级建造师题库正文

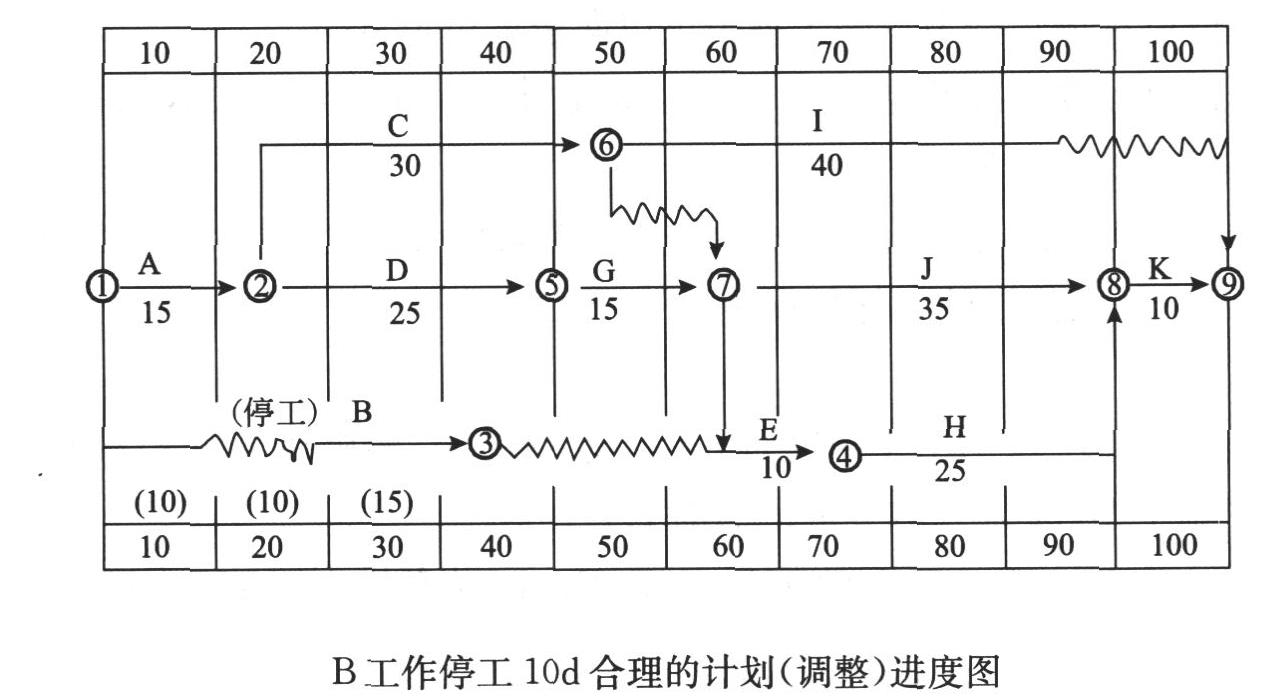

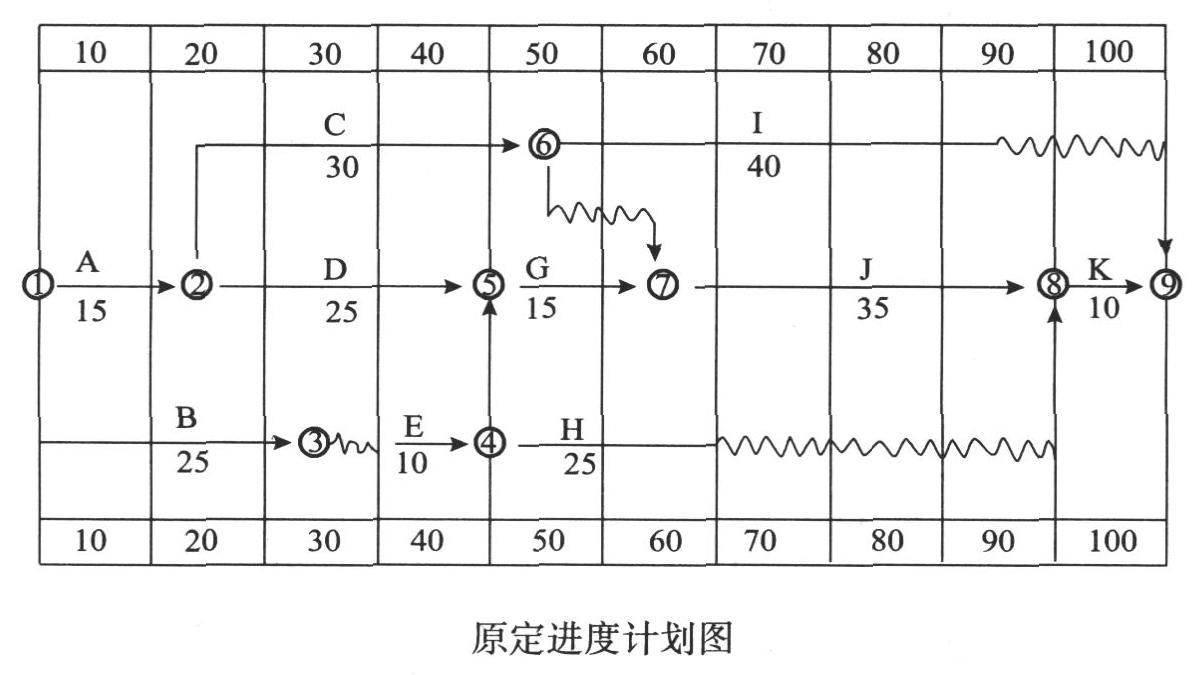

  • 建造师案例题某航道工程项目开工之前,承包方向监理工程师提交施工进度计划,如图所示,该计划满足合同工期100d的要求,合同价5000万元(其中现场管理费120万元)。在上述施工进度计划中,由于工作E和工作G共用一艘沉排船(船机原计划在开工的第25d后进场投入使用),必须连续施工,使用该船的先后顺序不受限制(其他工作不使用船机)。根据投标书附件规定,船机租赁费2000元/d、台班费850元/d,现场管理费率10%,利润5%,人工费30元/工日,人员窝工费20元/工日,赶工费5000元/d。施工进度计划如下图所示。在施工过程中,由于不利的现场条件,引起人工费、材料费、施工机械费增加1.5万元、3.8万元、2万元;另因设计变更,业主支付了工程款98万元,引起工期延误5d。请问提出的现场管理费索赔应是多少万元(计算结果保留两位小数)?(现场管理费率按5%计)

扫码下载亿题库

精准题库快速提分

参考答案

现场管理费索赔额由以下两个部分组成:
1)由于不利的现场条件引起的现场管理费索赔额:(1.5+3.8+2)×5%=0.365万元;

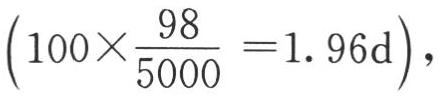

2)由于设计变更引起的现场管理费索赔额:新增工程款相当于原合同1.96d的工作量而新增工程款既包括直接费,也包括了现场管理费等其他取费,因此尽管因此引起工期延误5d,但仅应考虑3.04d(5-1.96=3.04d)工期延误引起的现场管理费,即为:
3)现场管理费索赔额总额为:0.365+3.65=4.015万元。

您可能感兴趣的试题
