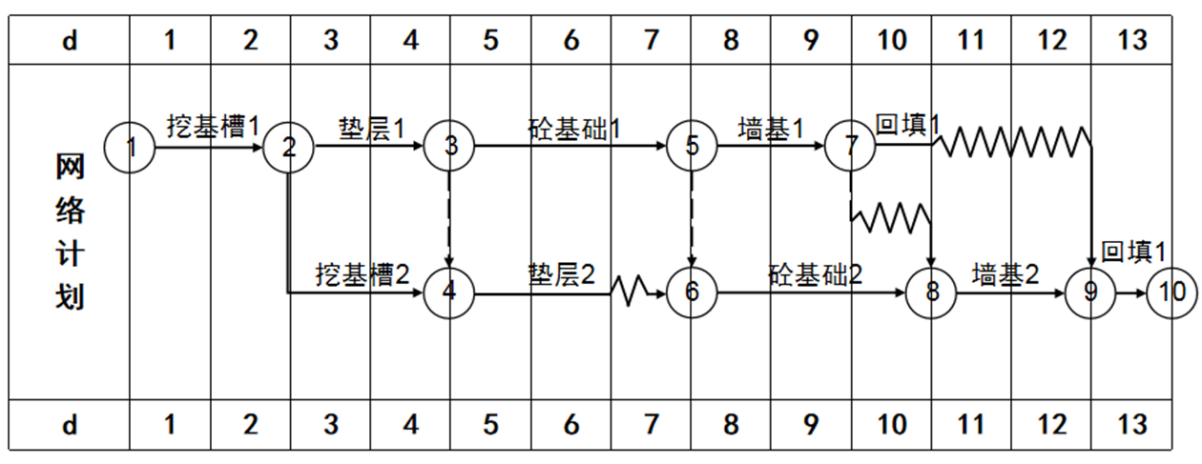

题干:某办公楼工程,建筑面积15000㎡,五层,框架结构,独立基础,施工总承包单位项目部绘制了基础工程的施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件:在实际施工过程中,由于基坑局部出现天然软弱土层,不满足地基承载力要求需要处理,致使垫层2拖延2周完成。施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土出厂合格证混凝土配合比单等资料。施工总承包单位将幕墙工程分包了专业分包单位A,施工过程中,A单位项目负责人并不服从施工总承包单位的统一管理,野蛮施工。7月20-23日的连续大雨,致使幕墙玻璃面板出现渗漏水,室内楼地面已施工完毕的木地板被浸泡。监理要求施工总承包单位维修幕墙工程并更换被浸泡的木地板。但施工总承包单位以该分项已经进行专业分包,且A单位不服从施工总承包单位的管理为由,认为本单位不应承担相关责任。
题目:绘制双代号时标网络图,计算垫层2总时差和自由时差?施工总承包单位就垫层2向甲方提出2周的工期索赔,是否合理并说明理由?

扫码下载亿题库
精准题库快速提分

1)垫层2的总时差为1周,自由时差为1周。
2)不合理,虽然该事件发生是非承包商原因造成的,但垫层2的总时差为1周,延误的时间2周对总工期只造成2-1=1周的影响,所以工期索赔2周不合理,只能索赔1周。

- 1 【单选题】关于双代号网络图和单代号网络图的绘图规则的说明,正确的是( )。
- A 、双代号网络图不允许有回路,单代号网络图可以有回路
- B 、双代号网络图中有虚工作,单代号网络图中没有虚工作
- C 、双代号网络图允许多个工作同时开始,单代号网络图不允许多个工作同时开始
- D 、双代号网络图和单代号网络图都应该只有一个始点,一个终点
- 2 【单选题】按最早时间绘制的双代号时标网络计划中的波形线是( )。
- A 、自由时差
- B 、总时差
- C 、时距
- D 、虚工作
- 3 【单选题】关于双代号网络图和单代号网络图的绘图规则的说明,正确的是( )。
- A 、双代号网络图不允许有回路,单代号网络图可以有回路
- B 、双代号网络图中有虚工作,单代号网络图中没有虚工作
- C 、双代号网络图允许多个工作同时开始,单代号网络图不允许多个工作同时开始
- D 、双代号网络图和单代号网络图都应该只有一个始点,一个终点
- 4 【案例分析题】请绘制最早时间双代号时标网络图。
- 5 【单选题】某双代号网络图如下图所示,工作D的总时差和自由时差分别为( )。
- A 、2天和1天
- B 、2天和2天
- C 、1天和2天
- D 、1天和1天
- 6 【建造师案例题】为A单位项目部绘制双代号网络计划图。
- 7 【建造师案例题】将该双代号网络计划图改绘为单代号网络计划图。
- 8 【多选题】某双代号网络计划如下图,绘图的错误有( )。
- A 、有多个起点节点
- B 、有多个终点节点
- C 、存在循环回路
- D 、有多余虚工作
- E 、节点编号有误
- 9 【建造师案例题】绘制双代号时标网络图,计算垫层2总时差和自由时差。
- 10 【建造师案例题】绘制双代号时标网络图,计算垫层2总时差和自由时差?施工总承包单位就垫层2向甲方提出2周的工期索赔,是否合理并说明理由?
热门试题换一换
- 对后张法预应力T梁预制要点逐点评价其正确与否?说明理由。
- 注册建造师应当在其注册证书所注明的专业范围内从事建设工程施工管理活动,下列属于注册水利水电工程建造师执业工程范围的有()。
- 路基石方工程施工时,当爆破深度超过()m必须使用电力起爆。
- 经济效果评价方法是,关于融资前分析说法正确的是( )。
- 关于建筑安装工程计算基数,下列说法正确的有( )。
- 箱涵自启动起,对顶进全过程的每一个顶程都应详细记录。记录的内容主要包括( )。
- 技术方案经济效果评价时,可以采用静态评价指标进行评价的情形有()。
- 工程项目施工组织设计中,一般将施工顺序的安排写入( )。
- 事件一中,为配合建设单位办理施工许可证,总承包单位需要完成哪些保证工程质量和安全的技术文件与手续?

亿题库—让考试变得更简单
已有600万用户下载
