由于在本案例中,预制钢管架工序有5d的自由时差,即使拖后5d也不会影响整个工程进度,所以不需要再调整。调整后的双代号网络图如原网络计划图。
也可以采用的方法是增加作业、调整工序作业时间。调整步骤如下:
(1)将管线试压拆成2道工序,增加管线试压1,连接管线安装与管线试压1,管线试压与管线试压之间的2条逻辑关系线。重新分配管线作业时间:管线试压1(10d),管线试压(20d);
(2)将管线保温拆成2道工序,增加管线保温1,连接管线试压1与管线保温1,管线保温1与管线保温之间的2条逻辑关系线。重新分配管线作业时间:管线保温1(15d),管线保温(20d);

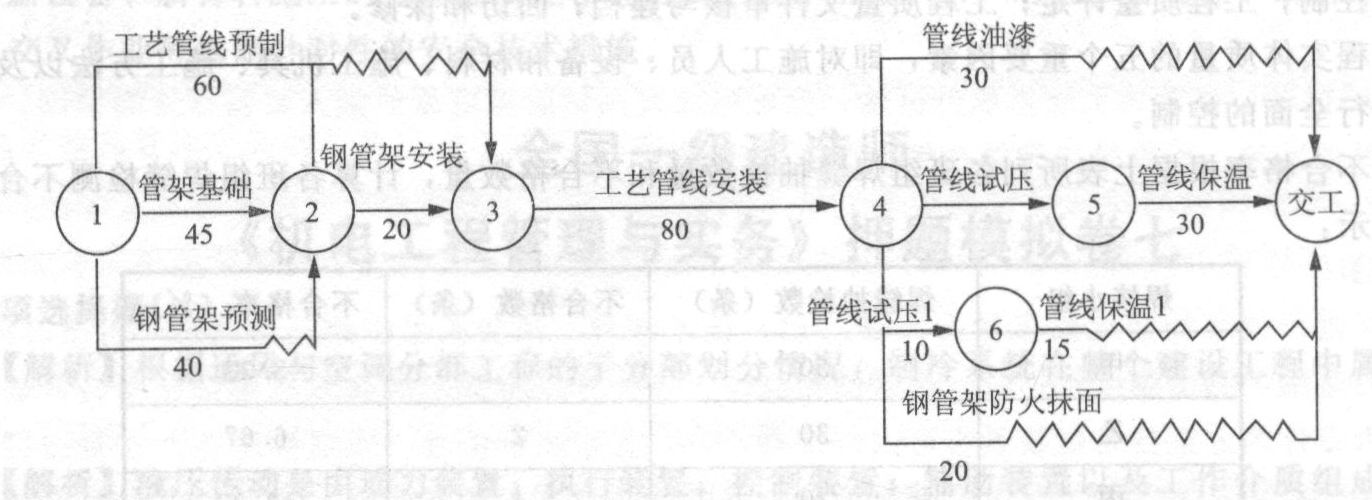

(3)总工期200d不变。调整后的双代号网络计划图如下。
