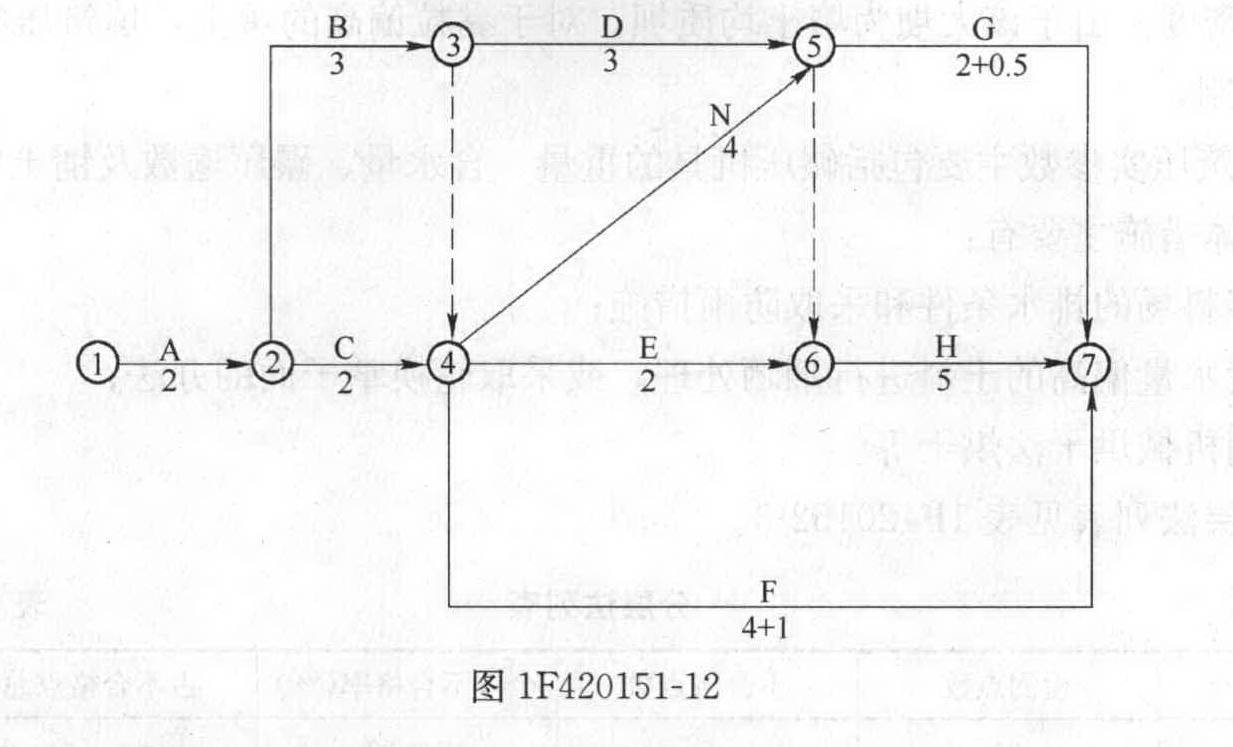

题干:某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。[006-001-011-000-9787112165926-image/006-001-011-000-9787112165926-002-016.jpg]承包方开工前编制并经总监理工程师认可的施工进度计划如图1F420151-7所示。施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15个月。事件1:A、C两项工作为土方工程,工程量均为16万立方米,土方工程的合同单价为16元/立方米。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万立方米。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/立方米,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。事件2:F工作,因设计变更等待新图纸延误1个月。事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。由于以上事件,承包单位提出以下索赔要求:(1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。(2)N工作的费用补偿=16元/立方米×32万立方米=512万元。(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。
题目:确定应补偿承包单位的费用,并说明理由。
扫码下载亿题库
精准题库快速提分
参考答案
由于用于A、C工作的施工机械原计划第4个月已完成工作,变更增加N工作后第5个月该机械方可使用,故应给予1个月的闲置费;
机械闲置费:1X1万元/(月·台)×1台=1万元;
工程量清单中计划土方为16+16=32万立方米,新增土方工程量为32万立方米;
应按原单价计算的新增工程量为32×25%=8万立方米;
补偿土方工程款为8万立方米×16元/立方米+(32-8)万立方米×14元/立方米=464万元;
补偿承包方的总费用为465万元。
您可能感兴趣的试题
- 1 【建造师案例题】承包方提出的延长工期和费用补偿的索赔是否应支持?为什么?
- 2 【多选题】征用耕地的补偿费用包括()。
- A 、安置补助费
- B 、土地管理费
- C 、土地补偿费
- D 、耕地占用税
- E 、地上附着物和青苗的补偿费
- 3 【建造师案例题】事件二中,承包商关于补偿费用和工期的说法是否合理?并给出理由。
- 4 【建造师案例题】施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。
- 5 【多选题】下列费用中,承包人可以获得发包人补偿的有( )。
- A 、承包人为保证混凝土质量选用高标号水泥而增加的材料费
- B 、现场承包人仓库被盗而损失的材料费
- C 、非承包人责任的工程延期导致的材料价格上涨费
- D 、设计变更增加的材料费
- E 、冬雨期施工增加的材料费
- 6 【建造师案例题】装饰施工单位应获得的工期补偿和费用补偿各为多少?
- 7 【建造师案例题】计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
- 8 【建造师案例题】 建设单位对设计变更的费用补偿是否合理?说明理由。 针对地震灾害,施工单位和建设单位各应承担多少损失?列出明细。
- 9 【建造师案例题】计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
- 10 【建造师案例题】计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。
热门试题换一换
- 建筑公司某月计划开挖土方4000立方米,预算单价72元/立方米,月末检查时实际完成工程量为4500立方米,实际单价68元/立方米,则该工程的费用偏差(CV)为( )元。
- 国内外用于进度计划编制的商业软件,可以辅助建设工程项目进度计划的编制和调整,其原理是( )。
- 板桩建筑物锚碇系统的拉杆在堆存和吊运过程中应避免产生( )等遭受损伤。
- 稳定土基础指骨料掺入足够的结合料(水泥、石灰等),和水一起拌合得到的混合料,经摊铺、碾压、( )形成的具有规定强度的结构层。
- 下列行为中,属于不正当竞争行为的是( )。
- 施工单位的下列行为中,违反《消防法》规定的是( )。
- 扬程是()的性能参数。
- 涂料出厂时下列液态涂料未涂刷成膜时的技术指标是()。
- 单台设备安装后的调试费属于()。
- 空调与通风系统调试时,主要考核的设计指标有( )。
- 关于生产安全事故应急预案管理的说法,正确的是( )。
亿题库—让考试变得更简单
已有600万用户下载
