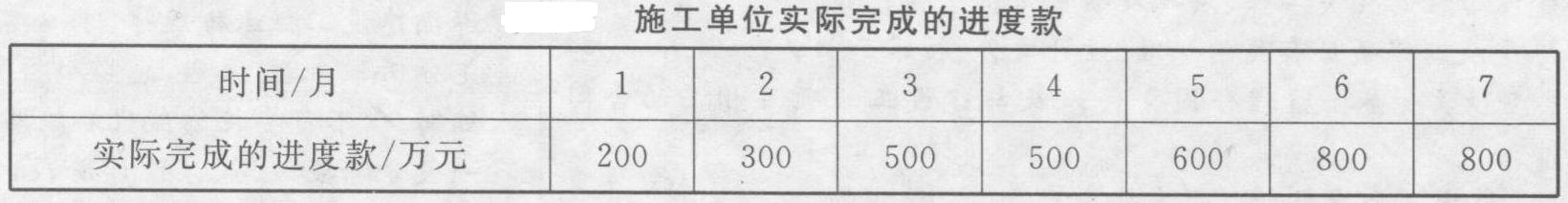

题干:某实行监理的工程,施工合同价为15000万元,合同工期为18个月,预付款为合同价的20%,预付款自第7个月起在每月应支付的进度款中扣回300万元,直至扣完为止,保留金按进度款的5%从第1个月开始扣除。工程施工到第5个月,监理工程师检查发现第3个月浇筑的混凝土工程出现细微裂缝。经查验分析,产生裂缝的原因是由于混凝土养护措施不到位所致,须进行裂缝处理。为此,项目监理机构提出:“出现细微裂缝的混凝土工程暂按不合格项目处理,第3个月已付该部分工程款在第5个月的工程进度款中扣回,在细微裂缝处理完毕并验收合格后的次月再支付”。经计算,该混凝土工程的直接工程费为200万元,取费费率:措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合计税系数为3.41%。施工单位委托一家具有相应资质的专业公司进行裂缝处理,处理费用为4.8万元,工作时间为10天。该工程施工到第6个月,施工单位提出补偿4.8万元和延长10天工期的申请。该工程前7个月施工单位实际完成的进度款如表所示。
题目:如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。

扫码下载亿题库
精准题库快速提分

第7个月项目监理机构可签认的工程进度款=800万元×(1—5%)-300万元+243.92万元=703.92万元。

- 1 【简答题】
如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。
- 2 【简答题】事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?
- 3 【简答题】
如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。
- 4 【简答题】如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。
- 5 【简答题】事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?
- 6 【案例分析题】事件2中,乙施工单位向项目监理机构提交工程变更申请是否正确?说明理由。写出项目监理机构处理该工程变更的程序。
- 7 【案例分析题】如果施工单位按项目监理机构要求执行,在第6个月将裂缝处理完成并验收合格,计算第7个月项目监理机构可签认的工程进度款。
- 8 【简答题】事件1中,项目监理机构对乙施工单位资格审查的程序和内容是什么?
- 9 【单选题】( )是指项目监理机构对施工单位进行的涉及结构安全的试块、试件及工程材料现场取样、封样、送检工作的监督活动。
- A 、旁站
- B 、巡视
- C 、见证取样
- D 、施工监理
- 10 【单选题】项目监理机构对施工单位申请的费用索赔事项进行审核并签署意见,经( )批准后方可作为支付索赔费用的依据。
- A 、总监理工程师
- B 、法定代表人
- C 、建设单位
- D 、技术负责人
热门试题换一换
- 《建设工程监理规范》规定,建设工程施工阶段的监理资料应包括( )。
- 下列关于组织结构基本内涵的表述中,不正确的是 ( )
- 监理单位发现施工现场存在严重安全隐患,应及时下达工程暂停令,并报告建设单位。施工单位拒不停工整改,监理单位应及时向工程所在地建设行政主管部门报告 ( )
- 工程咨询公司为承包商服务主要有( )。
- 分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位在工程档案管理中存在的问题,项目监理机构应如何处理?
- 在组织中,直接调动和组织人力、财力、物力等具体活动是()的体现。
- 该项目是否必须采用公开招标方式,说明理由。
- 进口设备的CIF价包括了设备的()。

亿题库—让考试变得更简单
已有600万用户下载
