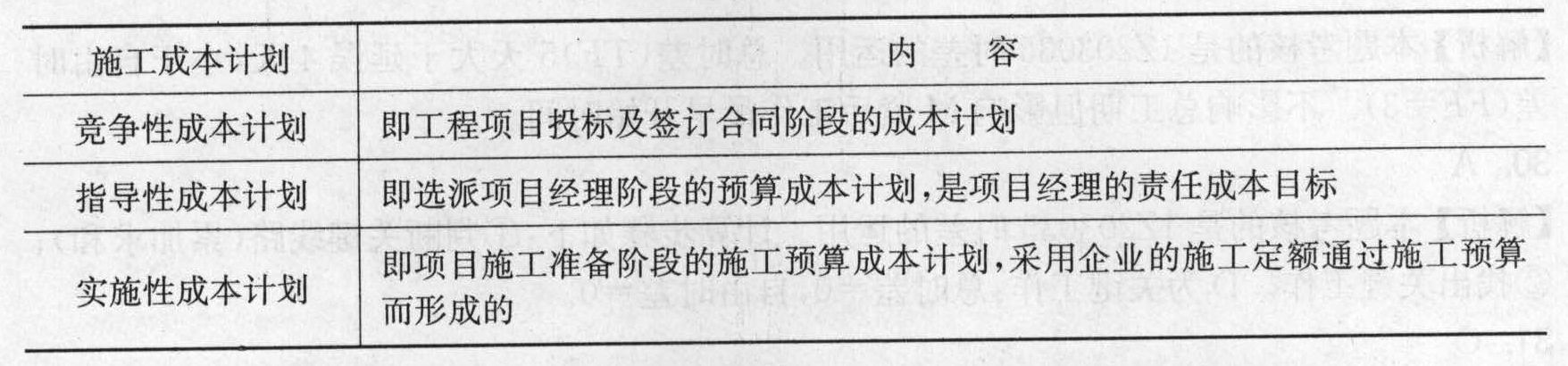

- 单选题某建设工程采用工程量清单计价方式计价,建设工程施工合同约定:基础分部工程为钢筋混凝土结构,工程量300 立方米,单价550元/立方米。施工项目经理部确定的基础分部工程成本计划值400元/立方米属于( )成本计划。
- A 、战略性
- B 、竞争性
- C 、指导性
- D 、实施性

扫码下载亿题库
精准题库快速提分

【正确答案:C】
本题考核的是1Z202021施工成本计划的类型。合同单价550元/立方米为竞争性成本计划,计划值400元/立方米为指导性成本计划。

- 1 【单选题】工程量清单计价采用( )。
- A 、市场价格单价
- B 、定额价格单价
- C 、协商价格单价
- D 、综合单价
- 2 【单选题】工程量清单计价采用( )。
- A 、市场价格单价
- B 、定额价格单价
- C 、协商价格单价
- D 、综合单价
- 3 【单选题】工程量清单计价采用( )。
- A 、市场价格单价
- B 、定额价格单价
- C 、协商价格单价
- D 、综合单价
- 4 【多选题】必须采用工程量清单计价的建设工程有()。
- A 、全部使用国有资金投资的建设工程施工发承包
- B 、外资独资的建设工程施工发承包
- C 、非国有资金投资的建设工程发承包
- D 、国有资金投资为主的建设工程施工发承包
- E 、个人独资投资的建设工程发承包
- 5 【多选题】采用工程量清单计价时,属建筑工程造价组成内容的有()。
- A 、直接费和间接费
- B 、分部分项工程费
- C 、措施费项目
- D 、其他项目费
- E 、规费和税金
- 6 【多选题】必须采用工程量清单计价的建设工程有()。
- A 、全部使用国有资金投资的建设工程施工发承包
- B 、外资独资的建设工程施工发承包
- C 、非国有资金投资的建设工程发承包
- D 、国有资金投资为主的建设工程施工发承包
- E 、个人独资投资的建设工程发承包
- 7 【多选题】采用工程量清单计价时,属建筑工程造价组成内容的有()。
- A 、直接费和间接费
- B 、分部分项工程费
- C 、措施费项目
- D 、其他项目费
- E 、规费和税金
- 8 【单选题】某工程采用《建设工程工程量清单计价规范》GB50500--2013,招标人提供的工程量清单中挖土方的工程量为3000m3,投标人根据其施工方案计算出的挖土方作业量为4000m3,完成该分项工程的人、料、机总费用为80000元,管理费为25000元,利润为5000元,其他因素均不考虑,则根据已知条件,投标人应报的综合单价为()元/m3。
- A 、15.71
- B 、27.5
- C 、20.96
- D 、36.67
- 9 【单选题】某工程采用《建设工程工程量清单计价规范》(GB50500-2013),招标人提供的工程量清单中挖土方的工程量为2600,投标人根据其施工方案计算出的挖土方作业量为4300,完成该分项工程人、材、机的费用之和为76元/,管理费为20元/,利润为5元/,则该投标人应报的综合单价为()元/。
- A 、101
- B 、167
- C 、36.92
- D 、38.85
- 10 【单选题】某工程采用《建设工程工程量清单计价规范》(GB50500-2013),招标人提供的工程量清单中挖土方的工程量为2600,投标人根据其施工方案计算出的挖土方作业量为4300,完成该分项工程人、材、机的费用之和为76元/,管理费为20元/,利润为5元/,则该投标人应报的综合单价为( )元/。
- A 、101
- B 、167
- C 、36.92
- D 、38.85
