- 建造师案例题某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:
注:表中排架由基础、墩身和盖梁三部分组成。根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。计算排架施工的流水工期(列出计算过程),并绘制流水横道图。

扫码下载亿题库
精准题库快速提分

计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
1)累加数列:一般按照1~3号排架的顺序施工
扩大基础施工A: 10,22,37
墩身施工B:15,35,50
盖梁施工C: 10,20,30
2)错位减取大差:
10, 22,37
15,35,50
-)
15,35,50
-)
10,20,30=max{10,7,
2,-50}=max{15,25,30,-30}
=10
=30
3)流水工期最后工序的流水节拍和+间歇和
=(10+30)+(10+10+10)+10=80

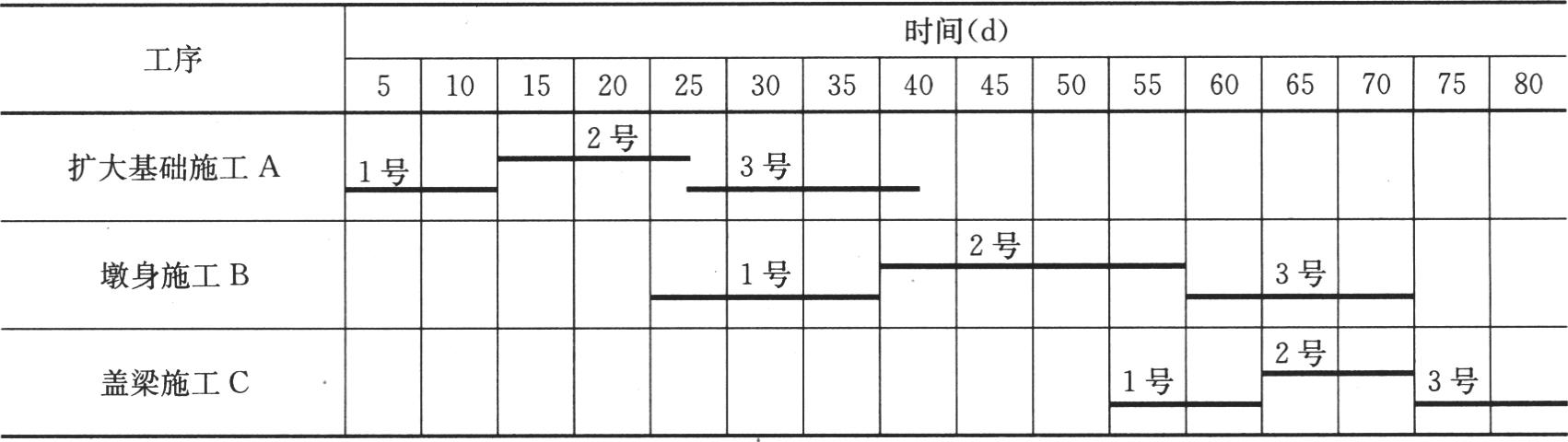

4)绘制流水横道图

- 1 【单选题】某施工承包单位签订了某大桥建设工程施工合同,工程技术质量要求较高。为保证工程进度,选派了公司的总工担任项目部经理,根据工期要求编制了施工进度计划。监理经过审核对进度提出改进的建议。进度计划编制中,表达比较直观、简单,运用最广泛的是( )。
- A 、单代号网络计划
- B 、横道图
- C 、双代号网络计划
- D 、单代号搭接网络计划
- 2 【建造师案例题】某施工单位承接了一座4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同。项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:
注:表中排架由基础、墩身和盖梁三部分组成。根据施工组织和技术要求,基础施工完成后至少10d才能施工墩身。流水作业的时间参数有哪些?
- 3 【建造师案例题】某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。这家企业在完成以上检测内容前,还需要做哪些工作?
- 4 【建造师案例题】某桥梁施工企业在长江上施工一座大桥,上部结构为后张法预应力箱梁形式,在施工组织设计中制定了后张法预应力筋的加工和张拉的主要检测内容如下:(1)预应力筋的各项技术性能;(2)预应力管道坐标、及管道间距;(3)张拉时的应力值、张拉伸长率和张拉断丝滑丝数。其中对张拉伸长率和张拉断丝滑丝数有什么具体的要求?
- 5 【建造师案例题】某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。背景中提及的图纸会审属于哪类会审?
- 6 【建造师案例题】某施工单位承接了一座特大型桥梁工程,施工前由建设单位组织了图纸会审,设计单位进行技术交底,施工单位参加。发现其中基础设计由于地质条件的改变,需要进行局部设计变更,为了节省时间,建设单位委托施工单位根据现场实际情况对设计进行适当调整。在各方努力下,工程顺利完成。按照会审制度的要求,分析背景中存在的问题,并给出正确的做法。
- 7 【单选题】某施工承包单位签订了某大桥建设工程施工合同,工程技术质量要求较高。为保证工程进度,选派了公司的总工担任项目部经理,根据工期要求编制了施工进度计划。监理经过审核对进度提出改进的建议。该工程技术质量要求较高,如果工期要求紧迫下施工单位盲目赶工,不但会导致施工质量问题和施工安全问题,还会引起( )。
- A 、施工技术难度加大
- B 、工程量的增加
- C 、施工成本的增加
- D 、组织协调难度增大
- 8 【单选题】某施工承包单位签订了某大桥建设工程施工合同,工程技术质量要求较高。为保证工程进度,选派了公司的总工担任项目部经理,根据工期要求编制了施工进度计划。监理经过审核对进度提出改进的建议。在进行施工进度控制时,必须树立和坚持的最基本的工程管理原则是( )。
- A 、在确保工程质量的前提下,控制工程的进度
- B 、在确保投资的前提下,达到进度、成本的平衡
- C 、在确保工程投资的前提下,控制工程的进度
- D 、在满足各项目参与方利益最大化的前提下,控制工程的进度
- 9 【单选题】某施工承包单位签订了某大桥建设工程施工合同,工程技术质量要求较高。为保证工程进度,选派了公司的总工担任项目部经理,根据工期要求编制了施工进度计划。监理经过审核对进度提出改进的建议。某项目根据网络计划时间参数计算出来的工期为240天,业主要求的工期为210天,那么该项目的计划工期应该定为( )。
- A 、240天
- B 、210天
- C 、225天
- D 、215天
- 10 【建造师案例题】计算该两座桥梁工程的总工期。
