- 建造师案例题某装饰工程分为室内抹灰、安塑钢门窗、铺地面砖、顶墙涂料等施工过程,其资料见下表。
问题 (1)试述无节奏流水施工的特点。 (2)请组织无节奏流水施工并绘制流水施工计划横道图。

扫码下载亿题库
精准题库快速提分

1A421010流水施工方法的应用。该案例重点考核的是无节奏流水施工的特点、流水施工图的绘制。
(1)无节奏流水施工的特点是:每一个施工过程本身在各施工段上的作业时间(流水节拍)不完全相等,且无规律。无节奏流水施工只能按分别流水法进行组织,即做到各施工队工作连续,施工队之间用确定最小流水步距的办法保证不产生工艺矛盾。

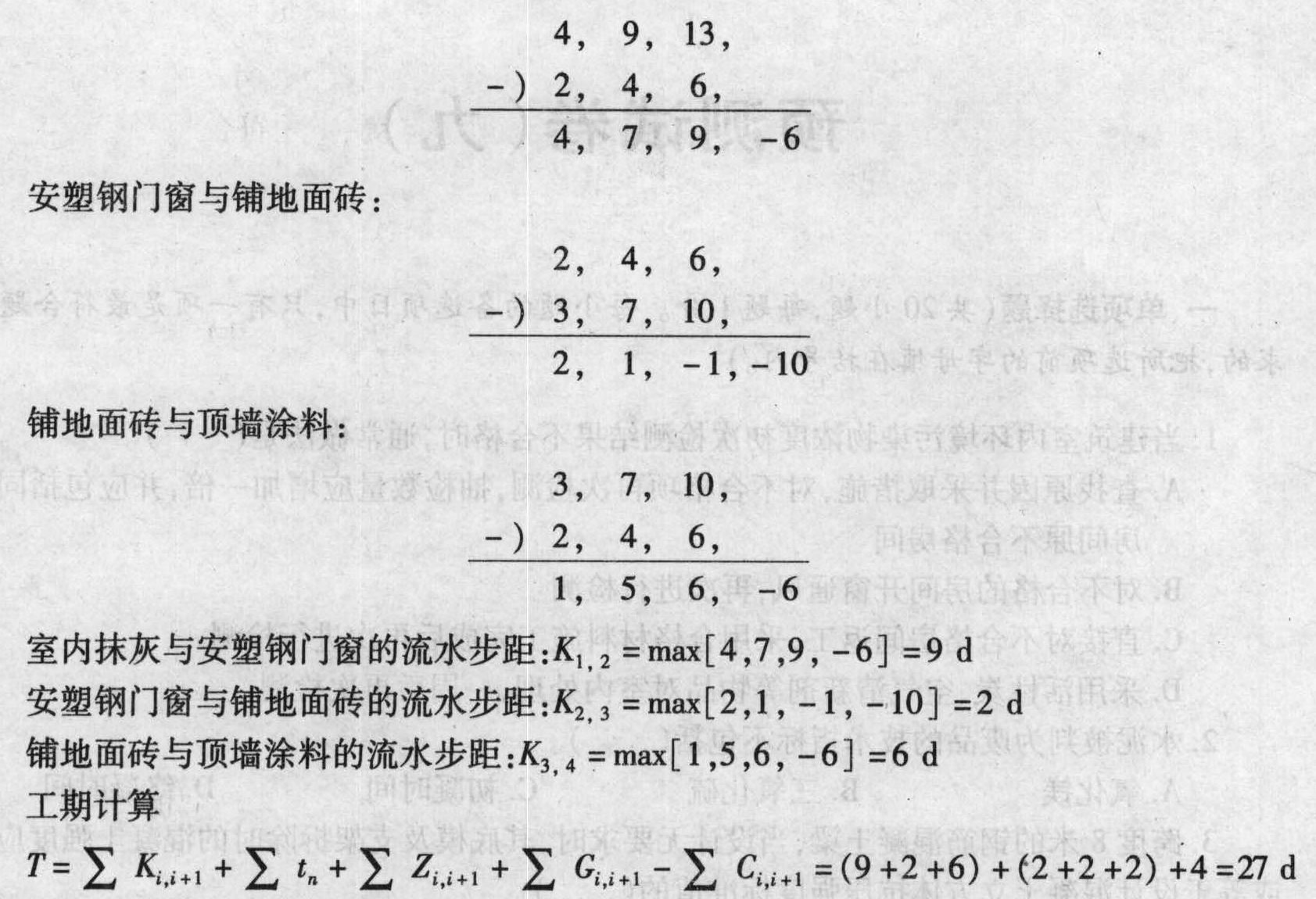

(2)采用“最大差法”计算流水步距:室内抹灰与安塑钢门窗:绘制流水施工计划横道图如下图所示。

- 1 【建造师案例题】 某装饰公司承担了某商城的室内、外装饰装修工程,该工程结构形式为框架结构,地上10层、地下2层,裙楼为3层。施工项目包括部分围护墙和女儿墙砌筑、室内抹灰、轻钢龙骨石膏板吊顶、地砖地面、门窗、涂饰、木作油漆和幕墙等。为了加快施工进度,砌墙与幕墙交叉作业。 在施工现场平面布置图中标注了: (1)材料存放区; (2)施工区及半成品加工区; (3)各类消防器材存放区域; (4)场区内交通道路、安全走廊(设明显标志); (5)总配电箱放置区、开关箱放置区; (6)现场施工办公室、门卫; (7)各类建筑机械放置区。 为运送施工人员和材料,室外安装有一部室外电梯和一部卷扬机。检查时发现,操作卷扬机的机工未在,而由一名工人正在操作机械运送一名工人和一车砂子上楼。施工单位在现场的消防通道处堆放了一些施工材料,如水泥、饰面砖等,现场消防通道宽度2.5m,以供人通行;临时供电采用三级配电二级保护,采用漏电保护开关,设置分段保护,合闸(正常)供电的配电箱未上锁,现场临时照明用电为220V。在裙楼2层室外的单排落地式钢管脚手架上进行玻璃幕墙骨架焊接的一操作人员,既无动火证也无操作证;在木门加工制作处正在使用中的电锯无防护罩。室内有一自动扶梯尚未安装,预留洞周边未见防护设施。在三层一房间内,工人正在铺贴地砖,现场昏暗。工人将一碘钨灯灯头放在已做好的吊顶龙骨上用于照明。 根据工程特点,该施工现场平面布置图是否有缺项?如有请进行补充。
- 2 【建造师案例题】 某装饰公司承担了某商城的室内、外装饰装修工程,该工程结构形式为框架结构,地上10层、地下2层,裙楼为3层。施工项目包括部分围护墙和女儿墙砌筑、室内抹灰、轻钢龙骨石膏板吊顶、地砖地面、门窗、涂饰、木作油漆和幕墙等。为了加快施工进度,砌墙与幕墙交叉作业。 在施工现场平面布置图中标注了: (1)材料存放区; (2)施工区及半成品加工区; (3)各类消防器材存放区域; (4)场区内交通道路、安全走廊(设明显标志); (5)总配电箱放置区、开关箱放置区; (6)现场施工办公室、门卫; (7)各类建筑机械放置区。 为运送施工人员和材料,室外安装有一部室外电梯和一部卷扬机。检查时发现,操作卷扬机的机工未在,而由一名工人正在操作机械运送一名工人和一车砂子上楼。施工单位在现场的消防通道处堆放了一些施工材料,如水泥、饰面砖等,现场消防通道宽度2.5m,以供人通行;临时供电采用三级配电二级保护,采用漏电保护开关,设置分段保护,合闸(正常)供电的配电箱未上锁,现场临时照明用电为220V。在裙楼2层室外的单排落地式钢管脚手架上进行玻璃幕墙骨架焊接的一操作人员,既无动火证也无操作证;在木门加工制作处正在使用中的电锯无防护罩。室内有一自动扶梯尚未安装,预留洞周边未见防护设施。在三层一房间内,工人正在铺贴地砖,现场昏暗。工人将一碘钨灯灯头放在已做好的吊顶龙骨上用于照明。 安全管理检查评分的主要内容包括十项,请阐述。
- 3 【多选题】在装饰抹灰工程中,下列做法正确的是( )。
- A 、水泥的凝结时间和安定性复验应合格
- B 、抹灰总厚度大于或等于35mm时,应采取加强措施
- C 、当采用加强网时,加强网与各基体的搭接宽度不应小于100mm
- D 、滴水线应内高外低
- E 、滴水槽的宽度不应小于8mm,深度不应小于10mm
- 4 【多选题】住宅室内装饰装修,下列施工行为中,需经过原设计单位或者具有相应资质等级的设计单位提出设计方案后才可以行使的是( )。
- A 、超过设计标准或者规范增加楼面荷载的
- B 、变动建筑主体的
- C 、拆除连接阳台的砖、混凝土墙体的
- D 、损坏房屋原有节能设施,降低节能效果的
- E 、将没有防水要求的房间或者阳台改为卫生间、厨房间的
- 5 【多选题】关于装饰抹灰工程的做法,正确的有()。
- A 、水泥的凝结时间和安定性复验应合格
- B 、抹灰总厚度大于或等于35mm时,应采取加强措施
- C 、当采用加强网时,加强网与各基体的搭接宽度不应小于100mm
- D 、滴水线应内高外低
- E 、滴水槽的宽度不应小于8mm,深度不应小于10mm
- 6 【单选题】抹灰工程施工时,室内墙面、柱面和门洞口的阳角无设计要求时,不应()。
- A 、护角高度应大于等于2m
- B 、采用1: 2水泥砂浆做暗护角
- C 、护角每侧宽度不应小于50mm
- D 、水泥砂浆做明护角
- 7 【单选题】室内抹灰工程施工,环境温度不应低于()℃。
- A 、0
- B 、5
- C 、10
- D 、15
- 8 【建造师案例题】室内顶棚抹灰施工的一般顺序是怎样的?
- 9 【多选题】某工程将装饰装修工程划分为一个分部工程,那么装饰装修工程质量验收合格的基本条件是( )。
- A 、所含分项工程的质量均应验收合格
- B 、质量控制资料完整
- C 、观感质量验收应符合要求
- D 、主控项目质量检验合格
- E 、涉及安全和主要使用功能的检验结果符合规定
- 10 【单选题】抹灰工程施工过程包括:1.抹灰饼、2.基层处理、3.墙面充筋、4.设置分格缝、5.分层抹灰、6.浇水湿润、7.保护成品,正确的施工流程是( )。
- A 、6-2-1-3-4-5-7
- B 、2-6-1-3-4-5-7
- C 、2-6-1-3-5-4-7
- D 、6-2-1-3-5-4-7
热门试题换一换
- 某承包商于2007年11月1日签订了一项施工承包合同,合同工期为18个月,合同结果可靠地估计。合同总造价5000万元,2007年底已确认合同收入300万元,2008年12月31日工程完成程度为80%,2008年累计收到工程款3300万元。则2008年应确认合同收入( )万元。
- 井壁施工时,砌筑式井壁的每平方米面积内表面不平整度,料石砌体、混凝土砌块、浇筑混凝土分别为( )。
- 联合体协议书应当载明的内容包括( )。
- 现场管理费、临时工程设施费、保险费税金等是在工程量清单中没有单独列项的费用项目,需要将其作为( )分摊到工程量清单的各个报价分项中去。
- 在工程建设过程中,建筑安全监督管理机构应当对工程建设()阶段执行强制性标准的情况实施监督。
- 事件二中,如果这批钢管必须立即投入工程施工使用,施工单位项目部应如何妥善处理?
- 施工单位项目负责人的安全生产责任主要包括()。
- 关于建设工程项目总承包的说法,正确的有( )。
- 根据《施工合同示范文本》,下列不属于工程变更范围的是()。
- 针对事件3中,施工单位需要哪些资料才能证明自己没有过错?
