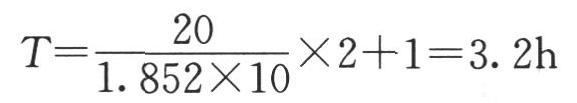

- 建造师案例题某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。计算挖泥循环周期时间。

扫码下载亿题库
精准题库快速提分

计算挖泥循环周期时间:

- 1 【建造师案例题】某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。计算挖泥船生产率。
- 2 【建造师案例题】某项目工程量400万立方米,运距20km,采用5000立方米舱容耙吸挖泥船施工,平均航速10节,每舱挖泥时间1h,平均装舱量3000立方米/舱,平均时间利用率85%,修船占用时间为施工时间的10%。试预测该项目的施工工期。
- 3 【建造师案例题】某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:泥舱的载泥量;
- 4 【建造师案例题】某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:该船的生产率;
- 5 【建造师案例题】某耙吸挖泥船用5000立方米舱容挖抛施工,运距20km,挖泥时间50min,重载航速9kn,轻载航速11kn,抛泥及掉头10min,泥舱载重量7500t,疏浚土密度1.85t/立方米,海水密度1.025t/立方米,试计算:试述耙吸挖泥船的主要技术性能及优缺点。
- 6 【建造师案例题】某疏浚工程工程量80万立方米,采用链斗挖泥船施工。该船泥斗斗容0.5立方米,泥斗充泥系数0.6,土的搅松系数1.2,该船生产率480立方米/h,时间利用率为60%。简述链斗挖泥船基本原理。
- 7 【单选题】某分部工程计划工程量5000立方米,计划成本380元/立方米;实际完成工程量为4500立方米,实际成本400元/立方米。用赢得值法分析该分部工程的施工成本偏差为()元。
- A 、-100000
- B 、-190000
- C 、-90000
- D 、-200000
- 8 【单选题】某分部工程计划工程量5000立方米,计划成本380元/立方米;实际完成工程量为4500立方米,实际成本400元/立方米。用赢得值法分析该分部工程的施工成本偏差为()元。
- A 、-100000
- B 、-190000
- C 、-90000
- D 、-200000
- 9 【单选题】某施工机械的台班产量为400立方米,与之配合的工人小组有8人,则人工时间定额为()。
- A 、2工日/立方米
- B 、0.8工日/立方米
- C 、2工日/100立方米
- D 、0.8工日/100立方米
- 10 【单选题】某分部工程计划工程量 5000 立方米,计划成本 380 元/立方米,实际完成工程量 4500立方米,实际成本 400 元/立方米,用挣值法分析该分部工程的施工成本偏差为( )元。
- A 、-100000
- B 、-190000
- C 、-200000
- D 、-90000
热门试题换一换
- 固定总价合同适用的情况有( )。
- 冶金设备中的轧制设备包括( )。
- 某住宅楼工程地下1层,地上18层,建筑面积22 800 平方米。通过招投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工合同。合同总价款5 244万元,采用固定总价一次性包死,合同工期400天。施工中发生了以下事件。 事件一,发包方未与总承包方协商便发出书面通知,要求本工程必须提前60天竣工。 事件二,总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费,但包工头却拖欠作业班组两个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2天。 事件三,发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工三个月后工程竣工。总承包方在工程竣工结算时追加阳台封闭的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。 事件四,在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51 840元,临时设施及停窝工损失费178 000元的索赔资料,但发包方拒绝签认。 问题 (1)事件一中,发包方以通知书形式要求提前工期是否合法?说明理由。 (2)事件二中,作业班组直接向总承包方讨薪是否合法?说明理由。 (3)事件三中,发包方拒绝签认设计变更增加费是否违约?说明理由。 (4)事件四中,总承包方提出的各项请求是否符合约定?分别说明理由。
- 根据《水工混凝土施工规范》(DL/T 5144-2001)。下列关于钢筋材质的控制要求正确的有()。
- 排水管道局部修补的方法主要有( )。
- 用人单位可以安排未成年工从事()工作。
- 分析出现气孔的可能原因有哪些?
- 下列属于建设工程项目的全寿命周期的有()。
- 关于合同计价方式的说法,正确的是()。
- 某工程每月所需混凝土量相同,混凝土用量为3200,计划4个月完成,混凝土综合价格为1000元/;实际混凝土用量为5000,用时5个月,第1个月至第5个月各月混凝土价格指数(%)为100,115,110,105,115,则根据赢得值法,前3个月的费用偏差为()万元。
