- 建造师案例题
题干:某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。[9787112173846-image/9787112173846-002-005.jpg]各施工过程间无时间间隔,前一施工过程完成后,后一施工过程依次接续施工。三个单体建筑的施工先后顺序没有限制,建设单位要求施工单位策划好三个单体的施工先后顺序,以总工期最短的方案组织施工。
题目:三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,计算流水施工的总工期。

扫码下载亿题库
精准题库快速提分

三个单体的施工顺序为Ⅰ一Ⅱ一Ⅲ时,各施工过程之间的流水步距如下:
(1)各施工过程流水节拍的累加数列:
①基础:2 6 8
②主体结构:5 8 11
③二次砌筑:2 4 7
④装饰装修:3 5 9

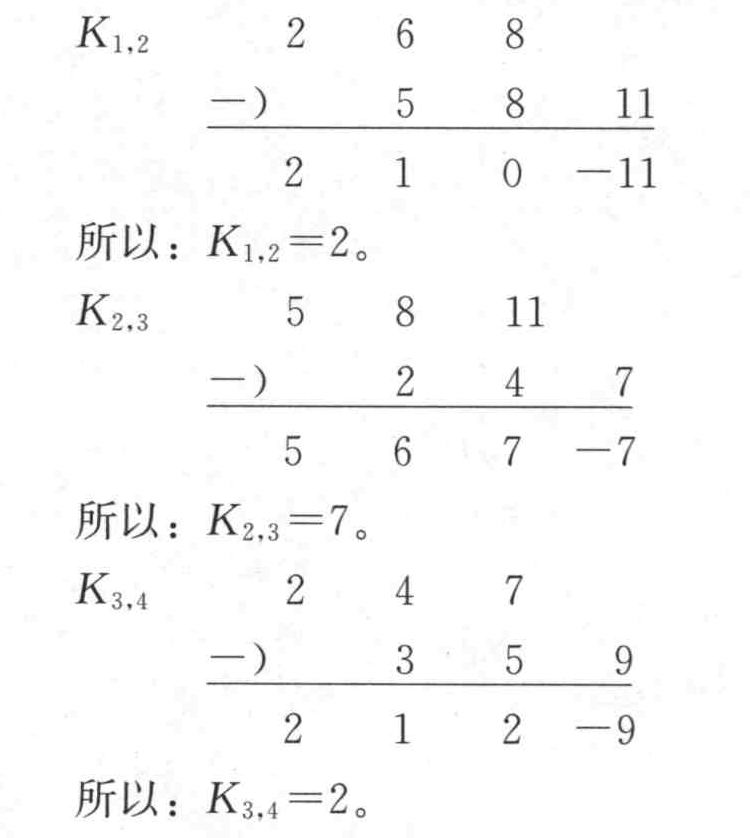

(2)错位相减,取最大值的流水步距:
(3)流水施工总工期:
T=(2+7+2)+(3+2+4)=20月。

- 1 【单选题】事项三中,正确的施工顺序是()。
- A 、②→③→①→④→⑤
- B 、③→②→①→④→⑤
- C 、①→②→⑤→③→④
- D 、②→①→③→⑤→④
- 2 【单选题】单位工程施工方案设计中建筑工程的施工顺序是( )。
- A 、先建筑后修路
- B 、先生活后生产
- C 、先主体后维护
- D 、先地上后地下
- 3 【单选题】事项三中,正确的施工顺序是()。
- A 、(2)→(3)→(1)→(4)→(5)
- B 、(3)→(2)→(1)→(4)→(5)
- C 、(1)→(2)→(5)→(3)→(4)
- D 、(2)→(1)→(3)→(5)→(4)
- 4 【建造师案例题】计算按顺序作业法组织四道涵洞施工的工期。
- 5 【建造师案例题】单位工程施工组织设计中,施工程序和施工顺序的编制原则有哪些?
- 6 【建造师案例题】三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,计算流水施工的总工期。
- 7 【建造师案例题】计算按顺序作业法组织四道涵洞施工的工期。
- 8 【建造师案例题】计算按流水作业法组织施工的流水步距及总工期。
- 9 【单选题】单位工程施工组织总设计的编制顺序正确的是( )。
- A 、调查项目特点和施工条件→收集和熟悉有关资料和图纸→计算主要工种的工程量→确定施工的总体部署→施工方案→主要技术经济指标
- B 、收集和熟悉有关资料和图纸→调查项目特点和施工条件→计算主要工种的工程量→确定施工的总体部署→施工方案→编制施工总进度计划
- C 、收集和熟悉有关资料和图纸→编制资源需求量计划→调查项目特点和施工条件→确定施工的总体部署→施工方案→计算主要工种的工程量
- D 、调查项目特点和施工条件→收集和熟悉有关资料和图纸→计算主要工种的工程量→确定施工的总体部署→施工方案→施工总平面图设计
- 10 【建造师案例题】单位工程施工组织设计中,施工程序和施工顺序的编制原则有哪些?
热门试题换一换
- 施工项目技术负责人每天在施工日志上对当天的施工质量和进度情况进行详细记载,属于项目目标动态控制过程中()的工作。
- 下列各项不属于施工质量保证体系内容的是( )。
- 根据《建设工程安全生产管理条例》中的有关规定,工程监理单位发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的处罚说法,不正确的是( )。
- 设备简单、在流硫层及黏土层下沉效果较好的下沉方法是()。
- 指出事件三中总监理工程师做法的不妥之处,写出正确做法。
- 下列要求中,牌号为“HRB400E”的钢筋需满足的有()。
- 对地质条件复杂的灌注桩桩身检验的抽检数量不应少于总数的(),且不应少于20根。
- 下列属于水硬性胶凝材料的是()。
- 2016年9月15日,甲材料供应商与丙材料供应商订立书面合同,转让甲对乙施工企业的30万元债权。同年9月25日,乙接到甲关于转让债权的通知。关于该债权转让的说法,正确的是( )。

亿题库—让考试变得更简单
已有600万用户下载
