- 建造师案例题
题干:背景资料:某矿井为高瓦斯矿井,一施工单位承担了该矿井采区巷道的施工任务,该采区巷道的布置如图2G320030-3所示,采区顺槽和开切眼均为煤巷,其他巷道位于煤层底板,均为煤巷。建设单位与施工单位签订了施工合同,合同工期为12个月,施工单位确定该采区巷道采用下山法进行施工,编制的施工进度计划如图2G320030-4所示,其中A为采区回风大巷,B为采区轨道上山及绞车房,C为轨道上山下部车场,D为胶带上山及溜煤眼,E为采区变电所,F为轨道顺槽,G为运输顺槽,H为工作面开切眼,K为轨道运输大巷。施工安排为连续不间断作业。[up2015/abcaedde562-5da1-4521-b17c-19a42e6ec703.jpg][up2015/abc3e0e583e-4e13-4116-9287-de85d7667d16.jpg]
题目:施工单位应当如何调整该施工进度计划,方能满足施工要求?

扫码下载亿题库
精准题库快速提分

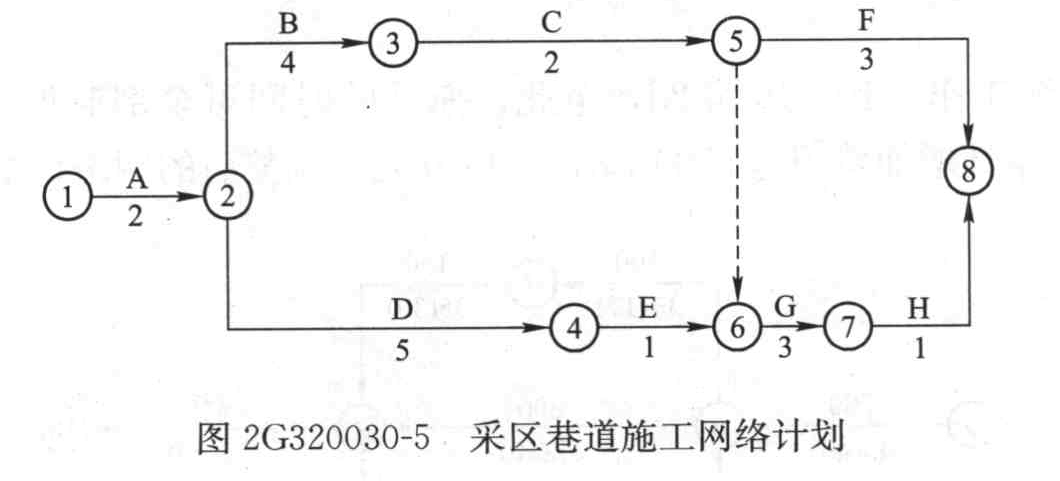

施工单位可将变电所E调到胶带上山D后,胶带顺槽F调到回下部车场C后,同时运输顺槽G也应安排在变电所E后。这样可保证满足施工的相关要求,同时总工期仍为12个月。调整情况如图2G320030-5所示。

- 1 【多选题】施工进度计划的调整包括( )。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 2 【多选题】施工进度计划的调整包括()。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 3 【多选题】施工进度计划的调整应包括()。
- A 、工程量的调整
- B 、工作(工序)起止时间的调整
- C 、工作关系的调整
- D 、施工预算的调整
- E 、资源提供条件的调整
- 4 【单选题】施工进度计划的调整应包括工程量的调整、工作(工序)起止时间的调整、工作关系的调整、( )和必要的目标的调整。
- A 、施工管理组织体系的调整
- B 、网络图方式
- C 、施工预算的调整
- D 、资源提供条件的调整
- 5 【多选题】施工进度计划的调整应包括( )。
- A 、工程量的调整
- B 、工作关系的调整
- C 、资源提供条件的调整
- D 、次要目标的调整
- E 、工序起止时间的调整
- 6 【多选题】施工进度计划的调整包括()。
- A 、调整工程量
- B 、调整工作起止时间
- C 、调整工作关系
- D 、调整项目质量标准
- E 、调整工程计划造价
- 7 【多选题】在施工进度计划调整中,工作关系的调整主要是指()。
- A 、施工顺序的局部改变
- B 、施工时间
- C 、作业过程相互协作方式的重新确认
- D 、合理交叉
- E 、施工空间
- 8 【多选题】在施工进度计划调整中,工作关系的调整主要是指()。
- A 、施工顺序的局部改变
- B 、施工时间
- C 、作业过程相互协作方式的重新确认
- D 、合理交叉
- E 、施工空间
- 9 【单选题】施工进度计划的调整应包括工程量的调整、工作(工序)起止时间的调整、工作关系的调整、必要目标的调整以及()。
- A 、施工预算的调整
- B 、网络图方式的调整
- C 、施工管理组织体系的调整
- D 、资源提供条件的调整
- 10 【建造师案例题】增加工序J后,施工单位调整的进度计划是否正确?说明理由,并绘制调整后的进度计划。
