题干:某工程项目业主邀请了三家施工单位参加投标竞争。各投标单位的报价见表,施工进度计划安排见表。若以工程开工日期为折现点,贷款月利率为1%,并假设各分部工程每月完成的工作量相等,并且能按月及时收到工程款。

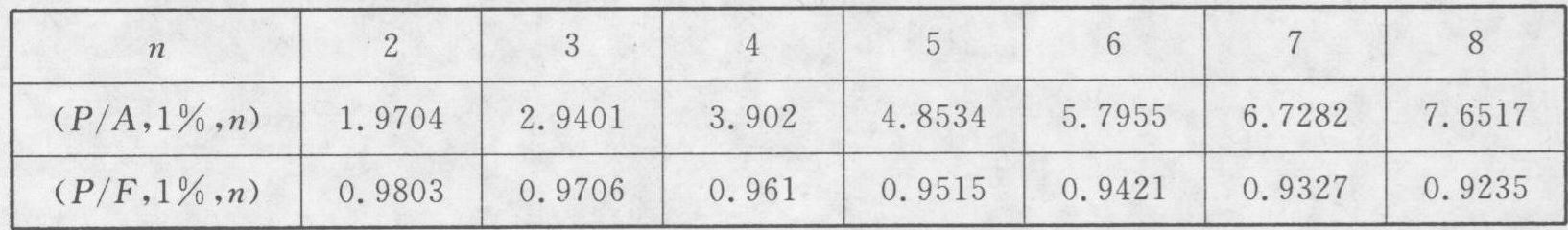

题目:就乙、丙两家投标单位而言,若考虑资金时间价值,判断并简要分析业主应优先选择哪家投标单位?(现值系数见下表)
扫码下载亿题库
精准题库快速提分
(1)乙投标单位工程款。基础工程每月工程款=210/3=70(万元)。主体工程每月工程款=84015=168(万元)。装饰工程每月工程款=1080/4=270(万元)。(2)乙投标单位工程款现值。=70( P/A ,1% ,3)+168( P/A,1%,5)( P/F,1% ,3)+270( P/A,1%,4)( P/F,1% ,8)=70×2.9401+168×4.8534×0.9706+270×3.9020×0.9235=1969.91(万元).(3)丙投标单位工程款。基础工程每月工程款=210/2=105(万元)。主体工程每月工程款=840/6=140(万元)。装饰工程每月工程款=1080/6=180(万元)。(4)丙投标单位工程款现值:=105(P/A,1%,2)+140( P/A,1% ,4)( P/F,1%,2)+(140+180)( P/A,1% ,2)( P/F,1% ,6)+180(P/A,1%,4)(P/F,1%,8)=105×1.9704+140×3.9020×0.9803+320×1.9704×0.9420+180×3.9020×0.9235=1985.00(万元 )。或:NPV=105( P/A,1% ,2)+140( P/A,1%,6)( P/F,1% ,2)+180( P/A,1%,6)( P/F,1% ,6)=105×1.9704+140×5.7955×0.9803+180×5.7955×0.9420=1984.96(万元)。(5)业主应优先选择乙投标单位,因为乙投标单位工程款现值较低。
- 1 【不定项】就监理单位内部而言,监理规划的作用主要体现在( )。
- A 、作为对项目监理机构及其人员工作进行考核的依据
- B 、作为业主确认监理单位履行合同的依据
- C 、作为监理主管部门对监理单位监督管理的依据
- D 、指导项目监理机构全面开展监理工作
- E 、作为监理单位的重要存档资料
- 2 【不定项】对建设单位而言,监理规划是( )的依据。
- A 、指导项目监理机构开展监理工作
- B 、择优确定监理单位
- C 、确认监理单位履行合同
- D 、监督管理监理单位
- 3 【多选题】就监理单位内部而言,监理规划的作用主要体现在 ( )
- A 、作为对项目监理机构及其人员工作进行考核的依据
- B 、作为业主确认监理单位履行合同的依据
- C 、作为监理主管部门对监理单位监督管理的依据
- D 、指导项目监理机构全面开展监理工作
- E 、作为监理单位的重要存档资料
- 4 【多选题】就监理单位内部而言,监理规划的主要作用表现在 ( )
- A 、为承揽监理业务服务
- B 、指导项目监理机构全面开展监理工作
- C 、作为内部考核的依据
- D 、作为业主确认监理单位履行合同的依据
- E 、作为内部重要的存档资料
- 5 【多选题】就监理单位内部而言,监理规划的作用主要体现在( )。
- A 、作为对项目监理机构及其人员工作进行考核的依据
- B 、作为业主确认监理单位履行合同的依据
- C 、作为监理主管部门对监理单位监督管理的依据
- D 、指导项目监理机构全面开展监理工作
- E 、作为监理单位的重要存档资料
- 6 【简答题】就甲、乙两家投标单位而言,若不考虑资金时间价值,判断并简要分析业主应优先选择哪家投标单位?
- 7 【简答题】第5家施工单位提交投标保证金的时间对其投标文件产生什么影响?为什么?
- 8 【单选题】对建设单位而言,监理规划是()的依据。
- A 、指导项目监理机构开展监理工作
- B 、择优确定监理单位
- C 、确认监理单位履行合同
- D 、监督管理监理单位
- 9 【单选题】对建设单位而言,监理规划是()的依据。
- A 、指导项目监理机构开展监理工作
- B 、择优确定监理单位
- C 、确认监理单位履行合同
- D 、监督管理监理单位
- 10 【单选题】就监理单位内部而言,监理规划的作用主要体现在()。
- A 、作为监理主管部门对监理单位监督管理的依据
- B 、作为业主确认监理单位履行合同的依据
- C 、作为监理单位的重要存档资料
- D 、指导项目监理机构全面开展监理工作
- 在法律和当事人双方对合同形式、程序均没有特殊要求时,则合同成立的时间为( )日。
- 监理合同示范文本的标准条款规定,当发生( )情况时,监理人有权向委托人发出终止合同的通知。
- 《建设工程安全生产管理条例>规定,建设工程施工前,施工单位负责项目管理的技术人员应当对有关安全施工的技术要求向( )做出详细说明。
- 下列关于主动控制与被动控制关系的表述中,正确的是 ( )
- 下列施工单位报验的项目中,不使用《____报验申请表》报验的有()。
- 工程网络计划的工期优化是通过()。
- 设计阶段进度控制的主要任务是()
- 分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理?
亿题库—让考试变得更简单
已有600万用户下载
