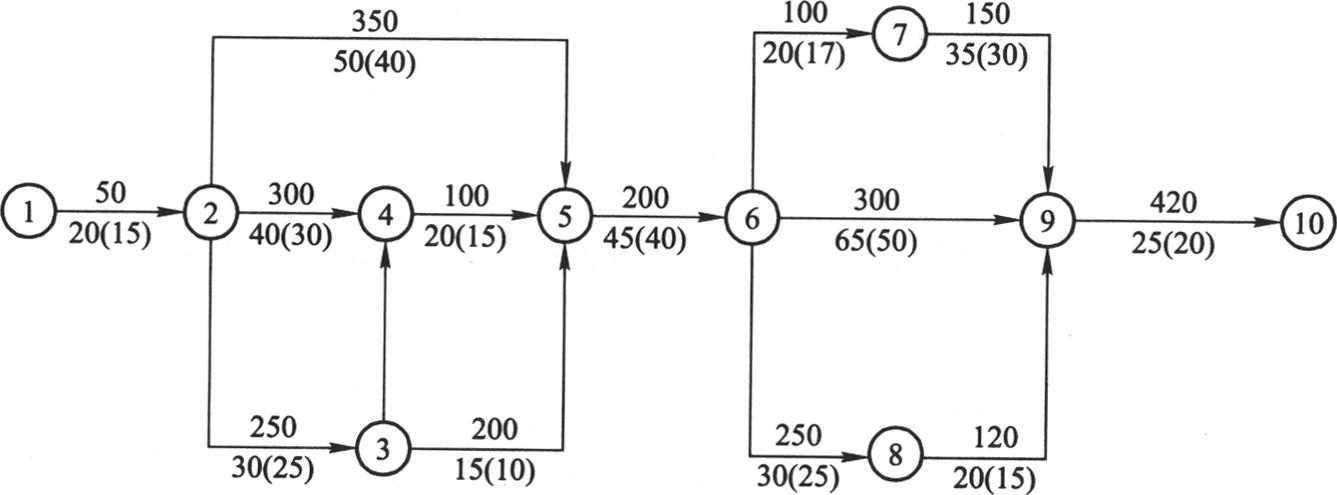

- 建造师案例题某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15天。
要在以后的时间进行赶工,使合同工期不拖期,问怎样赶工才能使增加的费用最少?

扫码下载亿题库
精准题库快速提分

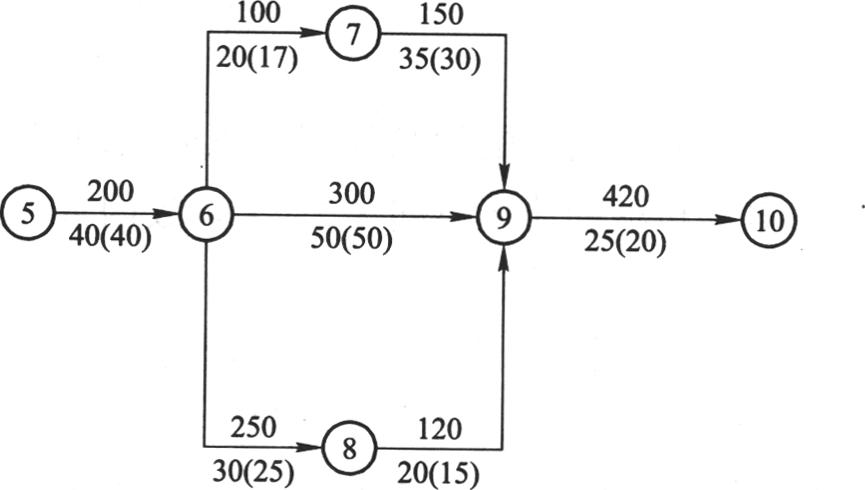

第一步:在⑤—⑥、⑥—⑨和⑨—⑩工作中挑选费用最小的工作,故应首先压缩工作⑤—⑥,利用其可压缩5d的潜力,增加费用5×200=1000元,至此工期压缩了5天。
第二步:删掉已压缩的工作,在⑥—⑨,⑨—⑩中选择费用最小的工作⑥—⑨压缩15天。
费用300元×15=4500元,累计增加费用1000+4500=5500元。
调整后的网络计划如下图。

- 1 【建造师案例题】某机场工程的网络计划见下图,图中箭线之下括号外的数字为正常持续时间;括号内的数字是最短时间;箭线之上是每天的费用。当工程进行到第95天进行检查时,节点⑤之前的工作全部完成,工程耽误了15天。
试述赶工的对象。
- 2 【多选题】单代号搭接网络图中箭线应画成( )。
- A 、水平直线
- B 、箭线
- C 、射线
- D 、折线
- E 、斜线
- 3 【单选题】16.某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 4 【单选题】某工程的时标网络计划如下图,下列工期延误事件中,属于共同延误的是( )。
- A 、工作 C 因发包人原因和工作 G 因承包人原因各延误 2 周
- B 、工作 D 因发包人原因和工作 F 因承包人原因各延误 2 周
- C 、工作 A 因发包人原因和工作 B 因承包人原因各延误 2 周
- D 、工作 E 因发包人原因和工作 F 因承包人原因各延误 2 周
- 5 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 6 【单选题】某工程双代号网络计划如下图,其计算工期是()天。
- A 、11
- B 、13
- C 、15
- D 、22
- 7 【单选题】某工程双代号网络计划如下图,其计算工期是()天。
- A 、11
- B 、13
- C 、15
- D 、22
- 8 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 9 【单选题】某工程双代号网络计划如下图,其计算工期是( )天。
- A 、11
- B 、13
- C 、15
- D 、22
- 10 【单选题】关于网络计划中箭线的说法,正确的是( )。
- A 、箭线在网络计划中只表示工作
- B 、箭线都要占用时间多数要消耗资源
- C 、箭线的长度表示工作的持续时间
- D 、箭线的水平投影方向不能从右往左
热门试题换一换
- 金属立式圆筒形钢制焊接储罐储存液态物料的压力条件有( )。
- 预应力筋采用应力控制方法张拉时,应以( )进行校核。
- 某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示。 求出前14周每项工作的BCWP及18周末的BCWP。
- 甲某因不能胜任工作,经公司高层研究决定,从2009年8月1日起解除与甲某的劳动合同。根据《劳动法》的规定,该公司最迟应于( )前,以书面形式通知甲某。
- 租赁公司购买一台设备用于出租,设备的价格为128万元,可以租赁6年,每年年末支付租金,折现率为10%,附加率为4%,租赁保证金和设备费的时间价值忽略不计,则按附加率法计算的年租金为()万元。
- 重力式码头干地填土的填料应分层压实,每层填土虚铺厚度,对机械夯实或辗压不宜大于( )。
- 球形罐焊后整体热处理测温点的布置,符合要求的有()。
- 以下关于路堤填筑方案的描述,正确的是( )。
- 下列沟通过程的诸要素中,处于主导地位的是( )。
- 关于项目经理的说法,正确的是( )。

亿题库—让考试变得更简单
已有600万用户下载
