- 建造师案例题

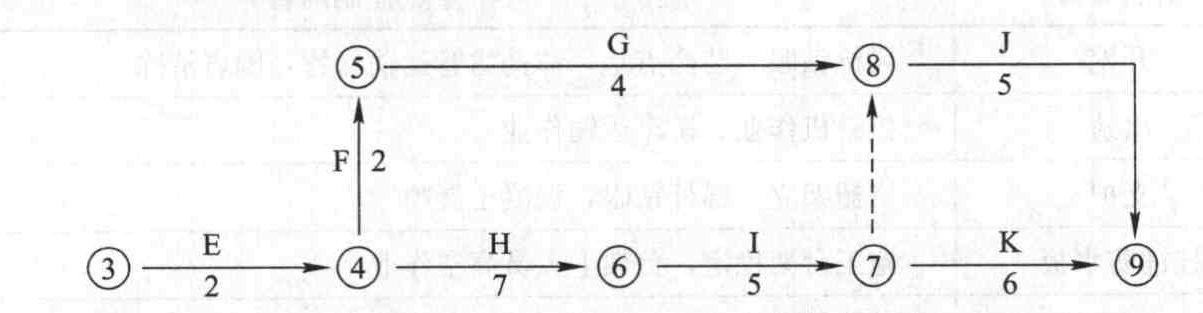

题干:某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。[006-001-012-000-9787112165889-image/006-001-012-000-9787112165889-003-040.jpg]当该计划执行至7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。由于E工作延误是承包人自身原因造成,故应采取工期一成本优化方式压缩后续关键工作持续时间保证目标工期。压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表。[006-001-012-000-9787112165889-image/006-001-012-000-9787112165889-003-041.jpg]
题目:在不改变各施工过程逻辑关系的前提下,采取工期一成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
扫码下载亿题库
精准题库快速提分
参考答案
进度计划调整(工期一成本优化):根据背景,按工期费用优化方法调整7个月后的进度计划。

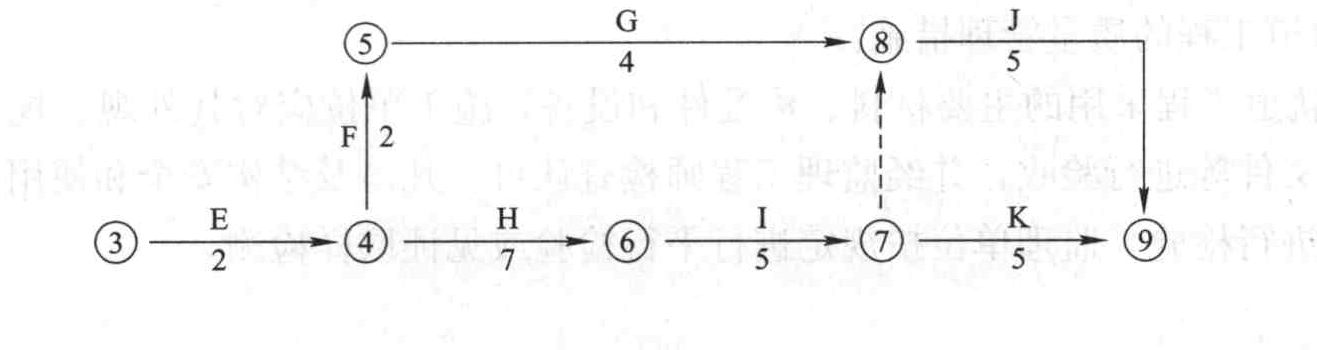

(1)执行7个月后的剩余网络计划如下图所示:
(2)确定缩短工作:
(3)确定缩短时间:
(4)直接费用增加值:
(5)绘出新的网络计划如下图所示:

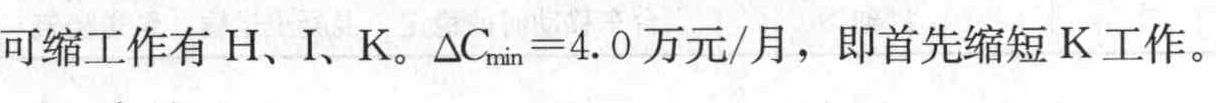

(6)第二次调整:可缩工作H、I、J+K。

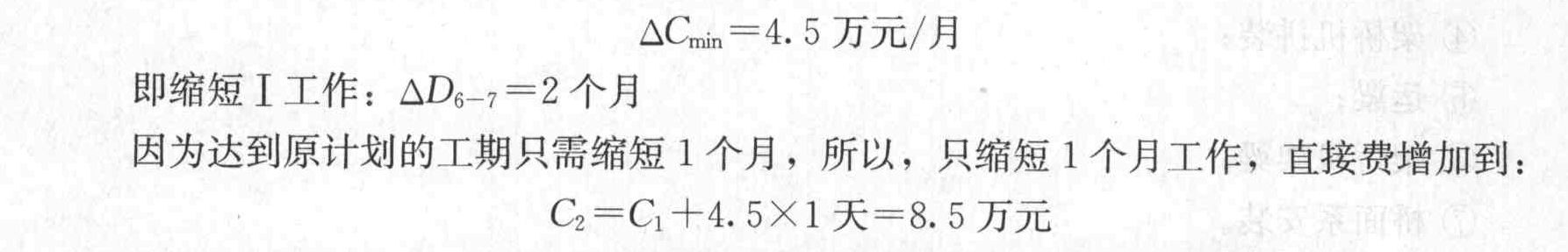

故得出:缩短I、K两项工作个1个月为最优调整方案,既可满足工期要求,又是所增费用最少,此时直接费增加8.5万元。
您可能感兴趣的试题
- 1 【建造师案例题】在不改变各施工过程逻辑关系的前提下,采取工期一成本优化,原进度计划的最优调整方案是什么?为什么?此时直接费用将增加多少万元?
- 2 【多选题】某分部工程中各项工作间逻辑关系见下表,相应的双代号网络计划如下图所示,图中的错误有( )。
- A 、有多个终点节点
- B 、有多个起点节点
- C 、工作代号重复
- D 、不符合给定逻辑关系
- E 、节点编号有误
- 3 【多选题】工作之间的逻辑关系包括()关系。
- A 、组织
- B 、指向
- C 、工艺
- D 、时距
- E 、制约
- 4 【单选题】某分部工程各工作之间的逻辑关系如下表所示。根据该逻辑关系表绘出的正确网络图是( )。
- A 、A图
- B 、B图
- C 、C图
- D 、D图
- 5 【单选题】某工作间逻辑关系如下图,则正确的是( )。
- A 、A、B 均完成后同时进行C、D
- B 、A、B均完成后进行D
- C 、A、B、C均完成后同时进行D、E
- D 、B、C完成后进行E
- 6 【多选题】某工程工作逻辑关系如下表,C工作的紧后工作有( )。
- A 、工作H
- B 、工作G
- C 、工作F
- D 、工作E
- E 、工作D
- 7 【单选题】某工作间逻辑关系如下图,则正确的是()。
- A 、A、B均完成后同时进行C、D
- B 、A、B均完成后进行D
- C 、A、B、C均完成后同时进行D、E
- D 、B、C完成后进行D
- 8 【建造师案例题】列出图2调整后有变化的逻辑关系(以工作节点表示):如:①-②或②一③,计算调整后的总工期,列出关键线路(以工作名称表示如:A-D)。
- 9 【单选题】某工作间逻辑关系如下图,则正确的是( )。
- A 、A、B均完成后同时进行C、D
- B 、A、B均完成后进行D
- C 、A、B、C均完成后同时进行D、E
- D 、B、C完成后进行D
- 10 【多选题】某工程工作逻辑关系如下表,C工作的紧后工作有( )。
- A 、工作H
- B 、工作G
- C 、工作F
- D 、工作E
- E 、工作D
热门试题换一换
- 建筑石膏具有的特性包括( )。
- ()是施工安全技术措施计划实施的重要保证。
- 半刚性基层包括( )。
- 各类用电人员上岗工作要求()。
- 进行消防设计的建筑工程竣工验收必须由()进行。
- 某安装装饰公司在去年产生一些费用,安装材料费40万元,人工费30万元,机械使用费3万元,为提供劳务而发生8万元,财产保险费2万元,借款利息5万元,根据《企业会计准则》规定,此公司发生的工程成本是( )。
- 施工单位编制项目管理任务分工表前,应完成的工作是( )。
- 根据《国务院关于取消第二批行政审批项目和改变一批行政审批项目管理方式的决定》(国发[2003]5号),取得建造师注册证书的人员是否担任工程项目施工管理,由( )决定。
- 事件二中,补充隧道主体结构与拆撑、换撑工艺流程中的②、④、⑧工序的名称。
- 某技术方案估计年总成本费用为8000万元,其中外购原材料、燃料及动力费为4500万元,折旧费为800万元,摊销费为200万元,修理费为500万元,利息支出为210万元。则该技术方案的年经营成本为( )万元。
亿题库—让考试变得更简单
已有600万用户下载
