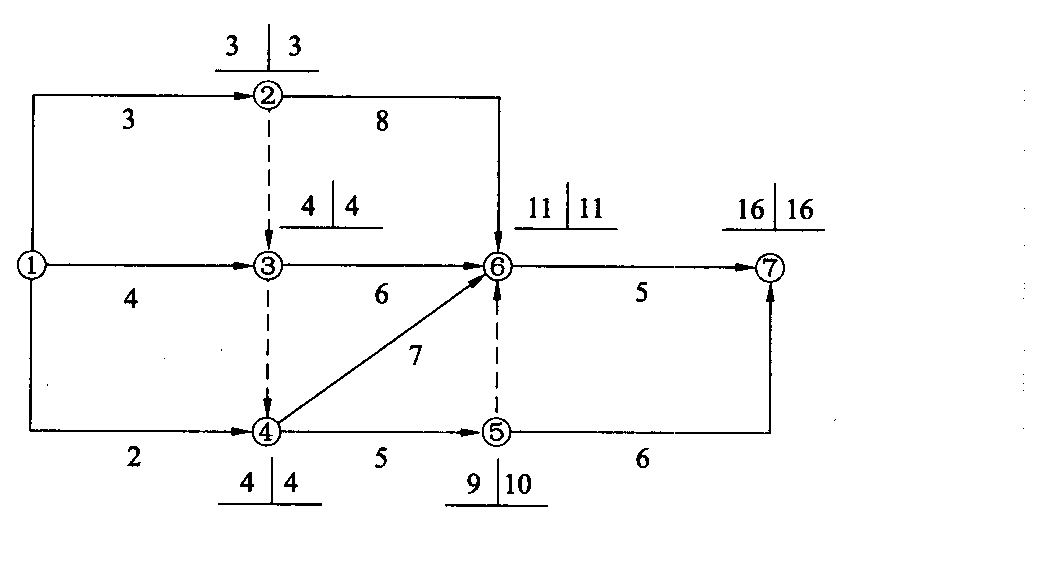

- 多选题某工程双代号网络计划如右图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
- A 、工作1-2和工作1-3均为关键工作
- B 、工作1-4的自由时差为2
- C 、工作2-6和工作3-6均为关键工作
- D 、工作4-5的总时差和自由时差相等
- E 、工作5-7的总时差为1

扫码下载亿题库
精准题库快速提分

【正确答案:A,B,E】
本题考核总时差和自由时差的计算。计划工期为16,总时差是TF=本工作最迟开始时间-本工作最早开始时间;自由时差=紧后工作的最早开始时间-本工作最早完成时间,关键工作是指总是差为零的工作。工作1-2、2-6、6-7均为关键工作。工作1-4的自由时差2,工作5-7的总时差为1。

- 1 【多选题】某工程双代号网络计划如右图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
- A 、工作1-2和工作1-3均为关键工作
- B 、工作1-4的自由时差为2
- C 、工作2-6和工作3-6均为关键工作
- D 、工作4-5的总时差和自由时差相等
- E 、工作5-7的总时差为1
- 2 【单选题】某工程双代号网络计划如图所示,其关键线路有( )条。
- A 、1
- B 、2
- C 、3
- D 、4
- 3 【单选题】某工程双代号网络计划如图所示(时间单位:天),则该计划的关键线路是()
- A 、①一②一③一④一⑤一⑥
- B 、①一②一③一④一⑥
- C 、①一③一④一⑥
- D 、①一③一⑤一⑥
- 4 【单选题】某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差( )。
- A 、均为2周
- B 、分别为2周和1周
- C 、均为3周
- D 、分别为3周和2周
- 5 【单选题】某工程双代号时标网络计划如下图所示,则该进度计划的关键线路是()。
- A 、①→②→⑤→⑦→⑧
- B 、①→②→④→⑦→⑧
- C 、①→②→⑤→⑧
- D 、①→③→⑥→⑦→⑧
- 6 【多选题】某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,下列说法中,正确的有()。
- A 、关键线路有2条
- B 、工作①→③与工作③→⑥的总时差相等
- C 、工作②→⑥的总时差与自由时差相等
- D 、工作③→⑥的总时差与自由时差不等
- E 、工作④→⑦与工作⑤→⑦的自由时差相等
- 7 【单选题】某工程双代号网络计划如下图所示,其中工作G的最早开始时间为()。
- A 、6
- B 、9
- C 、10
- D 、12
- 8 【多选题】某分部工程的单代号网络计划如图所示(时间单位:天),正确的有()。
- A 、有两条关键线路
- B 、计算工期为15
- C 、工作G的总时差和自由时差均为4
- D 、工作D和工作I的时间间隔为1
- E 、工作H的自由时差为2
- 9 【单选题】某工程双代号网络计划如图所示(时间单位:天),则该计划的关键线路是( )。
- A 、①→②→③→④→⑤→⑥
- B 、①→②→③→④→⑥
- C 、①→③→④→⑥
- D 、①→③→⑤→⑥
- 10 【多选题】某工程双代号网络计划如右图所示(时间单位:天),图中已标出各项工作的最早开始时间和最迟开始时间LS。该计划表明( )。
- A 、工作1-3的总时差和自由时差相等
- B 、工作2-6的总时差和自由时差相等
- C 、工作2-4和工作3-6均为关键工作
- D 、工作3-5的总时差和自由时差分别为2和0天
- E 、工作5-7的总时差和自由时差相等
热门试题换一换
- 高压喷射灌浆形成凝结体的形状与喷嘴移动方向和持续时间有密切关系,要形成柱状体则采用( )。
- 根据《消防法》的规定,消防产品的质量必须符合的标准有( )。
- 劳动争议仲裁委员会组成人员或者仲裁员有下列( )情形之一的,应当回避,当事人有权以口头或者书面方式申请回避。
- 甲施工企业与乙公司之间的债务发生的根据是( )。
- 《自动化仪表工程施工及验收规范》要求,设备由温度低于-5℃的环境移入保温库时,应在库内放置( )后再开箱。
- 某投标人在编制投标文件的时候出现了不同的意见,下列观点中正确的是( )。
- 施工成本控制的依据有()。
- 该网络计划的计划工期为多少天?
- 关于施工企业质量管理基本要求的说法,正确的有( )。
