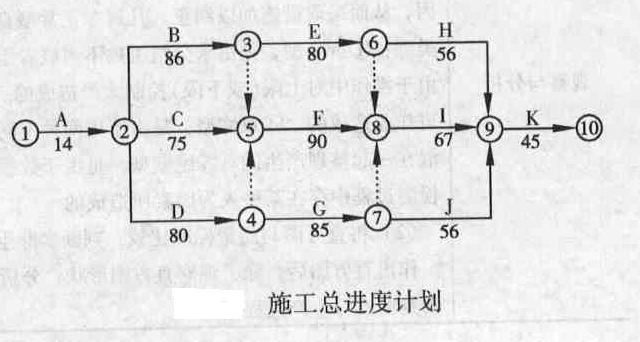

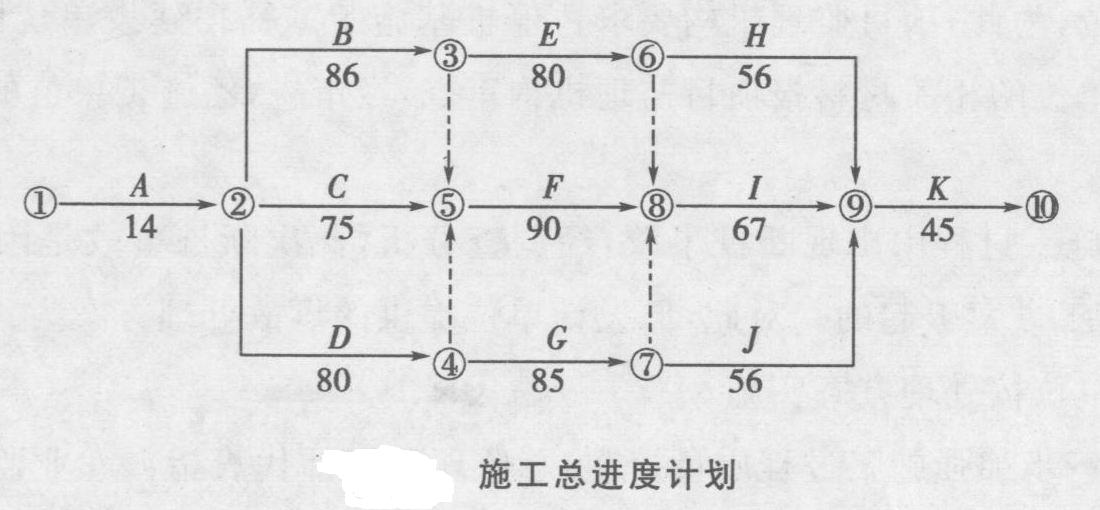

  • 简答题某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如图所示,各项工作均按最早开始时间安排,匀速进行。施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作未经监理人员验收的情况下,F工作已进行1天。针对图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。

扫码下载亿题库

精准题库快速提分

参考答案

该施工进度计划的工期为75天,关键工作为A、D、E、H、K。 C工作自由时差=(9+15+24—9—12)天=27天,总时差=(75—9—12—9—8)天=37天。D工作为关键工作,因此,自由时差为0,总时差为0。 F工作的自由时差=(26—9—8—9)天=0,总时差=(75—9—8—9—15—12)天=22天。
