- 简答题
题干:某施工单位编制的某工程网络图如图6-1所示。网络进度计划原始方案中各工作的持续时间和估计费用见表6-1。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-014-002.jpg]
题目:在图6-1上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。

扫码下载亿题库
精准题库快速提分

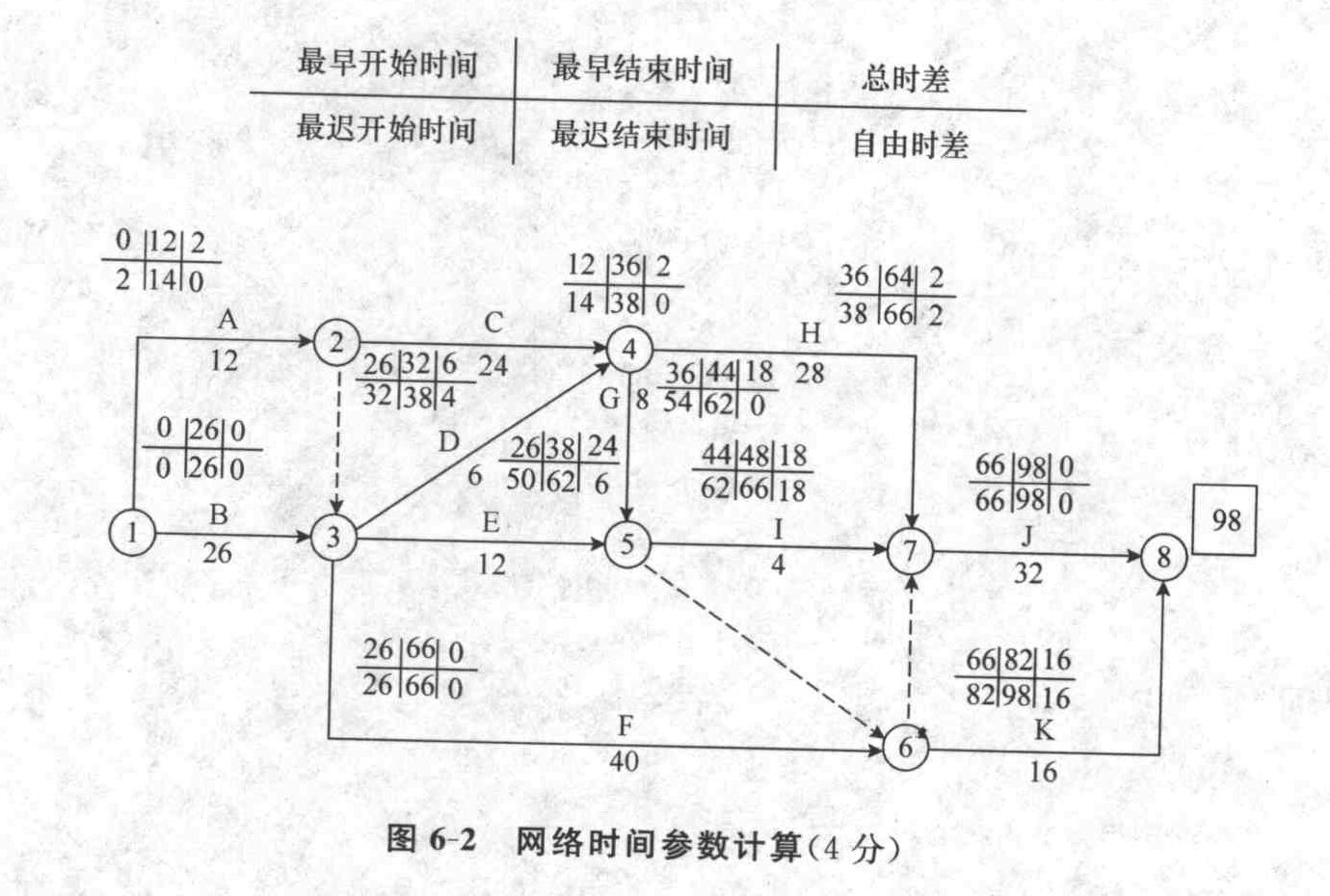

原始方案的关键线路和计算工期(如图6-2所示)。
关键线路:①→③→⑥→⑦→⑧。
(或关键工作为B、F、J;或在图6-2中直接标出)
计算工期:98d(或在图6-2中标出)。

- 1 【简答题】
按照图所示的网络进度计划,顺序完成B—E—K—I工作,施工机械在现场的闲置时间为多少天?
- 2 【简答题】
取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?
- 3 【简答题】计算网络计划总工期,并写出网络计划中的关键工作。
- 4 【简答题】请绘出调整后的网络进度计划图。
- 5 【案例分析题】指出图6-1所示施工总进度计划的关键线路和总工期。
- 6 【简答题】图6-1所示的进度计划能否满足合同工期的要求?为什么?该计划中除A、K工作外,还有哪些工作为关键工作?网络计划中关键工作的总时差和自由时差分别为多少天?
- 7 【简答题】按图5-1所示的网络进度计划,按顺序完成B→E→K→I工作,施工机械在现场的闲置时间为多少天?
- 8 【简答题】取消K工作后,网络进度计划应如何调整?调整后的总工期为多少天?
- 9 【案例分析题】在图5-17上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。
- 10 【案例分析题】请画出调整后的网络进度计划图。
热门试题换一换
- 为了保证建设工程的实施能够有足够的时间、空间、人力、财力和物力来保证计划的可行性,首先应在充分考虑( )等因素的前提下制订计划。
- 按照施工合同示范文本规定,当发包人供应材料设备时, ( )
- 工程监理企业采用事前、事中和事后控制相结合的方式,可以有效地( )。
- 合同的无效、变更、解除、终止,不影响()的效力。
- 根据《建设工程安全生产管理条例》的规定,下列关于建设单位安全责任的表述,错误的是()。
- 根据《建设工程设计合同(示范文本)》,合同有效期是()。
- 某工程施工过程中,监理工程师要求承包单位在工程施工之前根据施工过程质量控制的要求提交质量控制点明细表并实施质量控制,这是()的原则要求。

亿题库—让考试变得更简单
已有600万用户下载
