- 建造师案例题某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如下图所示。
设备布置和设计要求是: (1)-2.600层I区安装冷却塔及其水池。 (2) -6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵。 (3) -11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组。 (4)动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施。 (5)每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40 t),吊运至设备所在平面层,经水平拖运才能就位。 问题 1.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序?理由是什么?用任意一层(-2.600层除外)为例作设备就位流程图。 2.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?说明理由。 3.动力中心安装前要做起重吊装作业的专项安全技术交底,交底内容哪些与土建工程有关?说明理由。 4.动力中心的设备就位作业计划宜用什么形式表示?其有什么优点? 5.简要说明动力中心设备单机试运转需具备的基本条件。

扫码下载亿题库
精准题库快速提分

1.根据建筑物设备布置和要求应这样合理安排设备就位的顺序:①先安装-11.800层的设备、后安装-6.800层的设备;每层先安装远离吊装孔的设备;最终安装靠近吊装孔的设备;-2.600层冷却塔安装可做作业平衡调剂用。理由是使-6.800层吊装孔早日封闭,以利该层设备方便水平拖运,先远后近可避免发生因通道狭窄而使后装设备无法逾越现象。②-6.800层的流程:换热器→供热锅炉→各类水泵;或-11.800层的流程:离心冷水机组→变配电设备→柴油发电机组。
2.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安装以施工用电供电的照明工程、通风排气工程、集水坑排水工程。照明工程可节约临时用电设施、通风排气工程有利作业人员身体健康,集水坑排水工程有利于作业安全。
3.有汽车吊站位的地面承载力试验、大型设备拖运路经楼面承载力核算、墙体上拖运用预埋描点的强度计算。因为汽车吊站在经大开挖回填后的路面上;楼面或锚点的使用必须经设计单位书面认定。
4.动力中心的设备就位作业计划宜采用横道图形式表示,其优点是简单直观、编制方便、便于对比检查。
5.动力中心设备单机试运转需具备的基本条件:变配电室首先受电并能供电、接通外部给水管路、连接排水总管、用油设备的贮油罐进油、输油管路连通经检查均合格便具备单机试运转的条件。

- 1 【单选题】某机电安装工程公司承担了某机械厂的电力安装任务。该项目地理位置在郊区,地处偏僻,虽用电申请已受理,但距电网引入的路线施工和通道尚需一段时日,而工程又急需开工,总承包单位通常是用自备电源(如柴油发电机组等)先行解决用电问题。此时,总承包单位要告知供电部门并征得其同意,同时要妥善采取安全技术措施,防止自备电源误入市政电网。如果仅为申请施工临时用电,那么,施工临时用电结束或施工用电转入建设项目电力设施供电时,总承包单位应及时向供电部门办理终止用电手续。在临时用电施工组织设计的编制中,临时用电设备在5台及其以上或设备总容量在 ( )及其以上者,均应编制临时用电施工组织设计。
- A 、30kW
- B 、40kW
- C 、50kW
- D 、60kW
- 2 【单选题】某机电安装工程公司承担了某机械厂的电力安装任务。该项目地理位置在郊区,地处偏僻,虽用电申请已受理,但距电网引入的路线施工和通道尚需一段时日,而工程又急需开工,总承包单位通常是用自备电源(如柴油发电机组等)先行解决用电问题。此时,总承包单位要告知供电部门并征得其同意,同时要妥善采取安全技术措施,防止自备电源误入市政电网。如果仅为申请施工临时用电,那么,施工临时用电结束或施工用电转入建设项目电力设施供电时,总承包单位应及时向供电部门办理终止用电手续。在临时用电的检查验收时,临时用电工程必须由( )施工。
- A 、电工
- B 、技术人员
- C 、当地供电部门
- D 、持证电工
- 3 【单选题】某机电安装工程公司承担了某机械厂的电力安装任务。该项目地理位置在郊区,地处偏僻,虽用电申请已受理,但距电网引入的路线施工和通道尚需一段时日,而工程又急需开工,总承包单位通常是用自备电源(如柴油发电机组等)先行解决用电问题。此时,总承包单位要告知供电部门并征得其同意,同时要妥善采取安全技术措施,防止自备电源误入市政电网。如果仅为申请施工临时用电,那么,施工临时用电结束或施工用电转入建设项目电力设施供电时,总承包单位应及时向供电部门办理终止用电手续。在临时用电的检查验收时,临时用电工程应定期检查,基层公司应( )检查一次。
- A 、每季
- B 、每月
- C 、每周
- D 、每天
- 4 【单选题】某机电安装工程公司承担了某机械厂的电力安装任务。该项目地理位置在郊区,地处偏僻,虽用电申请已受理,但距电网引入的路线施工和通道尚需一段时日,而工程又急需开工,总承包单位通常是用自备电源(如柴油发电机组等)先行解决用电问题。此时,总承包单位要告知供电部门并征得其同意,同时要妥善采取安全技术措施,防止自备电源误入市政电网。如果仅为申请施工临时用电,那么,施工临时用电结束或施工用电转入建设项目电力设施供电时,总承包单位应及时向供电部门办理终止用电手续。电力消费有( ),在消费过程中一旦发生安全事故,会影响整个电网安全。
- A 、安全性
- B 、泄露性
- C 、特殊性
- D 、多变性
- 5 【建造师案例题】某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5月至11月。该工程施工难度较大的是6条栈桥吊装,总重500多吨,分布在8~30 m标高的不同区域内。项目经理部制定吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部吊车、全部桅杆、吊车桅杆混合或一侧用汽车吊、另一侧利用塔楼钢架架设工具(简称吊车塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析。
汽车吊试吊时出现倾斜,经分析汽车吊使用偏离了特性曲线参数要求,随即作了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。 问题 1.根据技术经济分析表,运用综合评价法选定最优的吊装方案。 2.根据背景资料,指出栈桥吊装应编制哪些针对性的安全技术措施? 3.针对汽车吊试吊中出现的倾斜事件,根据汽车吊特性曲线,应如何进行调整? 4.指出导向滑轮出现故障可能的原因。 5.栈桥吊装应在什么时间进行技术交底?由谁向谁交底?交底内容有哪些?
- 6 【建造师案例题】某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图。
设备布置和设计要求是: ①-2.600层I区安装冷却塔及其水池; ②-6.800层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵; ③-11.800层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组; ④动力中心设有通风排气和照明系统,在-11.800层地面下有集水坑,各层吊装孔在设备吊装结束后加盖,达到楼面强度,并做防渗漏措施; ⑤每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车吊(40 t),吊运至设备所在平面层,经水平拖运才能就位。 问题 1.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序?理由是什么?用任意一层(-2.600层除外)为例做设备就位流程图。 2.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?并说明理由。 3.动力中心安装前要做起重吊装作业的专项安全技术交底,交底内容哪些与土建工程有关?并说明理由。 4.动力中心的设备就位作业计划宜用什么形式表示?其有什么优点? 5.简要说明动力中心设备单机试运转需具备的基本条件。
- 7 【建造师案例题】某机电安装施工单位在沿海城市承建一座植物油厂,施工时间在5~11月。该工程施工难度较大的是六栈桥吊装,总重500多吨,分布在8~30m标高的不同区域内。项目经理部制订吊装方案时,针对现场具体情况,结合本单位起重吊装经验,提出了采用全部起重机、全部桅杆、起重机桅杆混合或一侧用汽车起重机、另一侧利用塔楼钢架架设工具(简称起重机塔架法)等吊装方法。为确保安全、工期和降低成本,从操作难度、吊装成本、客观条件、吊装效率、安全程度等评价因素进行技术经济分析,见表3-1。
汽车式起重机试吊时出现倾斜,经分析汽车式起重机使用偏离了特性曲线参数要求,随即进行了处理。在正式吊装过程中,有一个从其他施工现场调来的导向滑轮,由于本身故障卡死不转,立即采取紧急处理并予以更换。 问题 1.根据技术经济分析表,运用综合评价法选定最优的吊装方案。 2.根据背景资料,指出栈桥吊装应编制哪些针对性的安全技术措施。 3.针对汽车式起重机试吊中出现倾斜事件,根据汽车式起重机特性曲线,应如何进行调整? 4.指出导向滑轮出现故障可能的原因。 5.栈桥吊装应在什么时间进行技术交底?由谁向谁交底?交底内容有哪些?

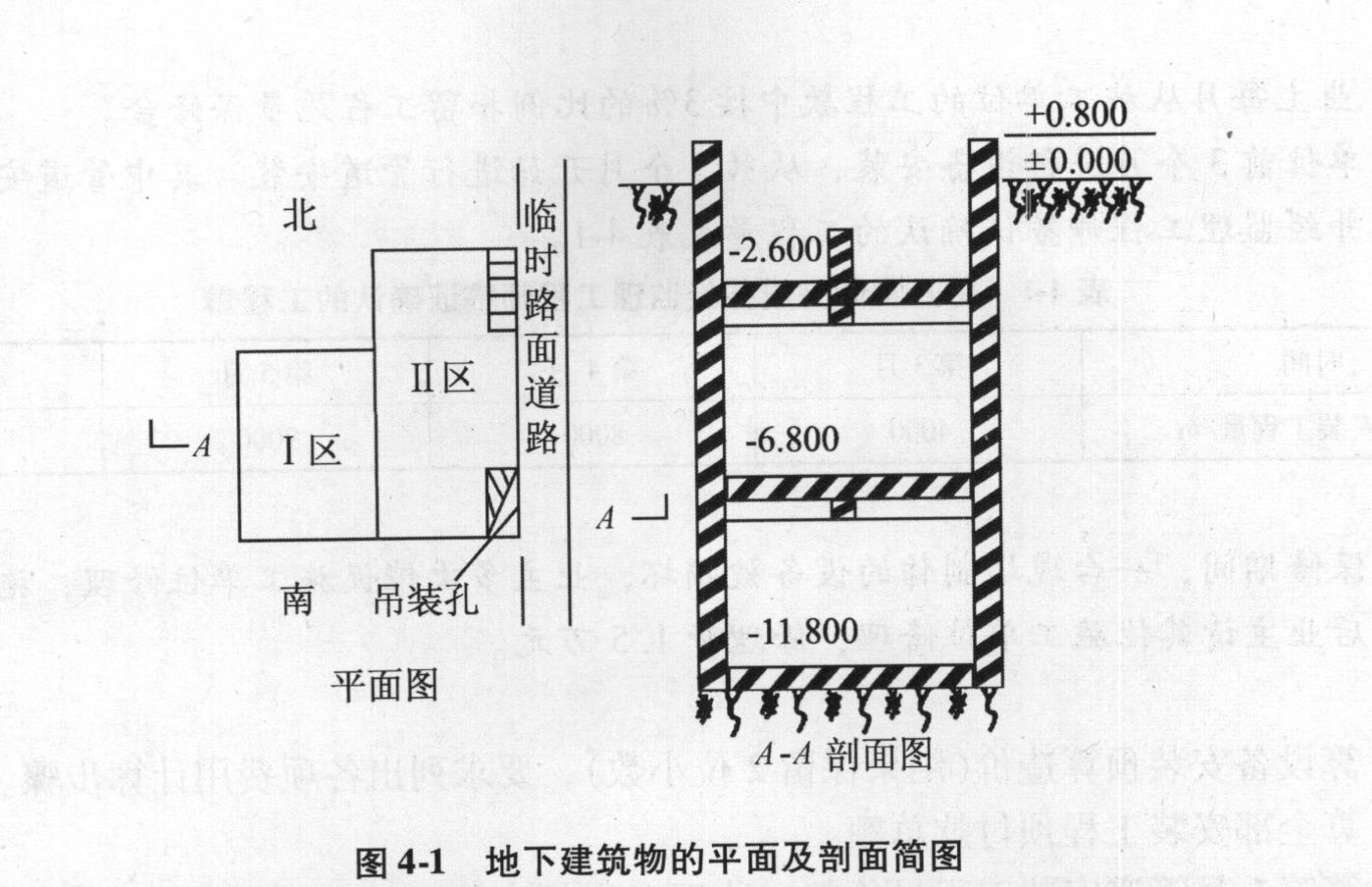

- 8 【建造师案例题】某机电安装施工单位承建一地下动力中心安装工程,建筑物为现浇钢筋混凝土结构,并已施工完成。预埋的照明电线管和其他预埋工作经检查无遗漏。地下建筑物的平面及剖面简图如图4-1所示。
设备布置和设计要求如下:①-2.600m层I区安装冷却塔及其水池;②-6.800m层I区安装燃油供热锅炉、Ⅱ区北侧安装换热器,南侧安装各类水泵;③-11.800m层I区为变配电所、Ⅱ区北侧安装离心冷水机组,南侧安装柴油发电机组;④动力中心设有通风排气和照明系统。在-11.800m层地面下有集水坑。各层吊装孔在设备吊装结束后加盖,达到楼面强度,并进行防渗漏处理;⑤每种设备均有多台,设备布置紧凑,周界通道有限。安装开工时,工程设备均已到达现场仓库。所有工程设备均需用站位于吊装孔边临时道路的汽车式起重机(40t),吊运至设备所在平面层,经水平拖运才能就位。 问题 1.根据建筑物设备布置和要求应怎样合理安排设备就位的顺序?理由是什么?用任意一层(-2.600m层除外)为例作设备就位流程图。 2.为充分利用资源、降低成本、改善作业环境,动力中心开工时,可先安排哪些工程施工?说明理由。 3.动力中心安装前要进行起重吊装作业的专项安全技术交底,交底内容哪些与土建工程有关?说明理由。 4.动力中心的设备就位作业计划宜用什么形式表示?其优点是什么? 5.简要说明动力中心设备单机试运转需具备的基本条件。
- 9 【建造师案例题】机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?
- 10 【单选题】施工单位升降机安装后,不属于安装单位义务的是()。
- A 、编制拆、装方案
- B 、出具自检合格证明
- C 、办理验收手续并签字
- D 、定期检测
- 在桥梁上部结构逐孔施工中,( )适用于多跨长桥,桥梁跨径可达50 m,适用一套设备可多次移动周转使用。
- 通车后,该桥台最易出现哪种病害?
- 某生产矿井进行矿井生产水平的延深工作,采用新建一个井筒到延深水平的方案,新建井筒在矿井工业广场西部边界,距离原井筒120m,工程前期的施工准备及工程的施工均由施工单位进行。在工程的实施过程中,发生下列几个问题:(1)施工单位圈定了新建井筒的工作范围,修建了围墙,搭建了临时施工设施,临时炸药库布置在工作场地内远离井口的地方,锅炉房位于临时生活区的上风方,设备检修利用该矿井的机修车间进行。但业主安检部门对此安排不预审批。(2)施工单位提出要进行井筒检查钻的施工,业主以该矿井已有井筒检查钻(原井筒)资料,延深部分有矿井地质资料为由,不同意进行。实际井筒施工中发现基岩部分有一断层,岩石破碎、涌水量很大,只能进行工作面预注浆,造成工期延误2个月,费用增加85万元。(3)工程完工进行验收时,井筒未发现集中出水点,但总涌水量为12立方米/h,业主要求注浆处理,施工单位仅进行了基岩短注浆,工期2个月,费用35万元,最终涌水量为3立方米/h。工程结算时,施工单位以原地质资料存在问题进行索赔,施工单位不预批准。关于井筒检查钻的施工,业主和施工单位各应如何对待?
- 起重机滑接线安装的一般工序中,滑接线连接架设前一工序是( )。
- 承包人应在接到开工通知后28d内,向监理人提交承包人在施工场地的管理机构以及人员安排的报告,其内容应包括( )。
- 只能约束竖向和水平向运动的支座是()。
- 事件二中施工单位的索赔是否成立?说明理由。
- 施工图预算可采用( )编制。
- 如果你作为项目经理,应如何处理上述问题?
