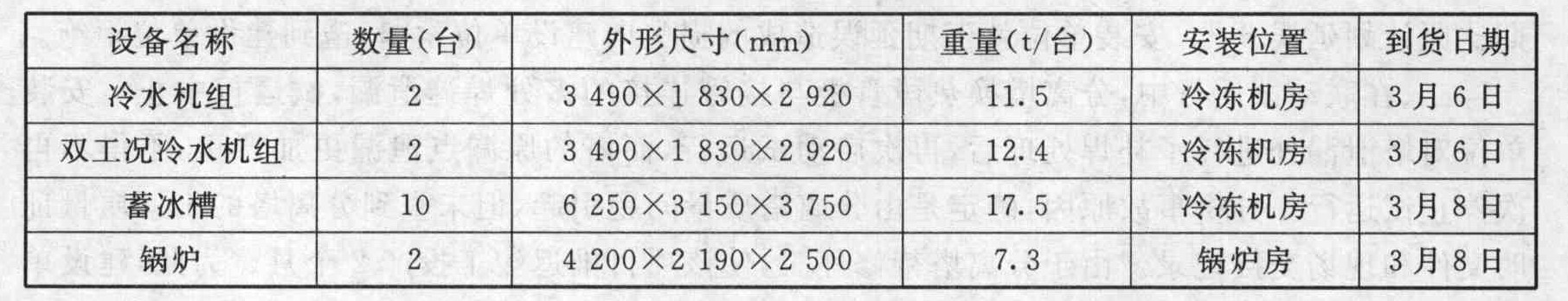

题干:某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(一7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见表1)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9000×4000)mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊人,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表2)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
题目:表 设备一览表表 吊装进度计划
在设备的试吊中,应关注哪几个重要步骤?

扫码下载亿题库
精准题库快速提分

在设备的试吊中,应关注的几个重要步骤:吊起设备的高度、停留时间、检查部位、是否合格的判断标准、调整的方法和要求等。

- 1 【建造师案例题】
指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
- 2 【建造师案例题】表 设备一览表
表 吊装进度计划
设备吊装工程中应配置哪些主要的施工作业人员?
- 3 【建造师案例题】表 设备一览表
表 吊装进度计划
起重机的站立位置的地基应如何处理?
- 4 【建造师案例题】表 设备一览表
表 吊装进度计划
指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
- 5 【建造师案例题】指出进度计划中设备吊装顺序的不合理之处,说明理由并纠正。
- 6 【建造师案例题】指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。
- 7 【建造师案例题】按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
- 8 【建造师案例题】按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
- 9 【建造师案例题】指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。
- 10 【建造师案例题】按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
热门试题换一换
- 某混凝土工程直接工程费为100万元,以直接费为基础计算建筑安装工程费。其中措施费为直接工程费的5%,间接费费率为8%,利润率为4%,综合税率为3.41%。则该工程的建筑安装工程含税造价为( )万元。
- 关于胸墙的表述中,说法正确的是( )。
- 下列选项中,属于总进度纲要主要内容的有()。
- 在正常情况下,当混凝土强度等级小于或等于C20时,纵向钢筋混凝土保护层厚度为()mm。
- 锅炉钢架安装验收合格后,锅炉组件吊装原则是(),先中心再逐渐向炉前、炉后进行。
- 某开发公司与某建筑公司在签订施工合同时,对工程钢材的市场价格风险约定为“施工期间如发生政府发布的市场参考价上升15%以上或下降5%以下的情况,其超过部分由双方协商调整。”这一合同约定明显损害了建筑公司的权益。该约定违反了合同法原则中的( )。
- 如果该施工单位营业执照允许经营范围无销售石材业务,则该买卖合同为()合同。
- 在资料整理检查时,发现的1)和2)问题应如何处理?
- 申请人在人民法院采取保全措施后()日内不依法提起诉讼或者申请仲裁的,人民法院应当解除保全。
