    题干:某项工程项目分解后,根据工作间的逻辑关系绘制的双代号网络计划如图所示。工程实施到第12天末进行检查时各工作进展如下:ABC三项工作已经完成,D与G工作分别已完成5天的工作量,E工作完成了4天的工作量。
    题目: 按计划的最早进度,DEG三项工作是否已推迟?推迟的时间是否影响计划工期?

扫码下载亿题库

精准题库快速提分

参考答案

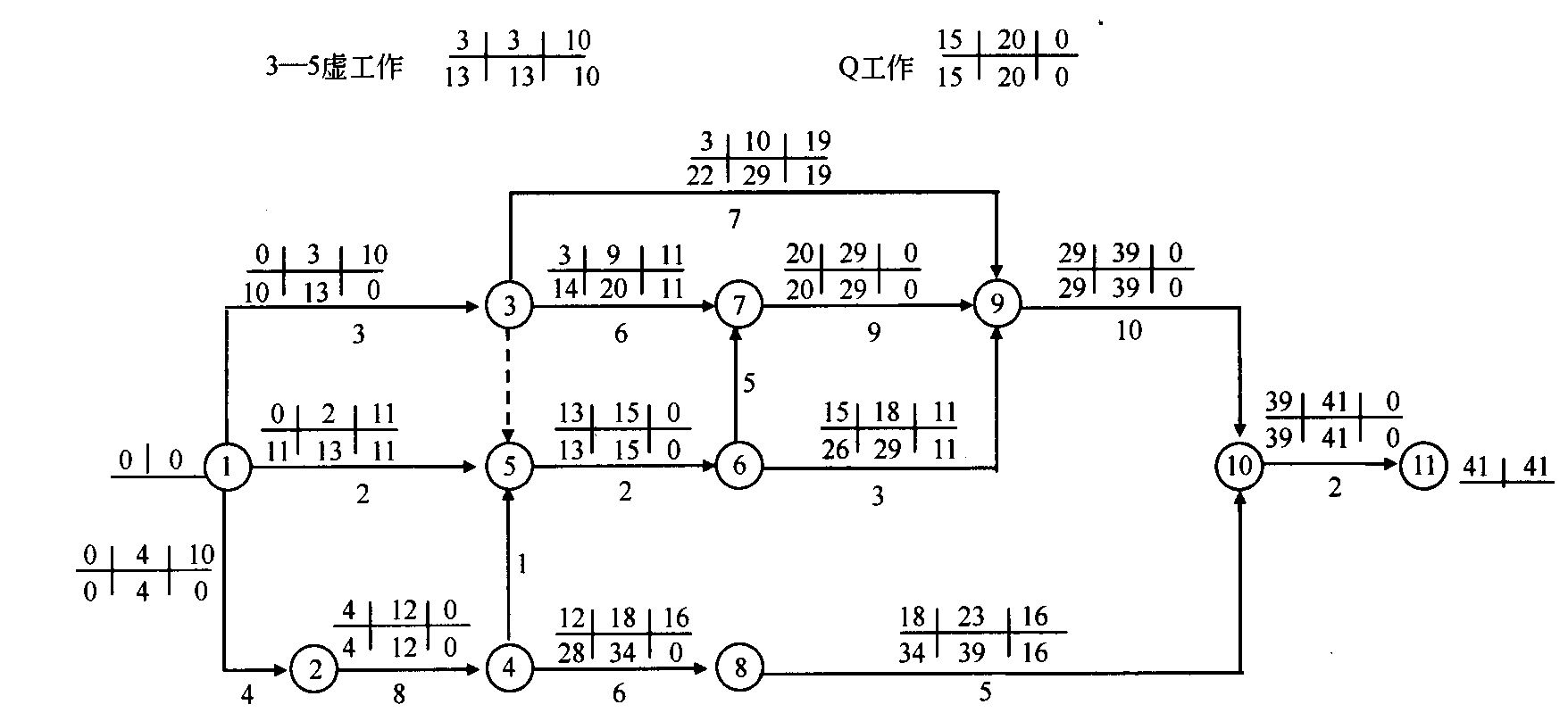

实际工作分析:D工作滞后3天,预计完成时间为第15天。因属于关键工作,导致总工期推迟3天。E工作滞后3天,预计完成时间为第15天。因有总时差19天,对总工期不产生影响。G工作滞后1天,预计完成时间为第13天。因有总时差11天,对总工期不产生影响。由于图中位置所限,将Q和3-5工作置于图外:
