  • 建造师案例题
    题干:某工程包括三个结构形式与建造规模完全一样的单体建筑(简称A、B、C),由五个施工过程组成,分别为:Ⅰ-土方开挖、Ⅱ-基础施工、Ⅲ-地上结构、Ⅳ-二次砌筑、Ⅴ-装饰装修;五个施工过程的流水节拍分别为2周、4周、6周、4周、2周。为了赶工期,经设计允许,地上结构施工完毕前,提前2周插入二次砌筑作业。施工过程中发生如下事件:事件一:填充墙砌筑施工时,采用混凝土小型空心砌块砌筑,施工单位要求砌体灰缝的宽度控制在6-10mm,水平灰缝的饱满度,按净面积计算不低于70%,砖柱采用包心砌法,监理工程师巡视认为施工单位做法存在不妥,下发监理通知单。事件二:为了赶工期,地上结构施工中总包单位在未对搭设的脚手架进行验收的情况下,即进行了加载。施工过程中,脚手架部分倒塌,造成2名施工人员重伤,直接经济损失50万元的安全事故。
    题目:列式计算本工程的总工期,并画出横道图。
  • A 、null

扫码下载亿题库

精准题库快速提分

参考答案

【正确答案:null】

根据题干中的数据,采用“累加数列错位相减取大差法”计算流水步距。

①各施工过程流水节拍的累加数列:
施工过程I:2 4 6
施工过程II:4 8 12
施工过程III:6 12 18
施工过程IV:4 8 12
施工过程V:2 4 6
②错位相减,取最大值得流水步距:
KI,II 2 4 6
- 4 8 12
            2 0 -2 -12
所以KI,II =2
KII,III 4 8 12
- 6 12 18
               4 2 0 -18
所以KII,III =4
同理KIII,IV=10, KIV,V =8

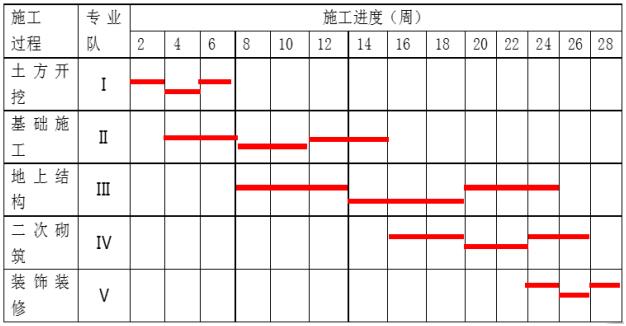

③总工期:T=ΣK+Σtn+ΣG=(2+4+10+8)+(2+2+2)-2=28
