    题干:某工程施工合同工期为213d,施工单位拟订的施工双代号网络进度计划如图6-1所示,图中箭线下方数据为工作持续时间(单位:d)。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-011-005.jpg]在A工作完成时,由于设计变更,项目业主提出了增加L、N两项工作的要求。L工作在D工作之后开始,在H工作开始之前结束;N工作在F工作之后开始,在J工作开始之前结束,施工单位对L、N两项工作持续时间的估计值见表6-1。[006-008-004-000-9787560966823-image/006-008-004-000-9787560966823-011-006.jpg]
    题目:绘制该工程增加L、N工作后的双代号网络进度计划,确定新的计算工期和关键线路(按L、N工作的持续时间期望值确定其持续时间)。

扫码下载亿题库

精准题库快速提分

参考答案

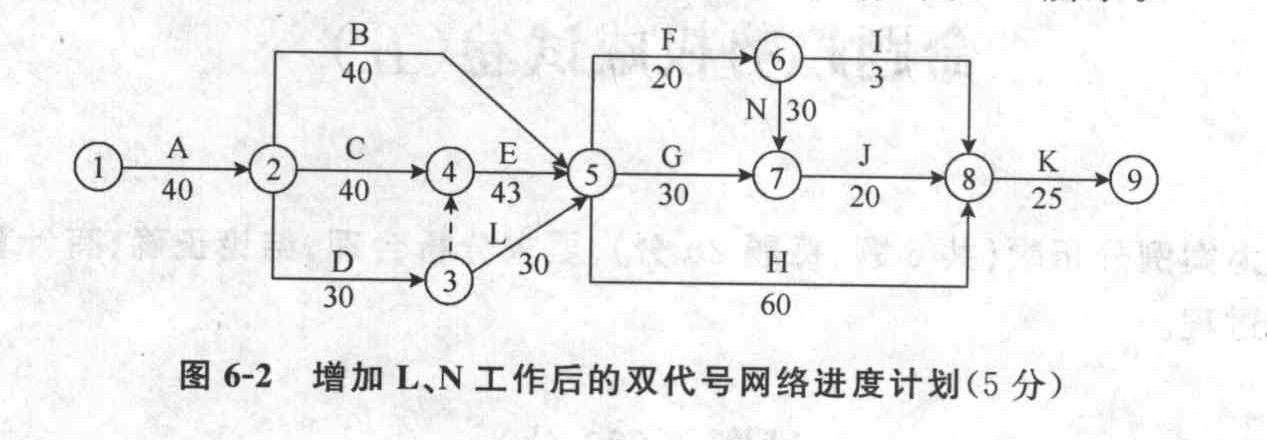

绘制该工程增加L、N工作后的双代号网络进度计划如图6-2所示。
新的计算工期为218d。
关键线路为A→C→E→F→N→J→K。
