题干:某化工厂内新建办公试验楼集中空调通风系统安装工程,如图3-11所示。有关条件如下:1.该工程分部分项工程量清单项目的统一编码见表3-35。[9787518204212-image/9787518204212-003-036.jpg]2.该工程部分分部分项工程项目的工料机单价见表3-36。[9787518204212-image/9787518204212-003-037.jpg]3.管理费、利润分别按人工费的55%、45%计。
题目:假设矩形风管500×300的工程量为40m时,依据《建设工程工程量清单计价规范》的规定,计算矩形风管500×300的工程量清单综合单价,将相关数据内容填入表3-39中,并在表3-39下面列式计算所列项目的工程量或耗用量。(计算结果均保留2位小数)
扫码下载亿题库
精准题库快速提分
参考答案

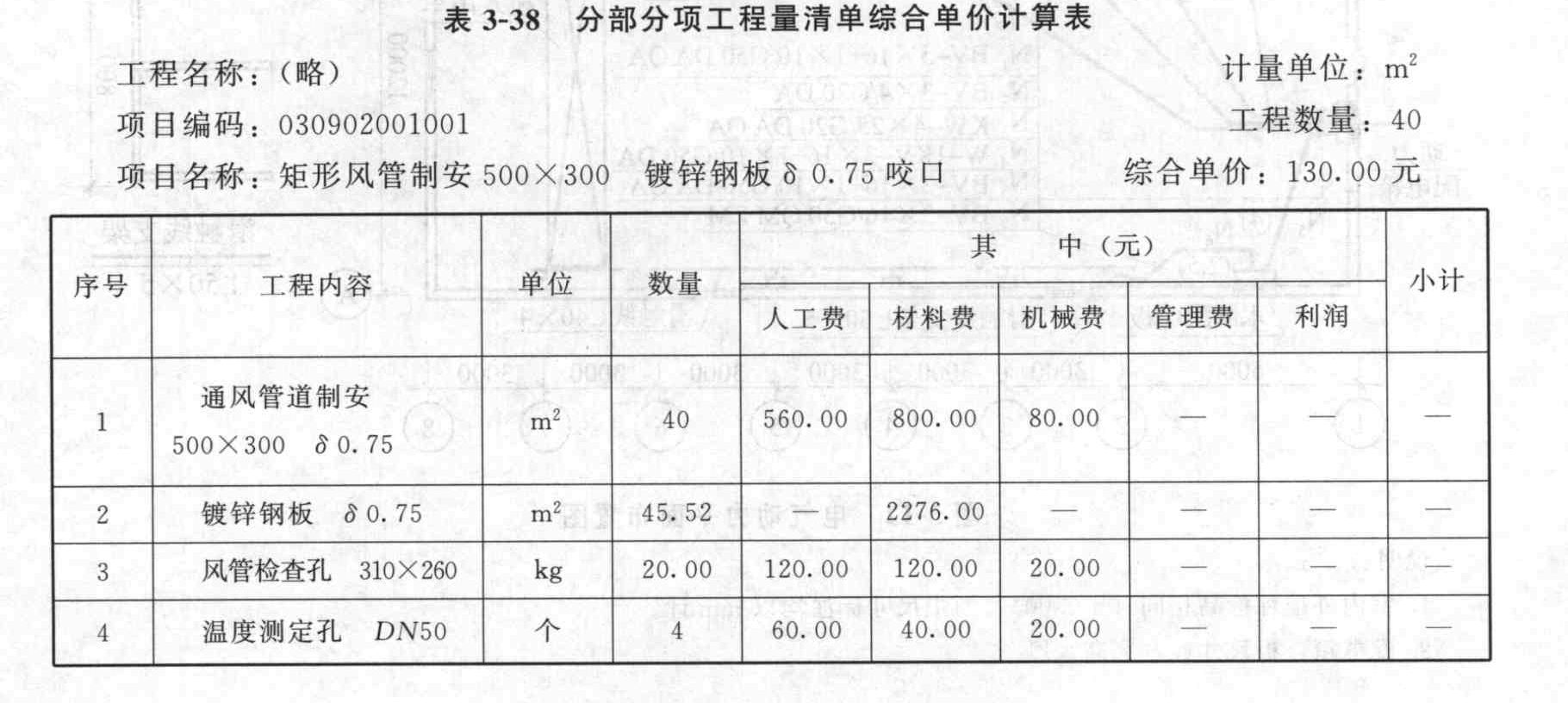

(1)该项风管镀锌钢板耗用量的计算式:
40÷10×11.38=45.52(平方米)
(2)该项风管检查孔工程量的计算式:
5×4=20(kg)

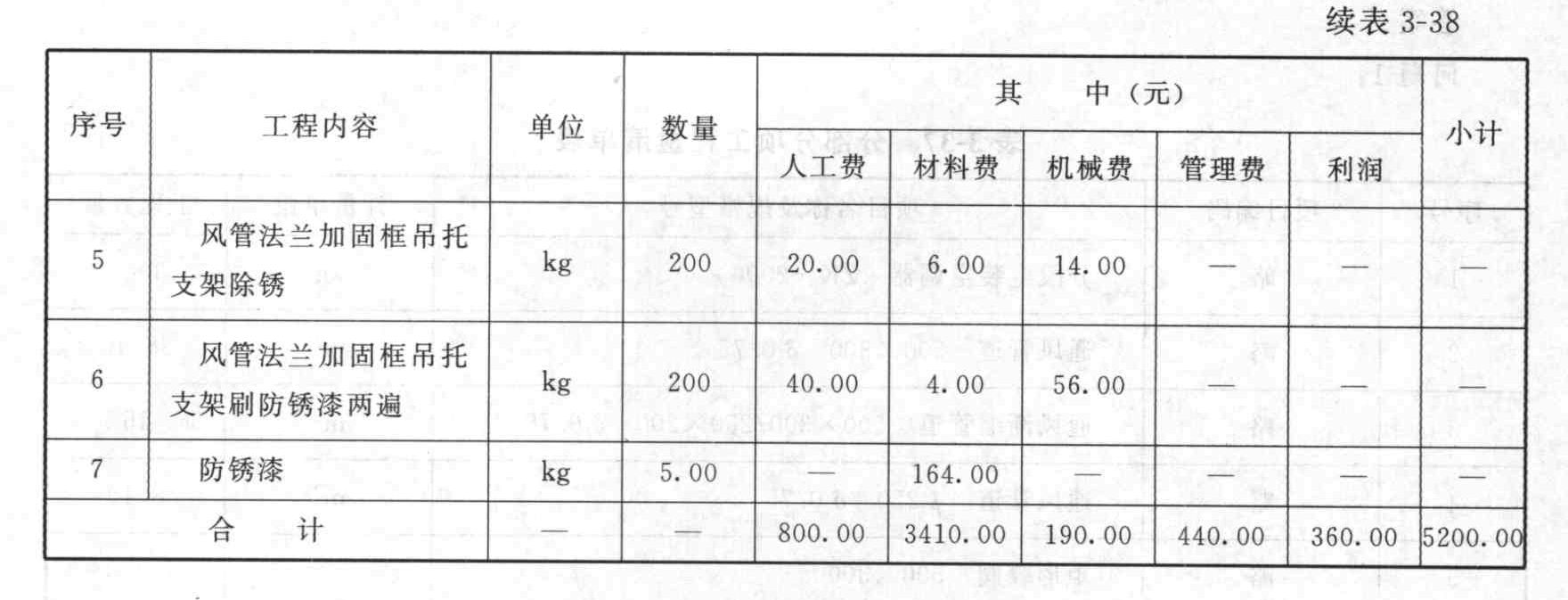

(3)该项风管法兰、加固框、吊托支架刷油工程量的计算式:
40÷10×(52÷1.04)=4×50=200(kg)
(4)该项风管法兰、加固框、吊托支架刷油时,防锈漆耗用量的计算式:
200÷100×2.5=5(kg)
您可能感兴趣的试题
- 1 【造价师案例题】假设E、F两个分项工程实际完成的工程量分别为u1、u2(立方米),则当什么情况下,承包商将发生亏损?
- 2 【造价师案例题】假设镀锌钢管φ15暗配的清单工程量为50 m,其余条件不变,依据上述相关定额计算分析镀锌钢管φ15暗配项目的综合单价,并填入“工程量清单综合单价分析表”中。(金额保留两位小数,其余保留3位小数)
- 3 【造价师案例题】假设矩形风管500mm×300mm的工程量为40平方米时,依据《建设工程工程量清单计价规范》的规定,计算矩形风管500mm×300mm的工程量清单综合单价,将相关数据内容填入表中,并在表下面列式计算所列项目的工程量或耗用量(此处表略)。
- 4 【单选题】矩形梁的箍筋在计算其工程量时,箍筋的根数为( )。
- A 、箍筋根数=箍筋分布长度/箍筋间距-1
- B 、箍筋根数=梁跨度/箍筋间距-1
- C 、箍筋根数=梁跨度/箍筋间距+1
- D 、箍筋根数=箍筋分布长度/箍筋间距+1
- 5 【多选题】矩形风管采用无法兰连接时,其连接形式有( )。
- A 、承插连接
- B 、插条连接
- C 、交咬口连接
- D 、薄钢材法兰弹簧夹连接
- 6 【单选题】通风空调系统管安装时,矩形风管无法兰连接可采用的连接方式为()。
- A 、立咬口连接
- B 、芯管连接
- C 、抱箍连接
- D 、承插连接
- 7 【多选题】矩形风管采用无法兰连接时,其连接形式有()。
- A 、承插连接
- B 、插条连接
- C 、立咬口连接
- D 、薄钢材法兰弹簧夹连接
- 8 【简答题】假设镀锌钢管φ15暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管φ15暗配项目的综合单价,并填入“工程量清单综合单价分析表”中。
- 9 【单选题】矩形梁的箍筋在计算其工程量时,箍筋的根数为()。
- A 、箍筋根数=箍筋分布长度/箍筋间距-1
- B 、箍筋根数=梁跨度/箍筋间距-1
- C 、箍筋根数=梁跨度/箍筋间距+1
- D 、箍筋根数=箍筋分布长度/箍筋间距+1
- 10 【造价师案例题】假设镀锌钢管φ15暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管φ15暗配项目的综合单价,并填入表2-6-12“工程量清单综合单价分析表”中。 (金额保留两位小数,其余保留三位小数) 说明: 1.照明配电箱AZM由本层总配电箱引来,配电箱为嵌入式安装。 2.管路均为镀锌钢管φ15沿墙、楼板暗配,顶管敷设标高4.50m,管内穿绝缘导线ZRBV-5002.5平方毫米。 3.配管水平长度见括号内数字,单位为m。
热门试题换一换
- 本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。 Ⅱ.工业管道安装工程 某氧气加压站工艺管道系统如图所示。 计算相关费用时按下列规定: (1)该工程部分分部分项工程量清单项目的工料单价如表所示。 (2)无缝钢管Ф133×6的每10m工程量耗用9.41m管材,其单价为100元/m;管道刷油每10平方米耗用3.0kg油漆,其单价为10元/kg。 (3)管理费、利润分别按人工费85%、60%计。(计算结果均保留两位小数) 编列工程量清单。依据《建设工程工程量清单计价规范》(GB 50500-2008)编列出管道(项目编码030602002)及管道支架(项目编码030615001)的分部分项工程量清单,并填入表分部分项工程量清单中。
- 本案例分三个专业:I土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程。Ⅱ.管道安装工程(1)某总承包施工企业根据某安装工程的招标文件和施工方案决定按以下数据及要求进行投标报价如下。安装工程,按设计文件计算出各分部分项工程工料机费用合计为6000万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计100万元,根据建设部建办[2005]89号《建筑工程安全防护、文明施工措施费用及使用管理规定》中“投标方安全防护、文明施工措施的报价,不得低于依据工程所在地工程造价管理机构测定费率计算所需费用总额的90%”的规定,业主要求按90%计;其他措施费项目清单费用按150万元计。施工管理费、利润分别按人工费的60%、40%计。按业主要求,总承包企业将占工程总量20%的部分专业工程发包给某专业承包企业,总承包服务费按分包专业工程各分部分项工程人工费合计的15%计取,规费按82万元计,税金按税率3.50%计。(2)其中某生产装置中部分工艺管道系统如图3-17所示。注:①本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以m计,其他均以mm计;②管道均采用20#碳钢无缝钢管,弯头采用成品压制弯头,三通为现场挖眼连接。管道系统的焊接均为氩电联焊;③所有法兰为碳钢对焊法兰;阀门型号为止回阀为H41H-25、截止阀为J4IH-25,采用对焊法兰连接;④管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗率为6%;⑤管道系统安装就位后,对Ф76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤;管道焊缝采用X光射线探伤,片子规格为80mm×150mm,焊口按36个计;⑥管道安装完毕后,均进行水压试验和空气吹扫。管道、管道支架除锈后,均刷防锈漆、调和漆各两遍。管道系统各分部分项工程量清单项目的统一编码如表所示。按照《建设工程工程量清单计价规范》和建标[2003]206号文《建筑安装工程费用项目组成》的规定,计算出总承包企业对该单项工程的(含分包专业工程)投标的报价。将各项费用的计算结果填入表“单项工程费用汇总表”中(此处表略),其计算过程写在表“单项工程费用汇总表”的下面。(计算结果均保留整数)
- 目前在中、低压两级燃气输送系统中,常用的压缩设备除罗茨式鼓风机外,还可选用()。
- 有关对螺纹法兰的叙述中,说法不正确的是()。
- 适用于管壁厚度为20~60mm的高压钢管焊接的坡口形式是()。
- 下列属于分部分项工程量清单的组成部分的有( )。
- 在期中支付价款的调整中,列入本周期应扣减金额中的有( )。
- 该工程签约时的合同价款是多少万元?
亿题库—让考试变得更简单
已有600万用户下载
