2019年造价工程师《案例分析》模拟试题
帮考网校2019-11-13 12:18
2019年造价工程师《案例分析》模拟试题

2019年造价工程师《案例分析》考试共6题,分为造价师案例题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!

1、某工程项目基础工程如下图,已知土壤类别为三类土,混凝土为现场搅拌,其强度等级基础垫层为CIO,带形基础为C20,砖基础为M5水泥砂浆砌筑,砖为MV15机砖,防潮层为1:3水泥砂浆抹面2cm厚,弃土运距为500m,基础回填土为夯填,土方挖、运计算均按天然密实土。按照《建标(2003) 206号文件》,关于印发《建筑安装工程费用项目组成》的通知,计算各分部分项工程的综合单价,填入下表中(按以直接费为取费基数计算)。假定间接费的费率为10%,利润率为4.5%,税率为3.41%(不考虑措施费)。【造价师案例题】

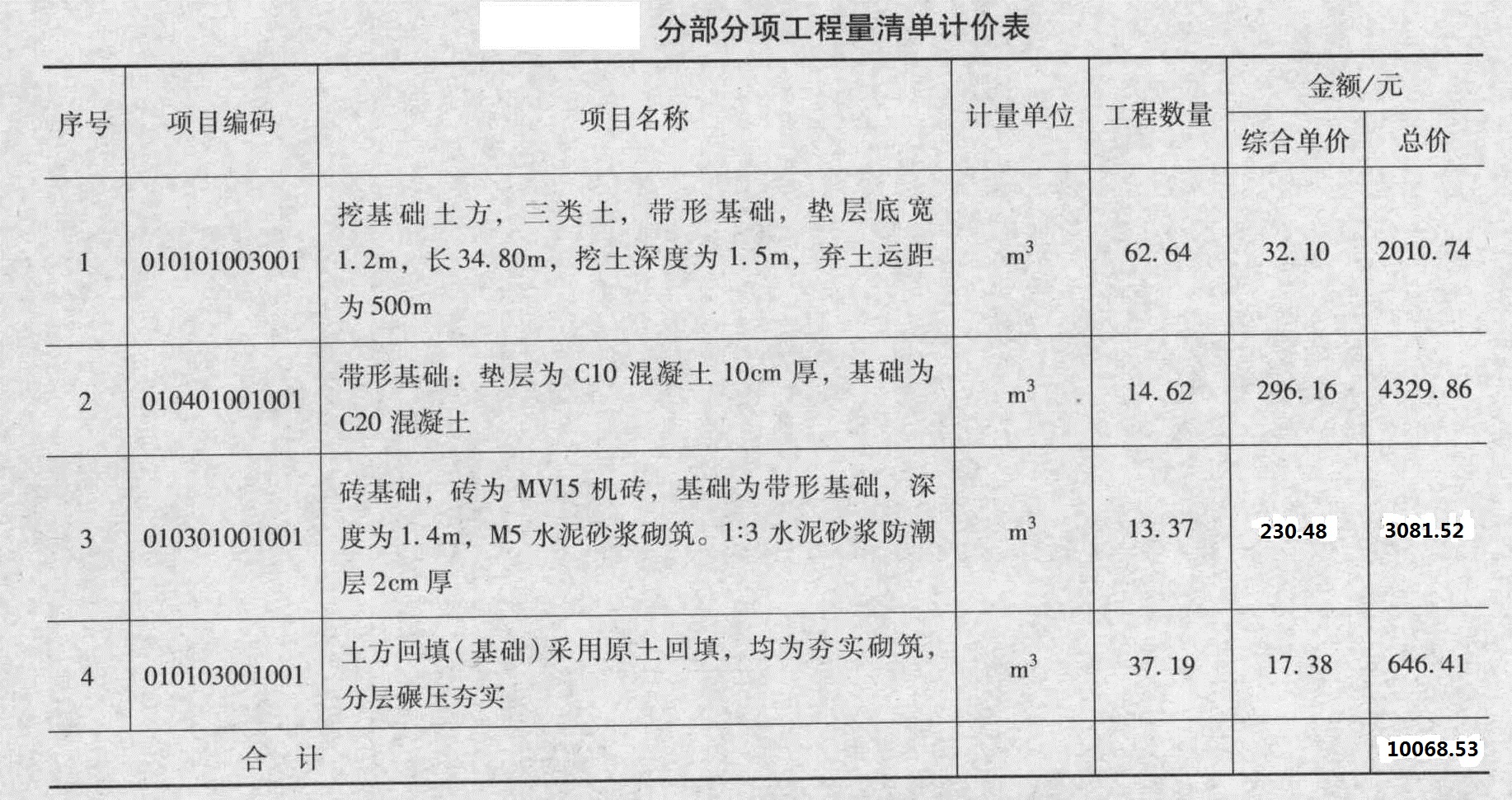

答案解析:填制完的分部分项工程的综合单价如表所示。

2、环宇公司投标时基础工程的报价各为多少?【造价师案例题】

答案解析:直接工程费①=4000.00(万元);措施费②=①×12%=4000×12%=480.00(万元);直接费③=①+②=4000+480=4480.00(万元);间接费④=③×10%=4480×10%=448.00(万元);利润⑤=(③+④)×8%=(4480+448)×8%=394.24(万元);税金⑥=(③+④+⑤)×3.5%=(4480+448+394.24)×3.5%=186.28(万元);投标报价⑦=③+④+⑤+⑥=4480+448+394.24+186.28=5508.52(万元)。

3、在招标投标过程中有何不妥之处?说明理由。【造价师案例题】

答案解析:招标投标过程中的不妥之处和理由如下。(1)不妥之处.开标时,由招标人检查投标文件的密封情况。理由.《招标投标法》规定,开标时,由投标人或者其推选的代表检查投标文件的密封情况,也可以由招标人委托的公证机构检查并公证。(2)不妥之处.评标委员会由招标人确定。理由.一般招标项目的评标委员会采取随机抽取方式。该项目属一般招标项目。(3)不妥之处.评标委员会的组成不妥。理由.根据《招标投标法》规定,评标委员会由招标人的代表和有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术经济等方面的专家不得少于成员总数的2/3。

4、乙方能否就上述每项事件向甲方提出工期索赔和费用索赔?请说明理由。【造价师案例题】

答案解析:乙方能否就每项事件向甲方提出工期索赔和费用索赔的判断和理由。(1)事件1:可向甲方提出费用索赔和工期索赔。因为造成A、B工作延误是甲方原因造成的。可索赔A、B两项工作的窝工费及关键工作A的工期延误,B工作为非关键工作未受到影响不予工期索赔。(2)事件2:不可以向甲方提出费用和工期索赔。因为D项工作的工期延误及人工窝工费用是由于施工单位原因造成的,属施工单位责任。(3)事件3:可向甲方提出费用索赔。因为乙方费用的增加是由甲方设计变更造成的,但因为E工作是非关键工作,不可向甲方提出工期索赔。(4)事件4:可向甲方提出费用和工期索赔。因为乙方F、H工作费用的增加及H关键工作工期的延长都是甲方原因造成的。

5、该施工单位报价中的综合费率为多少?【造价师案例题】

答案解析:该施工单位报价中的综合费率为:1.10×1.08×1.05-1(2分)=0.247 4=24.74% (2分)[或:现场管理费率=1×10%=10%(1分)企业管理费率=(1+10%)×8%=8.8%(1分)利润率=(1+10%+8.8%)×5%=5.94% (1分)合计=10%+8.8%+5.94%=24.74%(1分)

6、某综合楼防雷接地系统平面图如图所示。说明,1.图示标高以室外地坪为±0.00计算。不考虑墙厚,也不考虑引下线与避雷网、引下线与断接卡子的连接耗量。2.避雷网均采用-25×4镀锌扁钢,(C)-(D)/③-④部分标高为24 m,其余部分标高均为21 m。3.引下线利用建筑物柱内主筋引下,每一处引下线均需焊接2根主筋,每一引下线高地坪1.8 m处设一断接卡子。4.户外接地母线均采用-40×4镀锌扁钢,埋深0.7 m。5.接地板采用L50×50×5镀锌角钢制作,L=2.5 m。6.接地电阻要求小于10Ω。7.图中标高单位以m计,其余均为mm。某综合楼防雷接地平面图表中数据为计算该防雷接地工程的相关费用:管理费和利润分别按人工费的55%和45%计算。分部分项工程量清单的统一编码(表)依据上述相关费用数据计算避雷装置项目的工程量清单综合单价,并分别填入表“分部分项工程量清单综合单价计算表”和表“分部分项工程量清单计价表”中的第6-7项。(计算结果均保留两位小数)注:1.有主材的,安装费和主材分两行填入。2.计算结果保留两位小数。【造价师案例题】

答案解析:分部分项工程量清单综合单价计算结果见表。

7、某企业拟建一条生产线,设计使用同规模标准化设计资料。类似工程的工程费用造价
指标见表1-7,类似工程造价指标中主要材料价格表见表1-8。拟建工程当地现行市场价
格信息价格及指数见表1-9。[2007年真题]

(计算结果均保留两位小数)
【问题】
拟建工程与类似工程在外部建设条件有以下不同之处:(1)拟建工程生产所需黏土原料按外购考虑,不自建黏土矿山;(2)拟建工程石灰石矿采用2.5km皮带长廊输送,类似工程采用具有同样输送能力的1.5km皮带长廊。根据上述资料及内容分别计算调整类似工程造价指标中的建筑工程费、设备购置费和安装工程费。【造价师案例题】

答案解析:(1)类似工程建筑工程费调整:方法一:不建黏土矿减去建筑工程费用125.00万元:运矿皮带长廊加长1.0km增加的建筑工程费用为:类似工程石灰石矿皮带长廊的建筑工程费×增加的长度/类似工程长廊的长度=430.00×1.0/1.5=286.67(万元);类似工程建筑工程费调整为:类似工程的建筑工程费一建黏土矿的建筑工程费+运矿皮带长廊增加的建筑工程费=19896.00-125.00+286.67=20057.67(万元)。方法二:拟建工程的石灰石矿皮带长廊的建筑工程费=类似工程石灰石矿皮带长廊的建筑工程费×拟建工程皮带长廊的长度/类似工程长廊的长度=430.00×2.5/1.5=716.67(万元);类似工程建筑工程费调整为:类似工程的建筑工程费一建黏土矿的建筑工程费一类似工程皮带长廊建筑工程费+拟建工程皮带长廊建筑工程费=19896.00-125.00-430+716.67=20057.67(万元)。(2)类似工程设备购置费调整:方法一:不建黏土矿减没备购置费380.00万元。运矿皮带长廊加长1.0km,增加的设备购置费用为:类似工程石灰石矿皮带长廊的设备购置费×增加的长度/类似工程长廊的长度=460.00×1.011.5=306.67(万元);类似工程设备购置费调整为:类似工程的设备购置费一建黏土矿的设备购置费+运矿皮带长廊增加的设备购置费=22210.00-380.00+306.67=22136.67(万元)。方法二:拟建工程的石灰石矿皮带长廊的设备购置费=类似工程石灰石矿皮带长廊的设备购置费×拟建工程皮带长廊的长度/类似工程长廊的长度=460.00×2.5/1.5=766.67(万元);类似工程设备购置费调整为:类似工程的设备购置费一建黏土矿的设备购置费一类似工程皮带长廊设备购置费+拟建工程皮带长廊设备购置费=22210.00-380.00-460.00+766.67=22136.67(万元)。(3)类似工程安装工程费调整:方法一:不建黏土矿减安装工程费12.00万元。运矿皮带长廊加长1.0km增加的费用为:类似工程石灰石矿皮带长廊的安装工程费×增加的长度/类似工程长廊的长度=152.00×1.011.5=101.33(万元);类似工程安装工程费调整为:类似工程的安装工程费一建黏土矿的安装工程费+运矿皮带长廊增加的安装工程费=6456.00-12.00+101.33=6545.33(万元)。方法二:拟建工程的石灰石矿皮带长廊的安装工程费=类似工程石灰石矿皮带长廊的安装工程费×拟建工程皮带长廊的长度/类似工程长廊的长度=152×2.5/1.5=253.33(万元);类似工程安装工程费调整为:类似工程的安装工程费一建黏土矿的安装工程费一类似工程皮带长廊安装工程费+拟建工程皮带长廊安装工程费=6456.00-12.00-152.00+253.33=6545.33(万元)。

8、该工程质量保证金是多少万元?【造价师案例题】

答案解析:该工程质量保证金为:合同价款×工程质量保证金所占比例=168.85×3%=5.07(万元)。

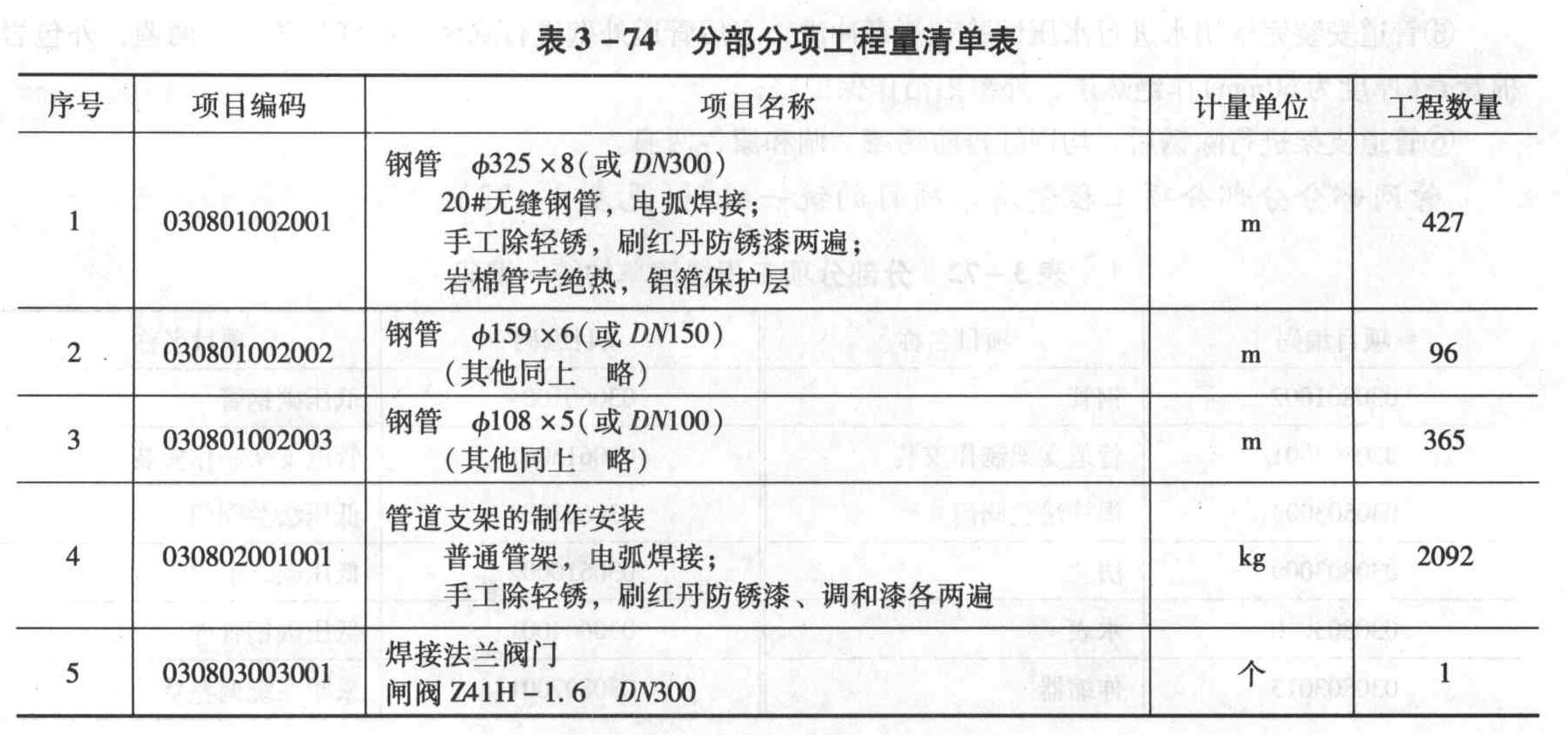

9、写出各项管道和管道支架制作安装清单项目工程量的计算过程。根据《建设工程工程量清单计价规范》的有关规定,编制如表3-72所示管网系统的分部分项工程量清单项目,将结果填入“分部分项工程量清单表”第2、3、4、5栏内。【简答题】

答案解析:(1)分部分项清单项目工程量的具体计算如下:①管道DN300工程量的计算式为:(940-520)+2×3.5=427m;②管道DN150工程量的计算式为:(400-305)+1=96m;③管道DN100工程量的计算式为:(528-305+2×2.5)+(528-400-1)+(940-935)×2=365m;④管道支架制作安装工程量的计算式为:(427÷7×16)+(96÷6×15)+(365÷5×12)=2092kg。(2)编制分部分项工程量清单表,如表3-74所示。

10、基坑开挖过程中出现的事件1至事件4如何处理?分别列式写出计算过程。【造价师案例题】

答案解析:事件1:属于承包方责任,不能进行索赔。
事件2:地质条件变化造成,属甲方责任,可以索赔工期5天(5.15至5.19)
索赔费用=[15×60×(1+20%+8%)+5×60×0.6]×(1+3.5%)×(1+3.41%)+(5×450)×(1+3.5%)×(1+3.41%)=3833.79(元)
事件3:设计变更属甲方责任,可索赔工期2天[900÷(4500÷10)=2(天)]。
索赔费用=[60×5×(1+20%+8%)+450]×2×(1+3.5%)×(1+3.41%)=1 785.25(元)
事件4:属于不可抗力原因造成,可索赔工期3天,索赔现场清理修复费用1万元。
综上所述,事件1至事件4发生,可向甲方索赔工期10天,索赔费用=3833.79+1785.25+10000=15619.04(元)

声明:本文内容由互联网用户自发贡献自行上传,本网站不拥有所有权,未作人工编辑处理,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:service@bkw.cn 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
测一测是否符合报考条件
免费测试,不要错过机会
提交
互动交流

微信扫码关注公众号

获取更多考试热门资料

温馨提示

信息提交成功,稍后帮考专业顾问免费为您解答,请保持电话畅通!

我知道了~!
温馨提示

信息提交成功,稍后帮考专业顾问给您发送资料,请保持电话畅通!

我知道了~!

提示

信息提交成功,稍后班主任联系您发送资料,请保持电话畅通!
