2019年一级建造师《项目管理》考试共100题,分为单选题和多选题。小编为您整理精选模拟习题10道,附答案解析,供您考前自测提升!

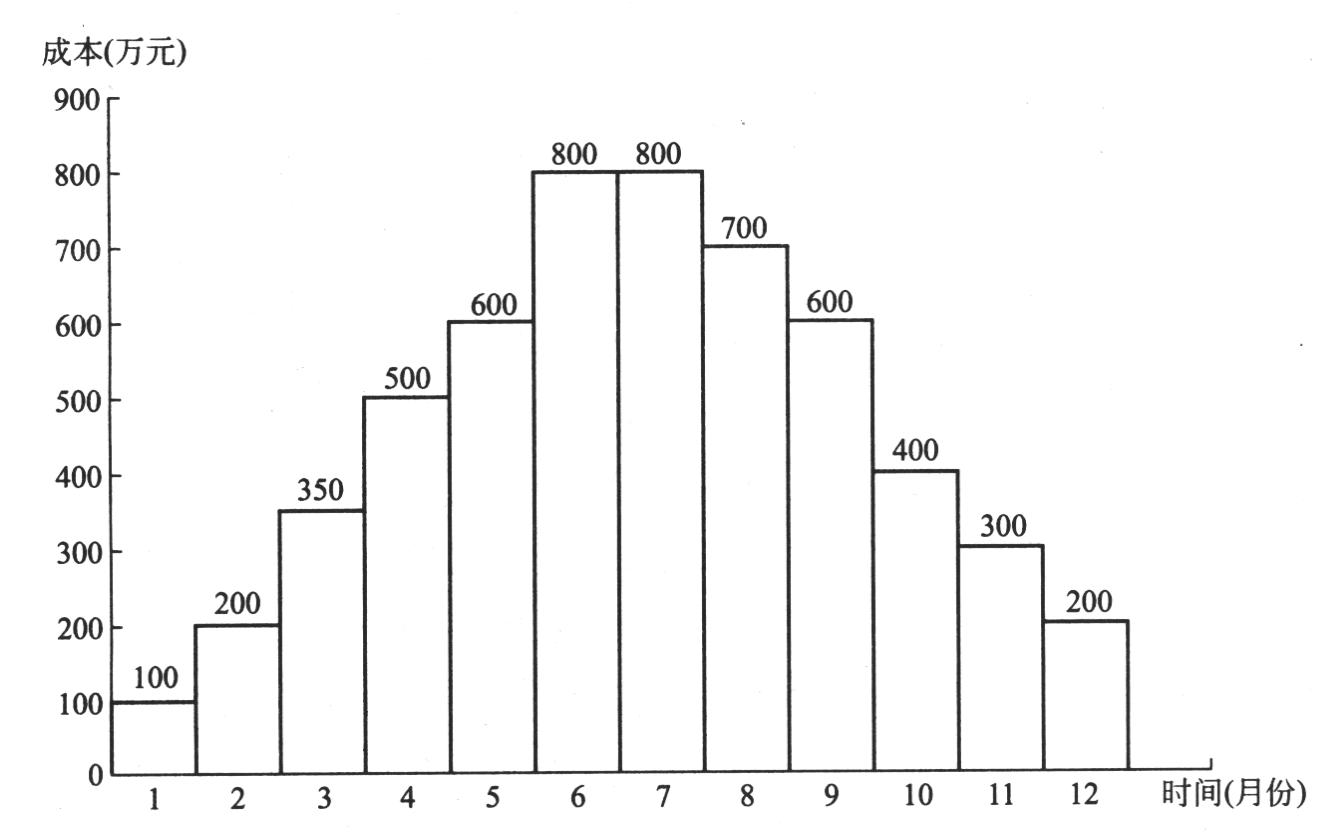

1、某项目从1月份开始施工,时标网络图上按月编制的成本计划如下图所示,则到11月份底其成本支出为( )万元。【单选题】
A.300
B.5550
C.200
D.5350
正确答案:D
答案解析:该图为时标网络图上按月编制的成本计划,因此,截至11月份其成本支出为100+200+350+500+600+800+800+700+600+400+300=5350(万元),故D选项正确。
2、实际费用法是工程费用索赔中最常用的一种计算方法,该方法的计算原则是( )。【单选题】
A.以承包商为某项索赔工作所支付的实际开支为依据
B.以承包商为某项索赔工作所支付的含税工程造价为根据
C.以承包商为某项索赔工作所支付的直接工程费为根据
D.以承包商为某项索赔工作所支付的直接费为根据
正确答案:A
答案解析:实际费用法是工程费用索赔中最常用的一种计算方法,该方法的计算原则是以承包商为某项索赔工作所支付的实际开支为依据,向业主要求费用补偿。
3、为了充分利用和发挥信息资源的价值,实现有序的科学信息管理,业主方和项目参与各方都应编制各自的( ),以规范信息管理工作。【单选题】
A.信息管理手册
B.信息编码手册
C.信息格式
D.信息管理流程
正确答案:A
答案解析:业主方和项目参与各方都有各自的信息管理任务,为充分利用和发挥信息资源价值,提高信息管理效率,以及实现有序的和科学的信息管理,各方都应编制各自的信息管理手册,以规范信息管理工作。
4、业主确定的工程项目设计变更工作流程,属于工作流程组织中的()。【单选题】
A.管理工作流程
B.物质流程
C.信息处理工作流程
D.设计工作流程
正确答案:A
答案解析:工作流程组织包括:(1)管理工作流程组织,如投资控制、进度控制、合同管理、付款和设计变更等流程;(2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流程;(3)物质流程组织,如钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施工工作流程等。
5、建设工程施工安全控制的目标是()。【单选题】
A.找出所有危险源
B.评估危险源可能造成的危害
C.减少和消除生产过程中的事故
D.事故应急处理
正确答案:C
答案解析:安全控制的目标是减少和消除生产过程中的事故,保证人员健康安全和财产免受损失。
6、根据《建设工程施工劳务分包合同(示范文本)》,工程承包人应在确认劳务分包人递交的结算资料后()天内向劳务分包人支付劳务报酬尾款。【单选题】
A.7
B.14
C.28
D.30
正确答案:B
答案解析:承包人收到劳务分包人递交的结算资料后14天内进行核实,给予确认或者提出修改意见。承包人确认结算资料后14天内向劳务分包人支付劳务报酬尾款。
7、项目决策阶段的管理策划的工作内容包括( )。【多选题】
A.项目实施期管理总体方案
B.生产运营期设施管理总体方案
C.生产运营期经营管理总体方案
D.项目风险管理与工程保险方案
E.业主方项目管理的组织结构
正确答案:A、B、C
答案解析:本题考查的是项目决策阶段策划的工作内容。
8、下列有关单价合同的表述正确的是( )。【多选题】
A.单价合同的特点是单价优先
B.固定单价合同适用于工期较长、工程量变化幅度较大的项目
C.当施工发包的工程内容和工程量一时尚不能十分明确、具体地予以规定时,可以采用单价合同
D.变动单价合同,承包商的风险较大
E.单价合同允许随工程量变化而调整工程总价
正确答案:A、C、E
答案解析:本题考查的是单价合同。选项B,应为“固定单价合同适用于工期较短、工程量变化幅度不会太大的项目”;选项D,应为“变动单价合同,承包商的风险相对较小”。承包人风险:总价合同>单价合同>成本加酬金合同。
9、工程项目施工成本管理的基础工作包括( )。【多选题】
A.建立成本管理责任体系
B.建立企业内部施工定额
C.及时进行成本核算
D.编制项目成本计划
E.科学设计成本核算账册
正确答案:A、B、E
答案解析:工成本管理的基础工作内容是多方面的,成本管理责任体系的建立是其中最根本最重要的基础工作,涉及成本管理的一系列组织制度、工作程序、业务标准和责任制度的建立。除此而外,应从以下诸方面为施工成本管理创造良好的基础条件。
10、清理高层建筑施工垃圾的正确做法是( )。【单选题】
A.将施工垃圾洒水后沿临边窗口倾倒至地面后集中处理
B.将各楼层施工垃圾焚烧后装入密封容器吊走
C.将各楼层施工垃圾装入密封容器吊走
D.将施工垃圾从电梯井倾倒至地面后集中处理
正确答案:C
答案解析:由固体废物的处理和处置的基本思想可知选C。
一级建造师要点:波长转换器测试项目有哪些?:一级建造师要点:波长转换器测试项目有哪些?波长转换器(otu)测试项目如下,与sdh设备测试项目基本一致的在此不再叙述,仅列项目。(1)平均发送光功率;(2)发送信号波形(眼图);(3)光接收机灵敏度和最小过载光功率;(4)输入抖动容限;(5)抖动转移特性;(6)中心频率与偏离;(7)最小边模抑制比;(8)最大-20db带宽。
一级建造师要点:标识管理要求是什么?:一级建造师要点:标识管理要求:(1)施工现场各项管理制度、操作规程等应用看板、挂板等展示清楚。(2)施工现场主要管理人员在施工现场应佩戴证明其身份的证卡、袖标,分区施工现场管理、岗位责任人亦应设标牌显示。(3)施工现场应在明显处设置“(工程概况牌、组织机构和管理人员名单及监督联系电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图)。(4)可以不同颜色的安全帽来区分项目人员身份。
一级建造师要点:安全管理规定有哪些?:一级建造师要点:安全管理规定:1.非本工程施工人员严禁进入吊装施工现场。(1)施工指挥和操作人员均需佩戴标记。(2)作业区域设有警戒标志,必要时派人监护。2.作业平台与高处作业应设置防坠落措施。3.施工人员必须戴好安全帽。如:冬期施工,应将防护耳放下,以利听觉不受阻碍。4.吊装过程中发生意外,各操作岗位应坚守岗位,严格保持现场秩序,并做好记录,以便分析原因。
2020-05-30
2020-05-30
2020-05-27
2020-05-27
2020-05-12
微信扫码关注公众号
获取更多考试热门资料
